KAKUす HOUSE
筑紫野市H様邸
カテゴリ|すべて
建築中レポート
- 1. 2017年10月02日
-
お引渡し
無事お引渡しの日を迎えられました!
ガイドウの丘のラストのお客様。
本当にありがとうございます。
今後とも、どうぞ宜しくお願いいたします!
- 2. 2017年08月01日
-
塗り壁大会!!
室内の一室をH様とナガタ建設スタッフとで
漆喰の塗り壁大会を開催しました!
暑い中でしたがH様ごっ家族の記憶に残る家造りになればと
願っています!

- 3. 2017年07月29日
-
板塀工事
玄関ポーチ正面の目隠し
を大工さんが造作中です。
建物完成も間近です!
- 4. 2017年07月28日
-
美装工事完了
養生も撤去されキッチンや造作等が
お披露目です!キッチン前のカウンターが
使いやすそうです!
- 5. 2017年07月14日
-
本日美装工事
内装工事や設備・照明器具の取り付けも完了し
本日は美装(清掃)工事です。
- 6. 2017年07月14日
-
内部美装
床や造作材の養生も撤去されようやく
仕上げ材のお披露目です!
キッチンの雰囲気が素敵ですね~

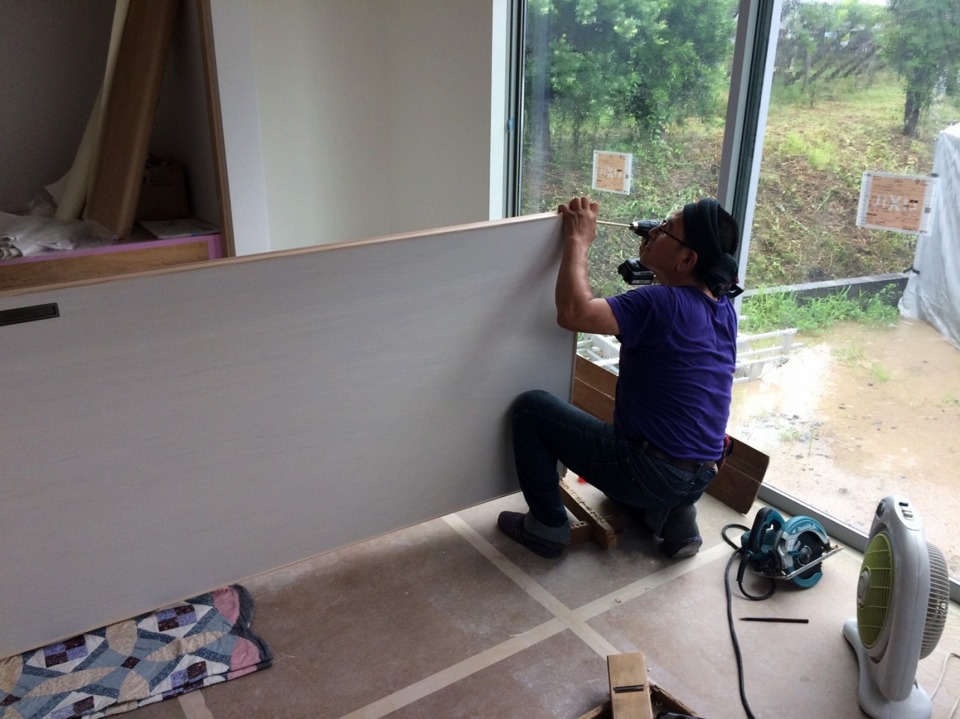

- 7. 2017年07月05日
-
建具工事
クロス工事も終わり、本日は建具の搬入
取り付け作業中です。
蒸し暑い室内で職人さんがんばってます!
熱中症には十分気をつけていきたいと思います。
- 8. 2017年06月28日
-

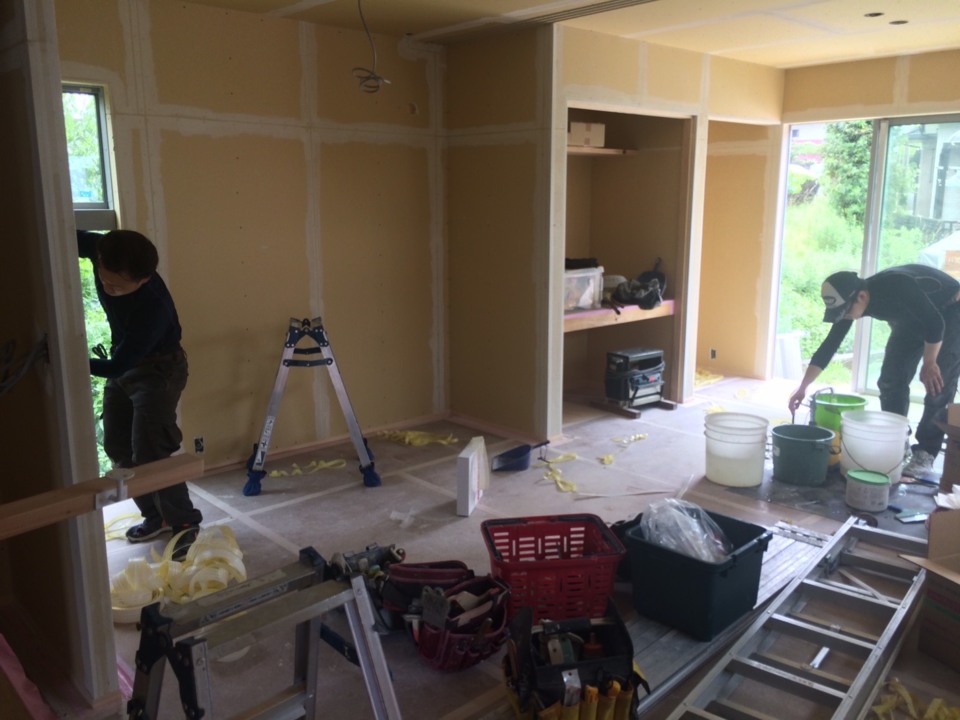

内部クロス工事
大工工事も完了し室内の仕上げの工事に
入りました。今日はクロス業者さんがスロス貼り
前の下地処理作業を行っています。
- 9. 2017年06月14日
-

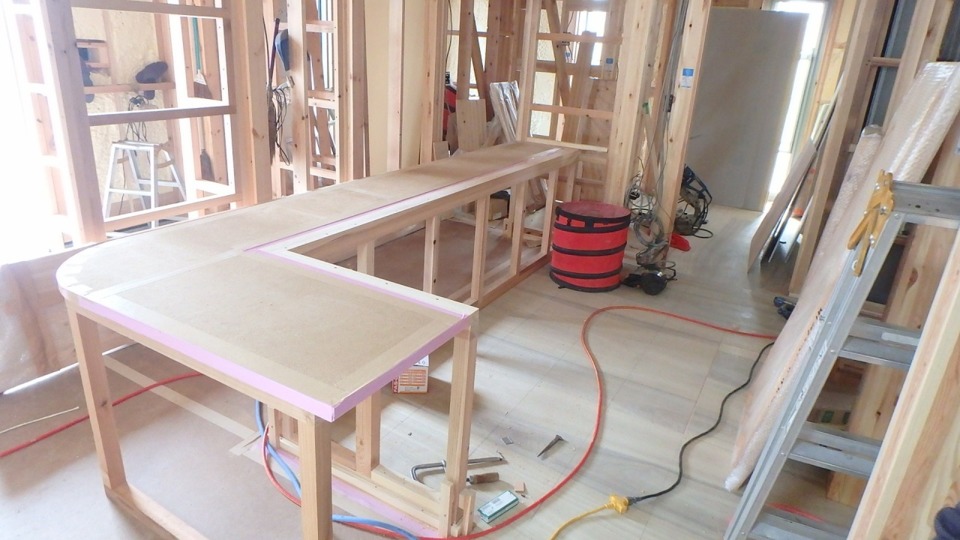

キッチンカウンター
只今、現場は造作工事中です。
キッチン前の造作Rカウンターがいい感じです!
- 10. 2017年06月12日
-

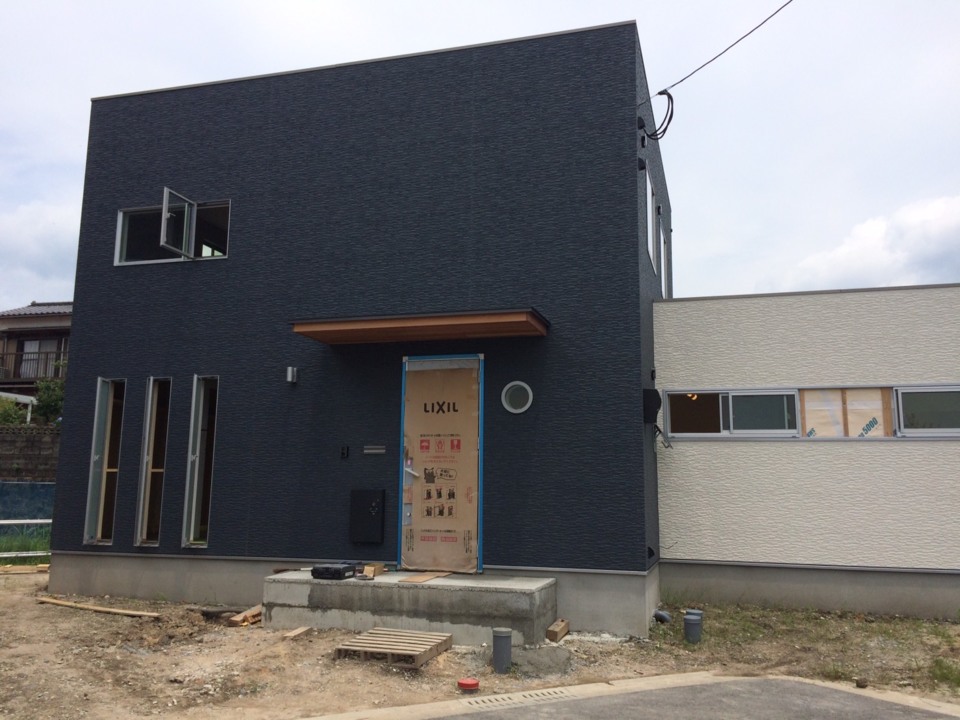

外壁工事
外壁のサイディング貼り施工が完了してました。
ツートンカラーの外観です。
もうすぐ足場の解体です。

- 11. 2017年06月08日
-
室内階段
階段がかけ終わりました。
内部も外部も順調に工事進んでおります!

- 12. 2017年06月01日
-
フロアー貼り
フロアー貼りが始まりました。
ベテラン大工の本山さんが一枚一枚
丁寧に貼っていきます!
- 13. 2017年05月30日
-
UB設置完了
UBの設置工事が終わっています。
シックな正面パネルが素敵です!!
- 14. 2017年05月11日
-

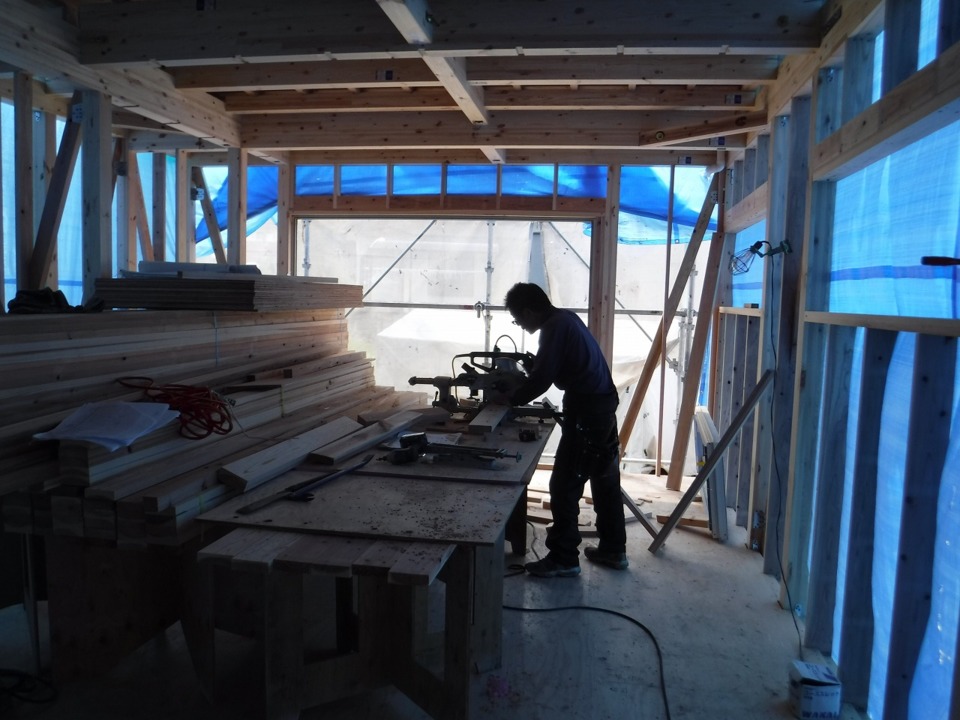

大工工事
本日は晴天の下、板金屋根の工事が
行われています。
大工工事も順調に進んでおります!
- 15. 2017年05月03日
-
餅まきも開催しました!!
本日は、KAKUすHOUSEの上棟&餅まきの日でした。
朝からの晴天で、棟上は問題なく完了しましたが、
午後からの大雨で、餅まきの実施が危ぶまれました。。
開催時刻になると奇跡的に雨が上がり、無事餅まきも開催することができました。
ガイドウの丘の最後の餅まきということもあり、
近隣の住人の方々もご参加頂き大盛況でした(^O^)/
H様、今後とも宜しくお願い致します。
- 16. 2017年04月22日
-

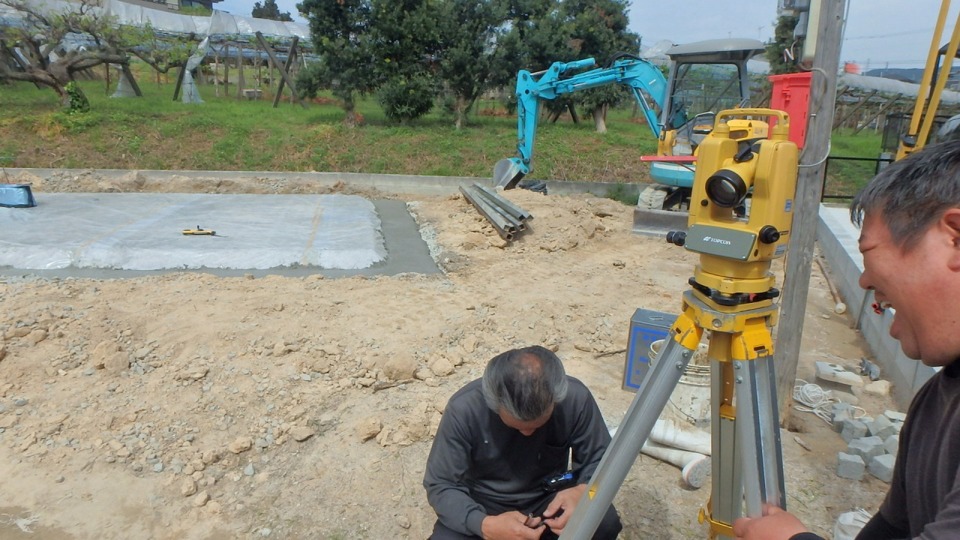

基礎工事着工
基礎工事着工いたしました。
晴天が続いて欲しいものです!
上棟に向けてがんばってまいります!!

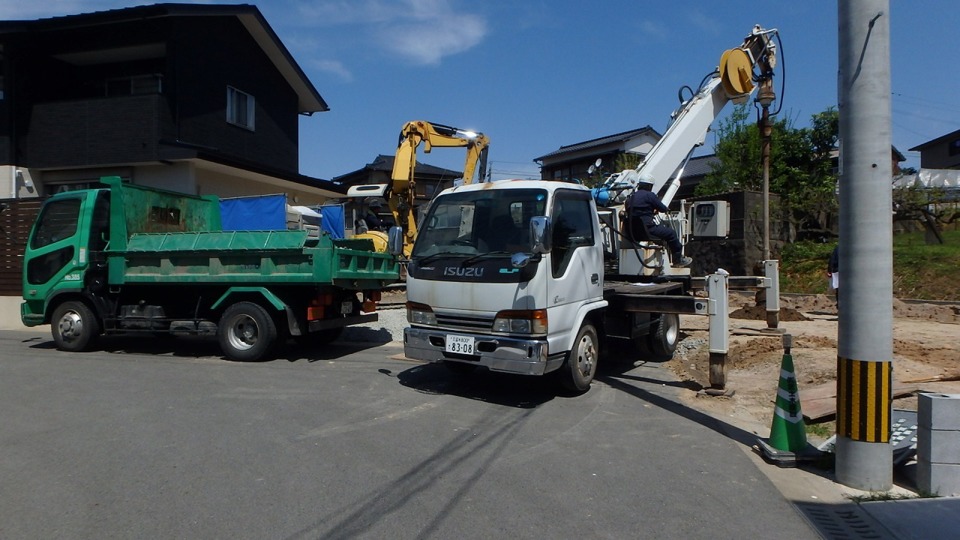

- 17. 2017年04月19日
-
地盤改良工事
いよいよH様邸工事着工です。
まずは地盤改良工事からスタートです!
今回は砕石パイル工法(地震・液状化に強い)にて
地盤の補強を行っております。
- 18. 2017年03月14日
-
地鎮祭
筑紫野市H様邸地鎮祭を執り行いました!
H様ご家族の想いとナガタ建設の想いを掛け合わせた家づくりがスタートします。
家族のご健勝とご多幸、工事の安全を祈念いたしました。
- 19. 2017年03月08日
-
建設地です
H様、いよいよお家作りのスタートいたします。
これから打ち合わせが続きますが、
ワクワクしながら楽しんでやっていきましょう!!
裏の敷地の梅の花ももうすぐ開花しそうです
