建築中レポート
- 1. 2022年02月22日
-

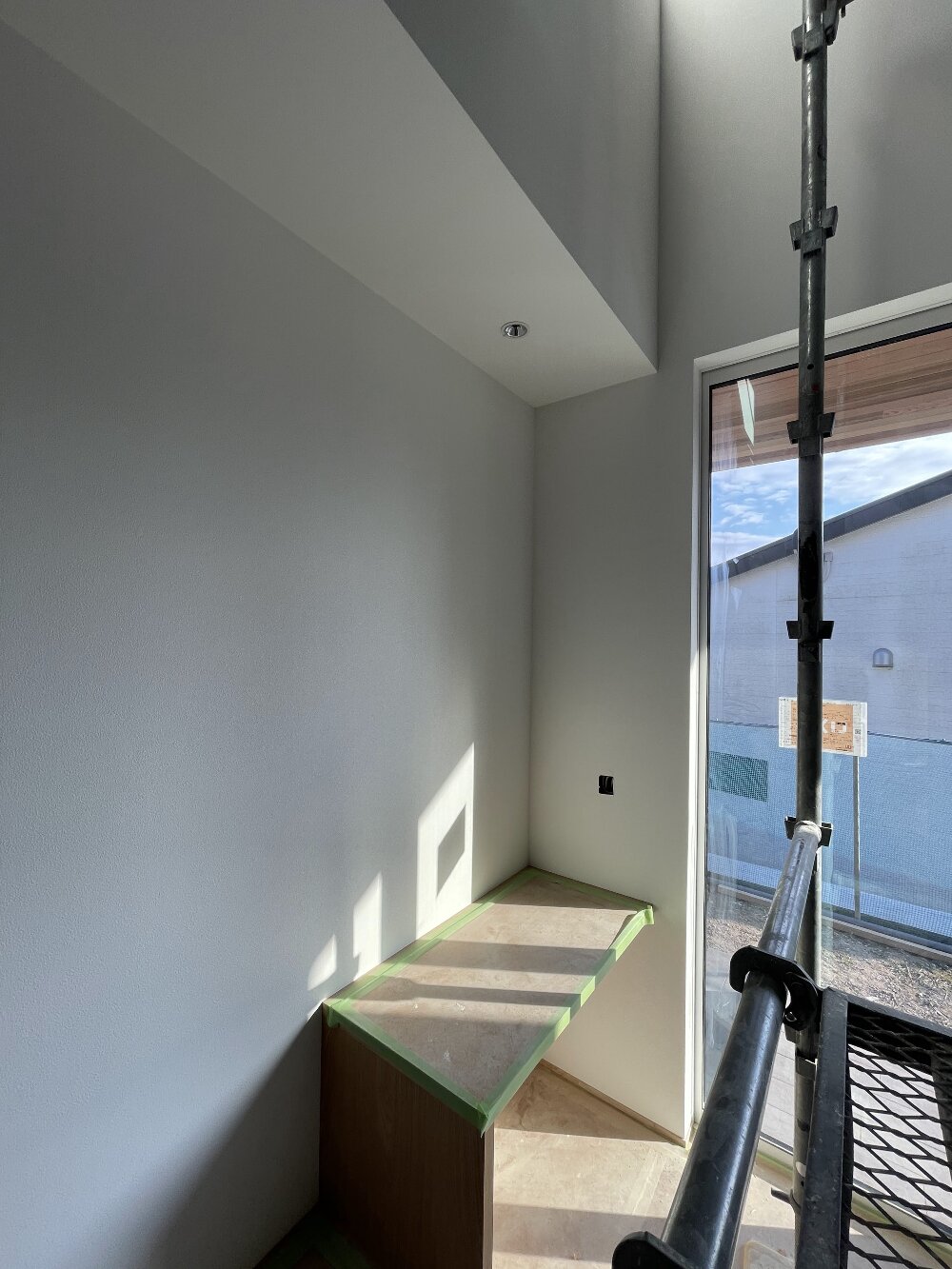

美装完了
一旦掃除屋さんに入っていただいて、美装しております。
養生されてあった床などが見えるようになり、より完成に近づきました!
- 2. 2022年02月21日
-

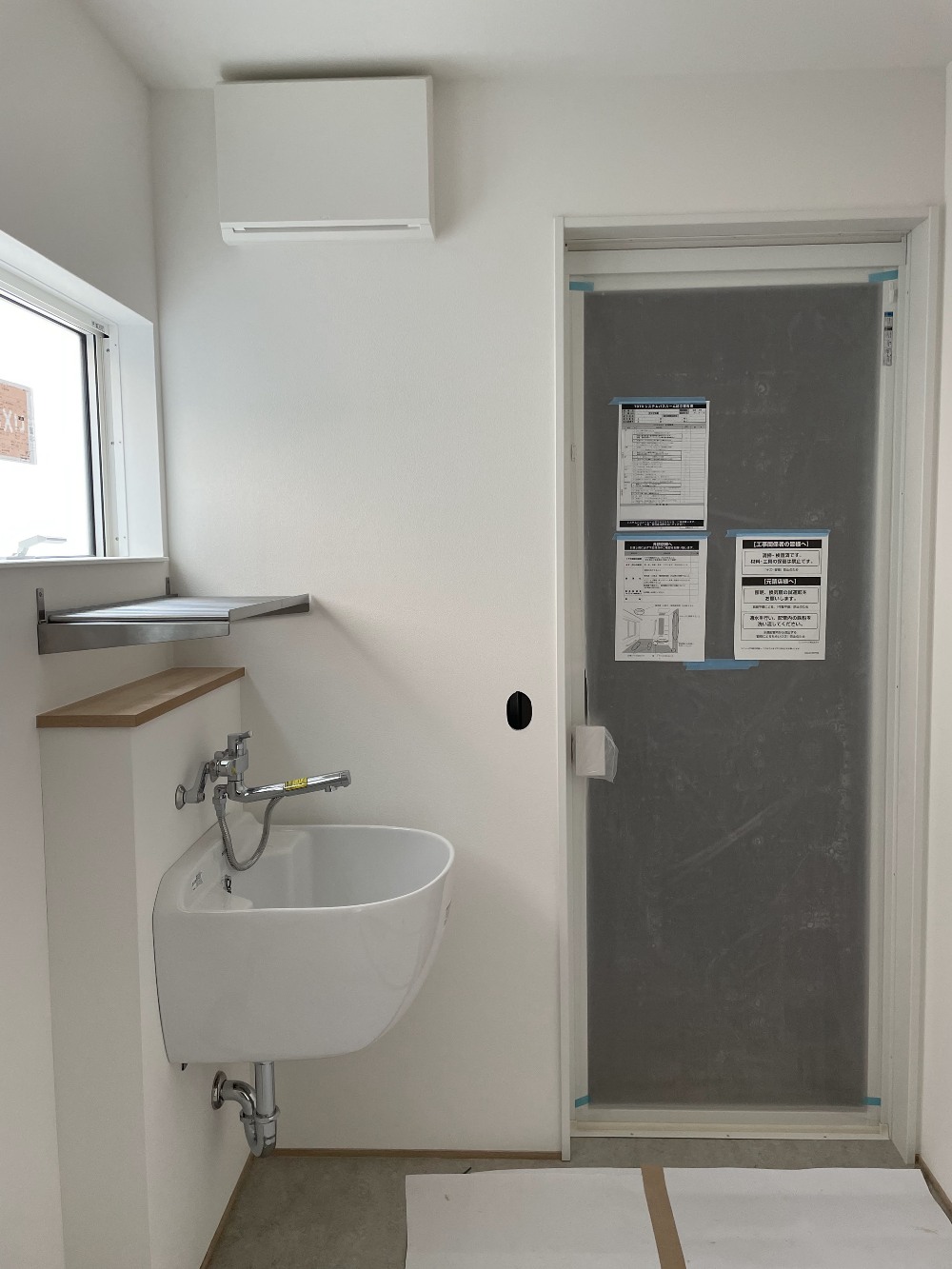

玄関手洗い

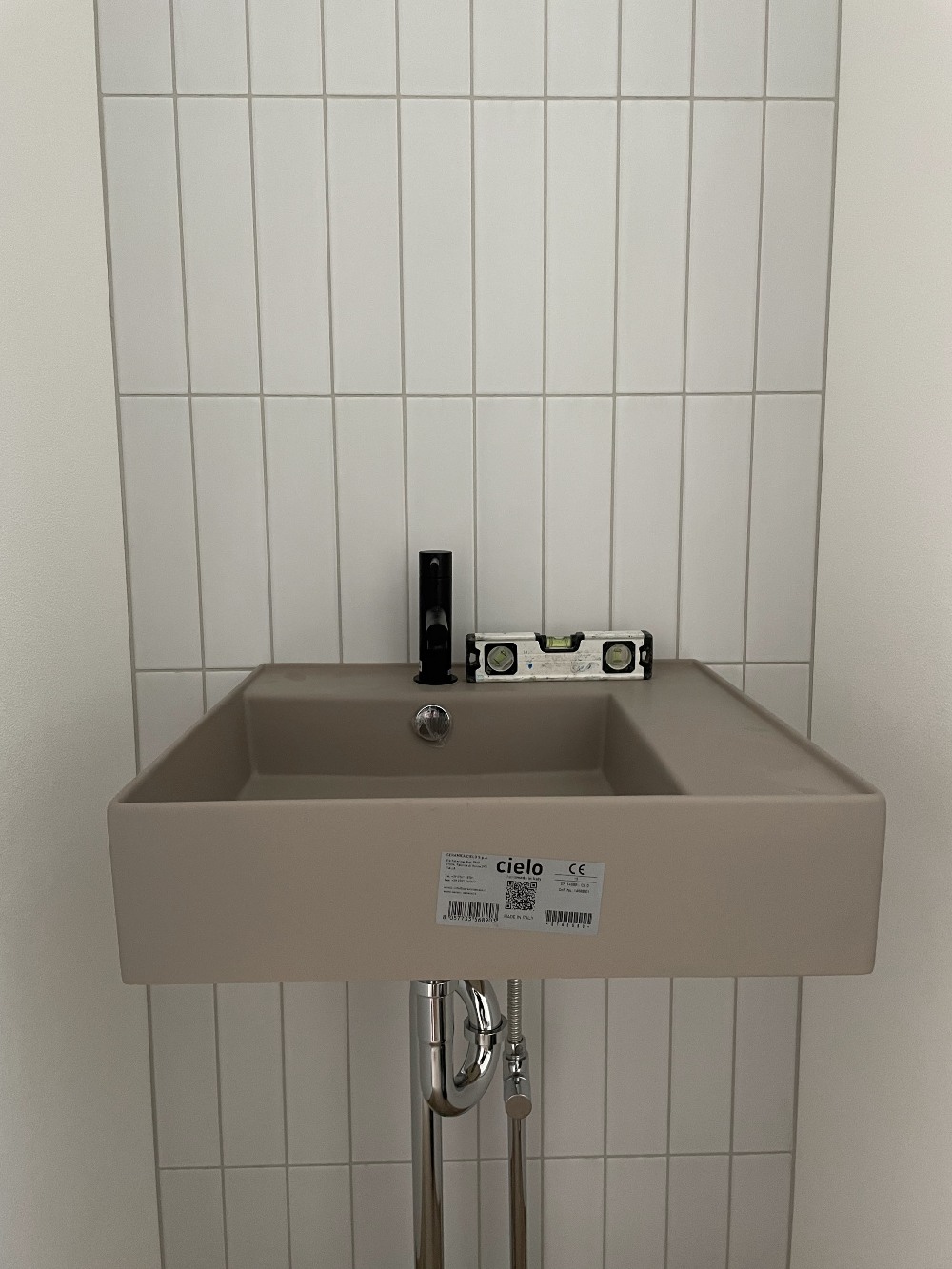

手洗いうがいは帰ってきたらすぐに!という奥さんのご希望でトイレと兼用で玄関ホールに造作の手洗いを。
- 3. 2022年02月21日
-
ワンちゃんゲージ取り付け

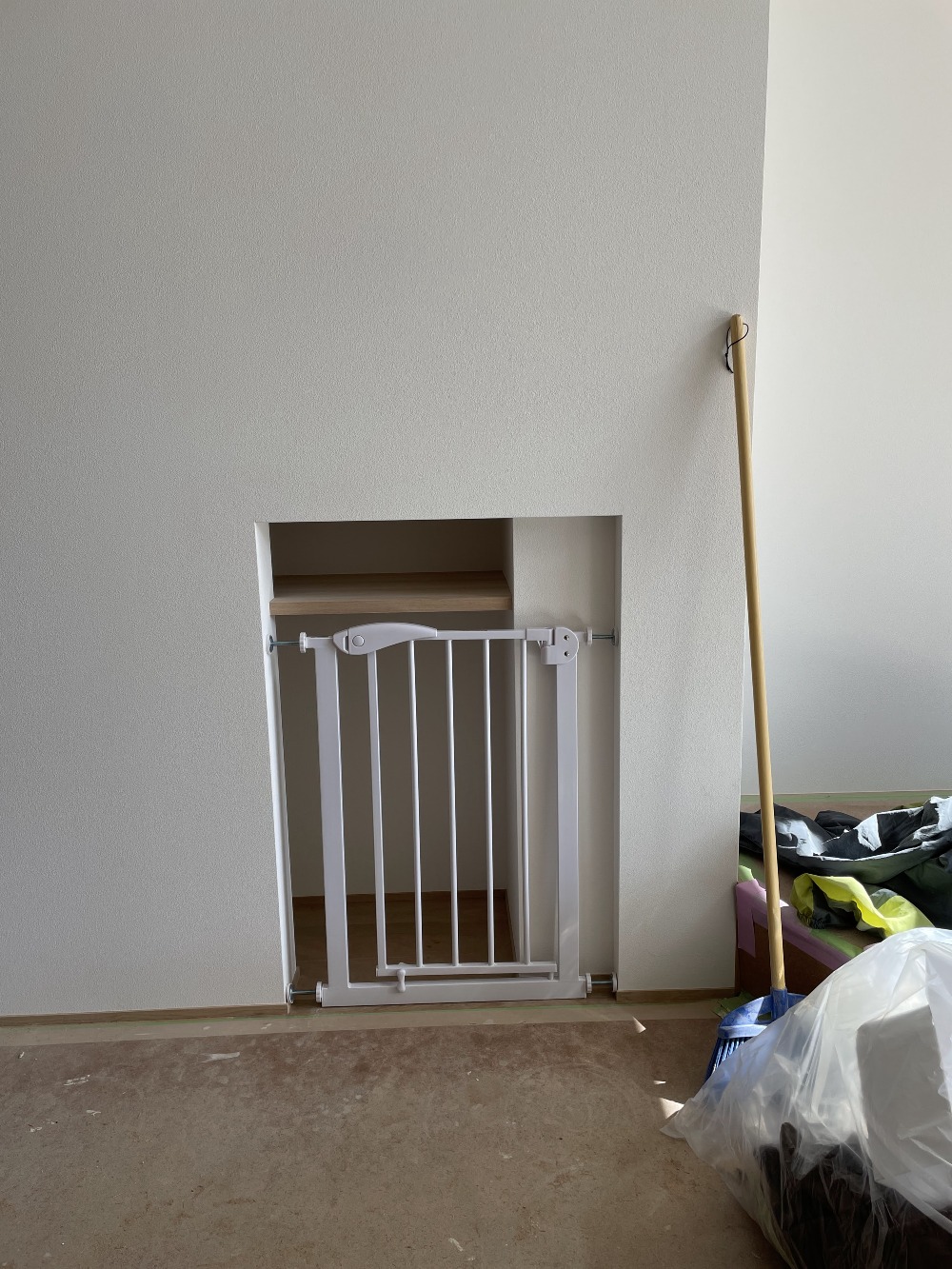

大工さんにワンちゃんの部屋を作ってもらったので、出入口のゲートをネットで購入して取り付け。こちらは実はベビーゲートなんです。
- 4. 2022年02月20日
-
IKEA PAX完成

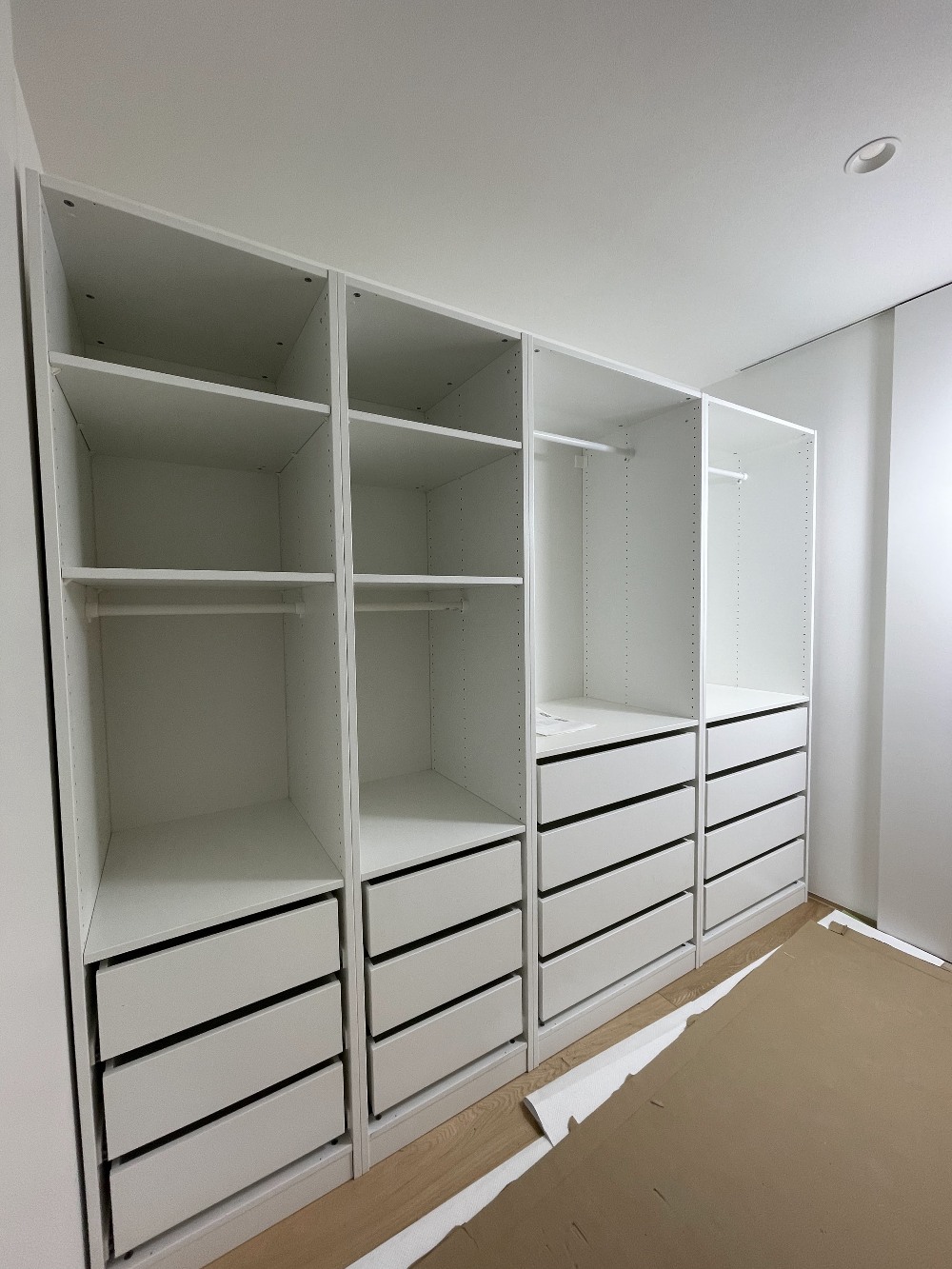

池田さんの流石すぎる手際の良さであっという間に完成!!
子供・子供・お父さん・お母さんそれぞれのロッカーのような感じで使います。
ちゃんと入るかどうか心配でしたが、数ミリの中でばっちりシンデレラフィットしました!
- 5. 2022年02月20日
-
IKEA PAX施工
業者さんが休みの日にウォークインの収納棚を大工の池田さんと一緒に作りに来ました。
- 6. 2022年02月18日
-

ブラケット・スポットライト取り付け
吹抜けのスポットライトや玄関のブラケットライトが取り付けられました。暖色で雰囲気を出していきたいです。
アルネヤコブセンのAJウォールライトが欲しかったけど、高すぎたのでリプロダクト品にしました。けど、正直わかんないです!!
- 7. 2022年02月18日
-

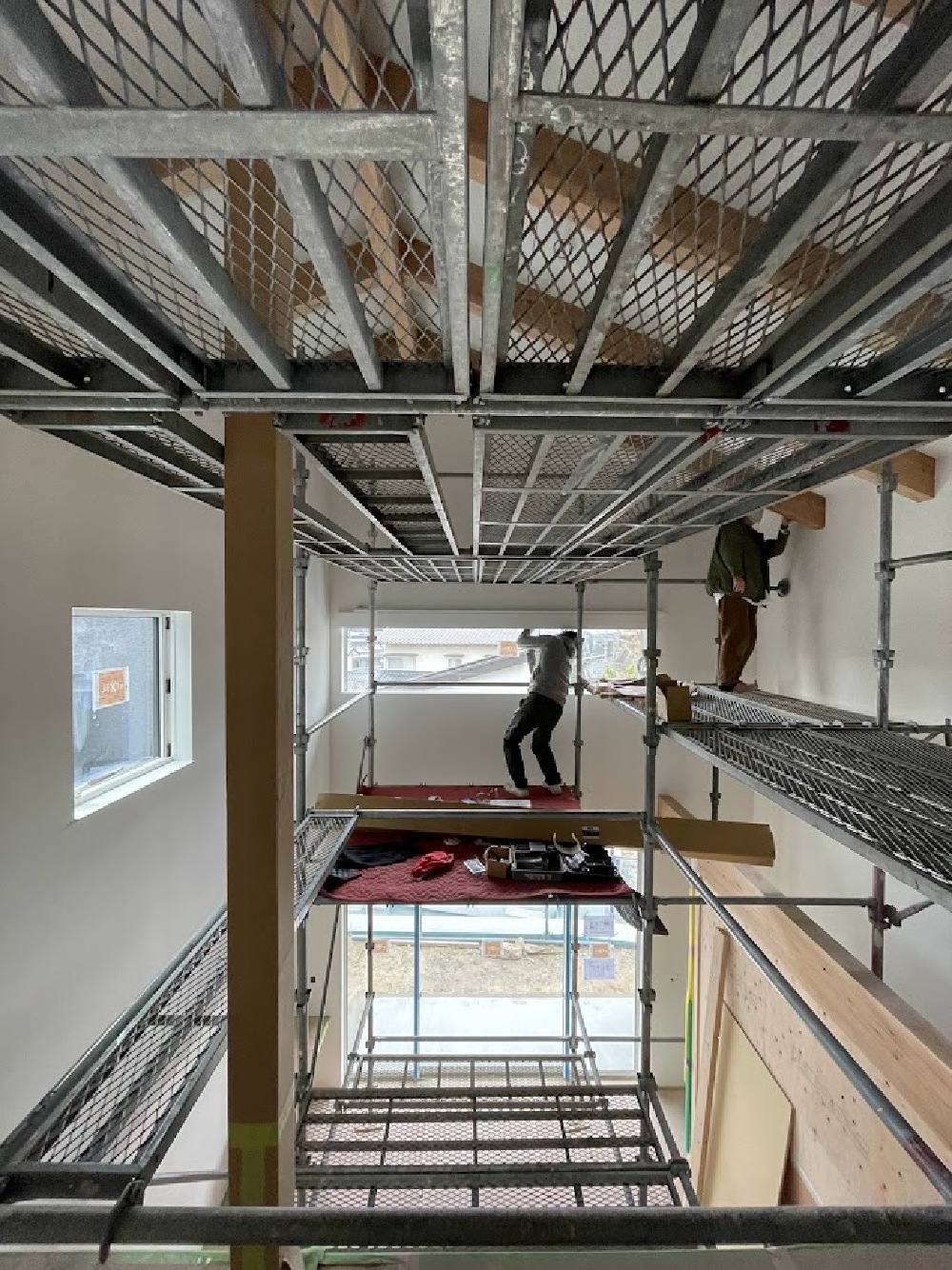

内部足場撤去

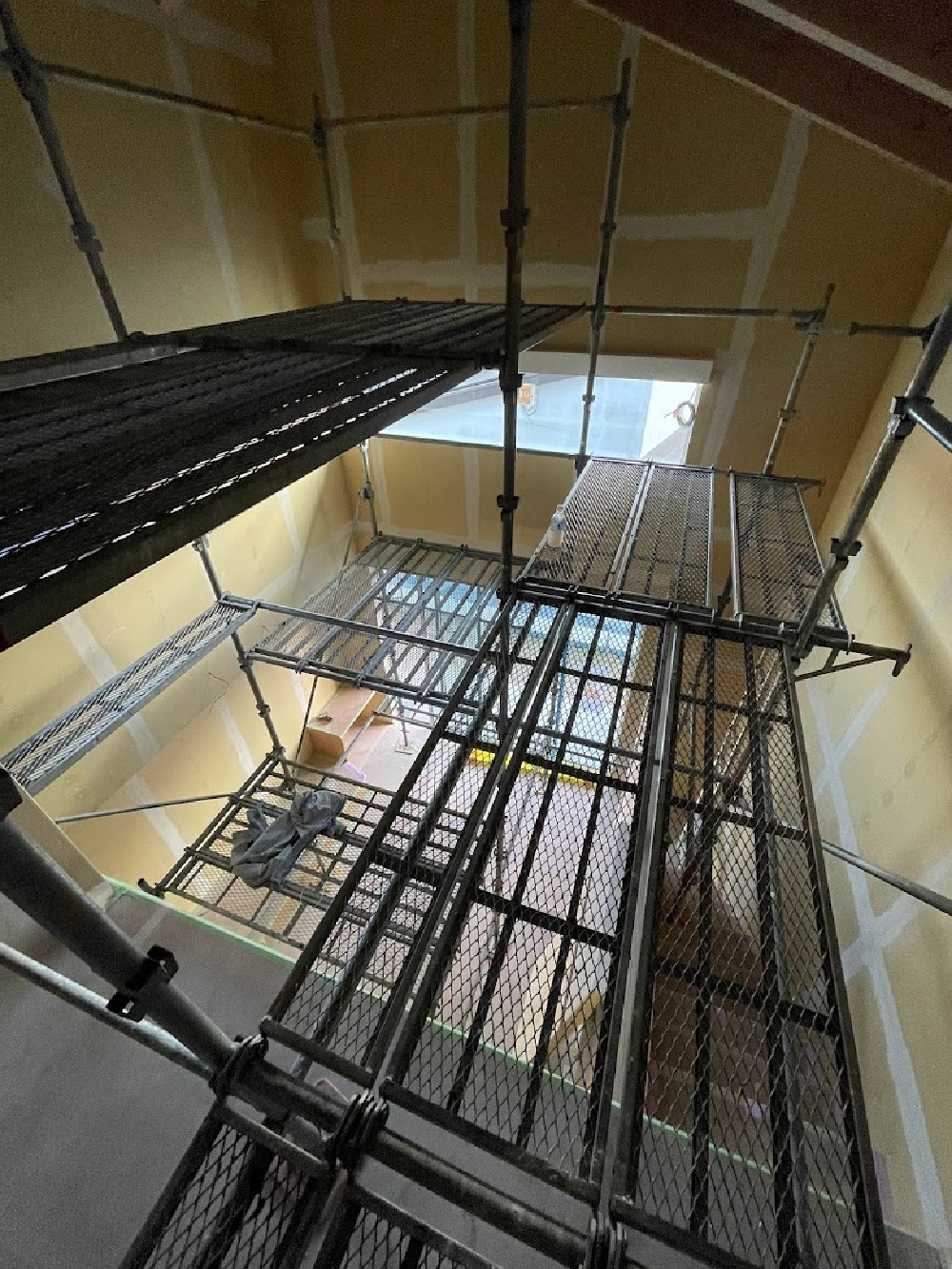

久々に内部の足場が外れました!
白いクロスが張られて、より一層広く明るく感じます!!

- 8. 2022年02月17日
-

ランドリー棚関係
脱衣所兼、ランドリールームの棚が付きました。
想像していたよりもご立派!!あとはシンデレラフィットを狙って、収納ボックス関係を揃えます!
- 9. 2022年02月16日
-

玄関漆喰塗り
玄関ホールの壁は、漆喰で仕上げます。漆喰は調湿効果や、消臭効果もあります。
工務の押川さんに施工してもらいました。職人さん顔負けの腕!顔も良いけど腕も良い!!
- 10. 2022年02月15日
-

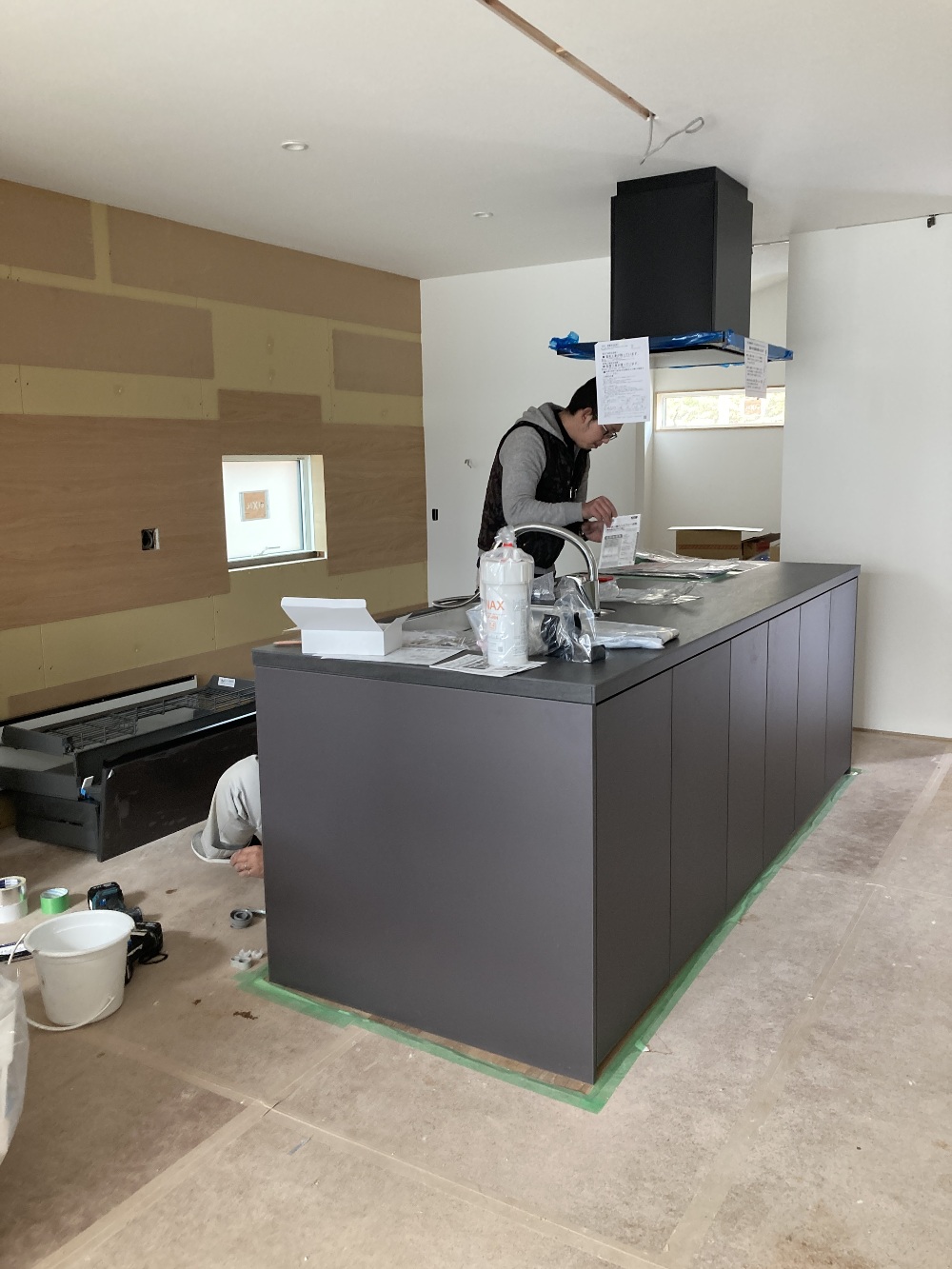

キッチン施工
奥さんが待ちに待ったキッチンの取り付けです!
キッチンは、皆さん拘ることが多いですよね。
永田の家は、真っ黒のデザインと、収納のし易さにこだわりました。
- 11. 2022年02月15日
-
外構乗り入れ
前もって外構の乗り入れに入ってもらいました。
いよいよ、完成間近。
外構は田主丸緑地建設さんにお願いしています。
山本さんいつもありがとうございます!
- 12. 2022年02月15日
-
シンク上の棚
SKシンクは、パパの髪やワンちゃんを洗ってもいいように深さがあります。上履きなど、ちょっとしたものを乾かしたい時に丁度いいステンレスの棚。IKEAで購入して、つけてもらいました!
- 13. 2022年02月13日
-
ダウンライト取り付け
電気屋さんにダウンライトを施工してもらいました!
ダウンライトもたくさん種類があって、大きさによって、
見え方も変わります。永田の家はリビングなど目立つ部分は、
大きさが小さいものを使っていて、スタイリッシュに見えるように
工夫しました。
- 14. 2022年02月12日
-

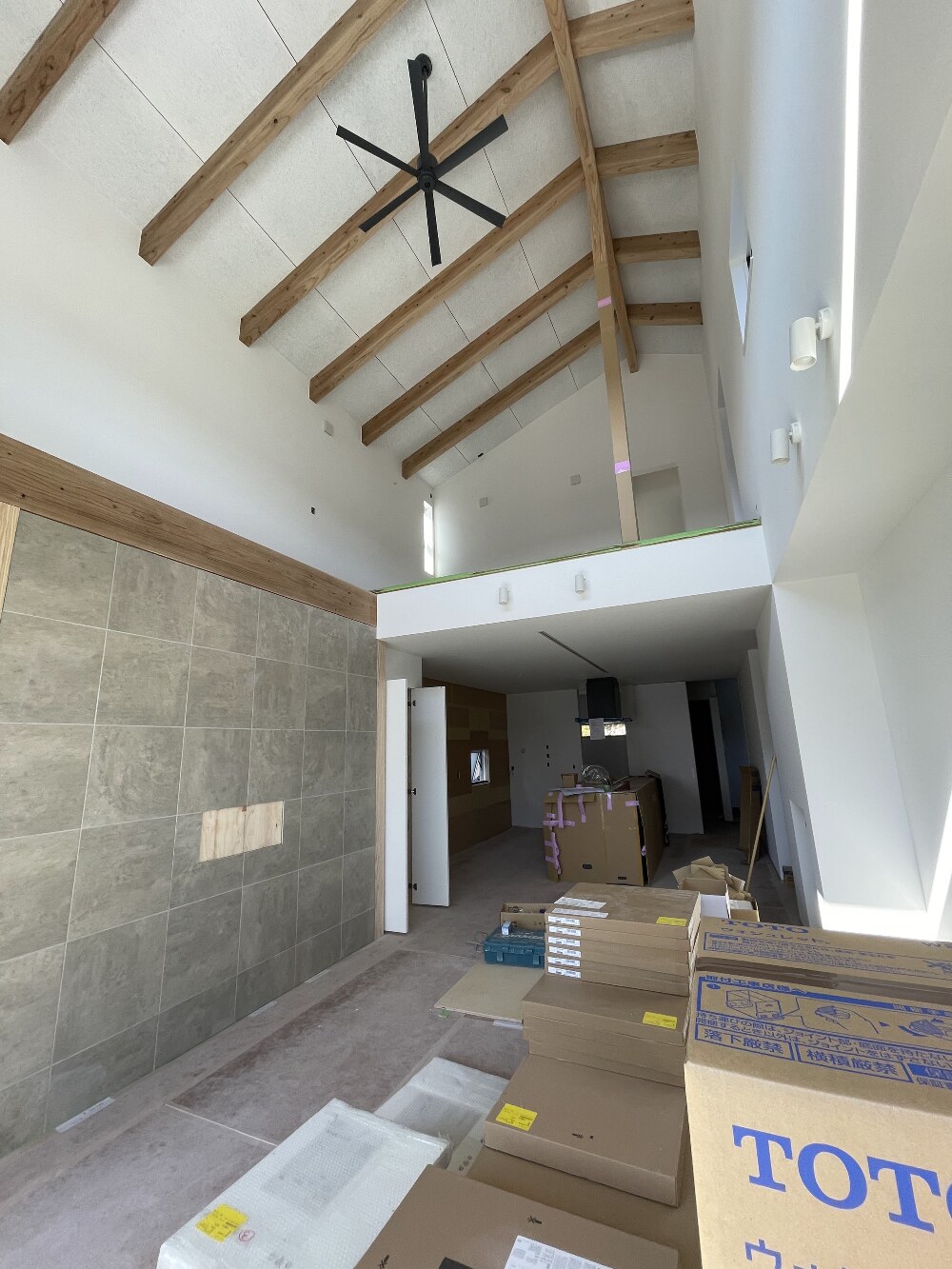

シーリングファン
吹抜けにはシーリングファン。
マッドな色合いでシュッとしたデザインを選んだので、
足場が外れるのが楽しみです!
- 15. 2022年02月12日
-

テレビ壁タイル
壁面タイルを施工してもらいました!
タイルは仕上げギャラリーさんのオリジナルです。
- 16. 2022年02月12日
-
玄関タイル
600角の大判タイル。
外構との相性も良さそうです。
- 17. 2022年02月11日
-
シーラー施工
玄関の壁は漆喰を塗る予定。
下地処理としてシーラー処理をスタッフの花崎さん、押川さん、萩尾さんに
手伝ってもらいました!
- 18. 2022年02月11日
-

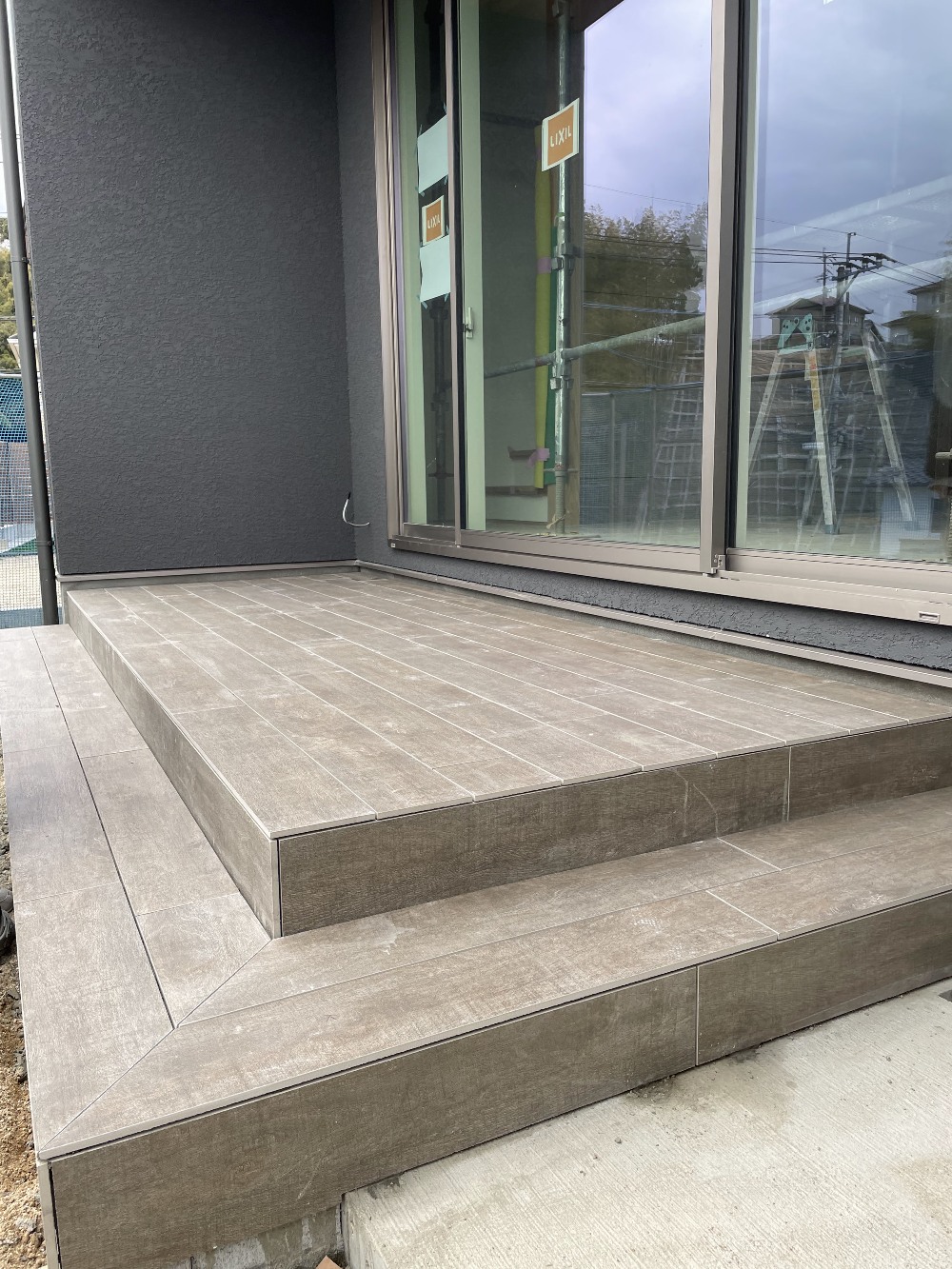

デッキ材
永田の家はウッド調のタイルデッキです。
当初から決めていた箇所なので、格好良く仕上げてもらって嬉しいです!!
- 19. 2022年02月10日
-
SKシンク
TOTOさんのSKシンク。
職人さんと比べてもデッカ!!

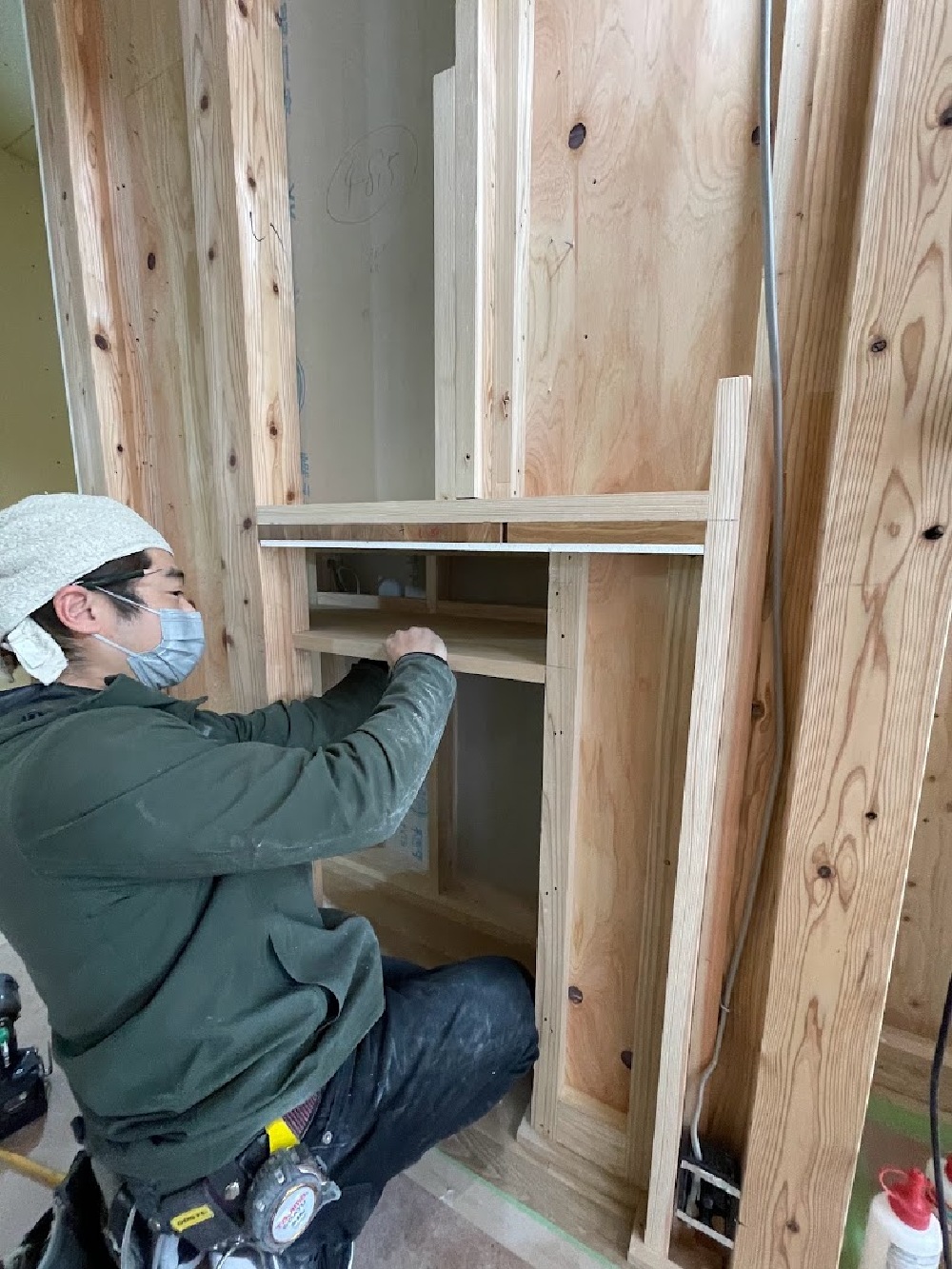

- 20. 2022年02月07日
-

外観写真
ようやく外観パースと同じアングルで外観を撮影成功!
外構の打合せも終わり、仕上がりが楽しみです♪
- 21. 2022年02月06日
-
吹抜けスクリーン取付
古川さんに、吹抜け窓の日除けとして付ける
ハニカムスクリーンを取り付けてもらいました!
隙間が出ないようにメーカーさんも古川さんも攻めに攻めてくれて、
ギリギリのギリッギリに取り付けてもらいました!

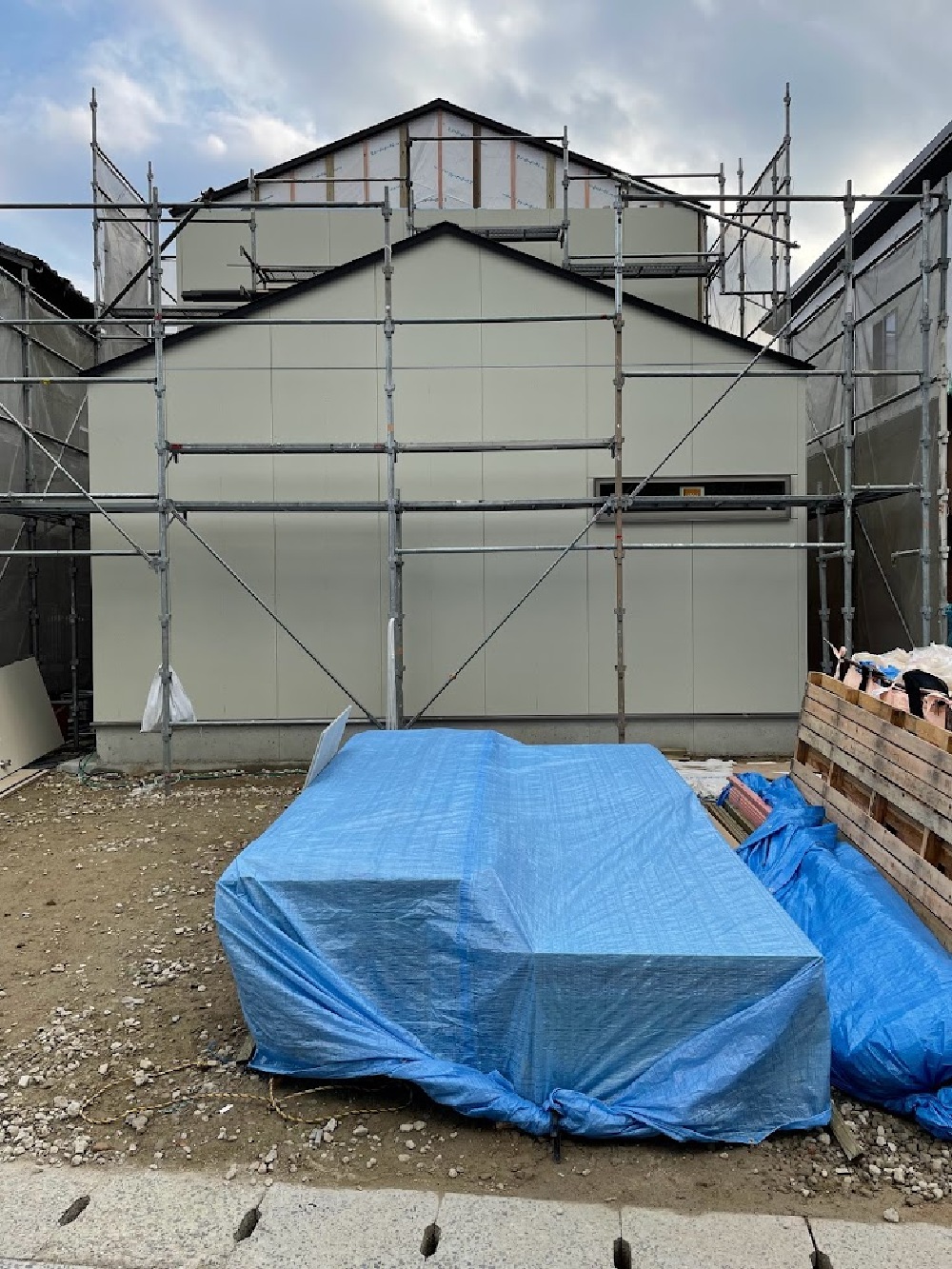

これで夏の日射も遮蔽できます!ありがとうございます!
- 22. 2022年02月05日
-
テラス階段施工
テラスの階段を、また基礎屋さんに来て頂いて
施工して頂きました!
- 23. 2022年02月03日
-

寝室クロス
寝室もクロス完了!
もうベッド入れて寝たい!
- 24. 2022年02月02日
-
クロス工事
1Fも2Fもあっという間にクロス工事が進んでいきます。
- 25. 2022年01月31日
-
内部足場
大工工事が終わったと思ったら、
次の段取りはクロスや照明取付のための
内部足場ができました!
- 26. 2022年01月31日
-
クロス下地
クロスの下地処理として
パテ処理をしてもらいました。
んー。これだけ見ると独特の柄に。
- 27. 2022年01月30日
-
木工事完了
大工さんのお仕事が完了しました!
感謝の気持ちを込めて、一緒に掃除をしました。
池ちゃん、山ちゃん本当にお疲れさまでした。
そしてMAXありがとう!!
- 28. 2022年01月28日
-

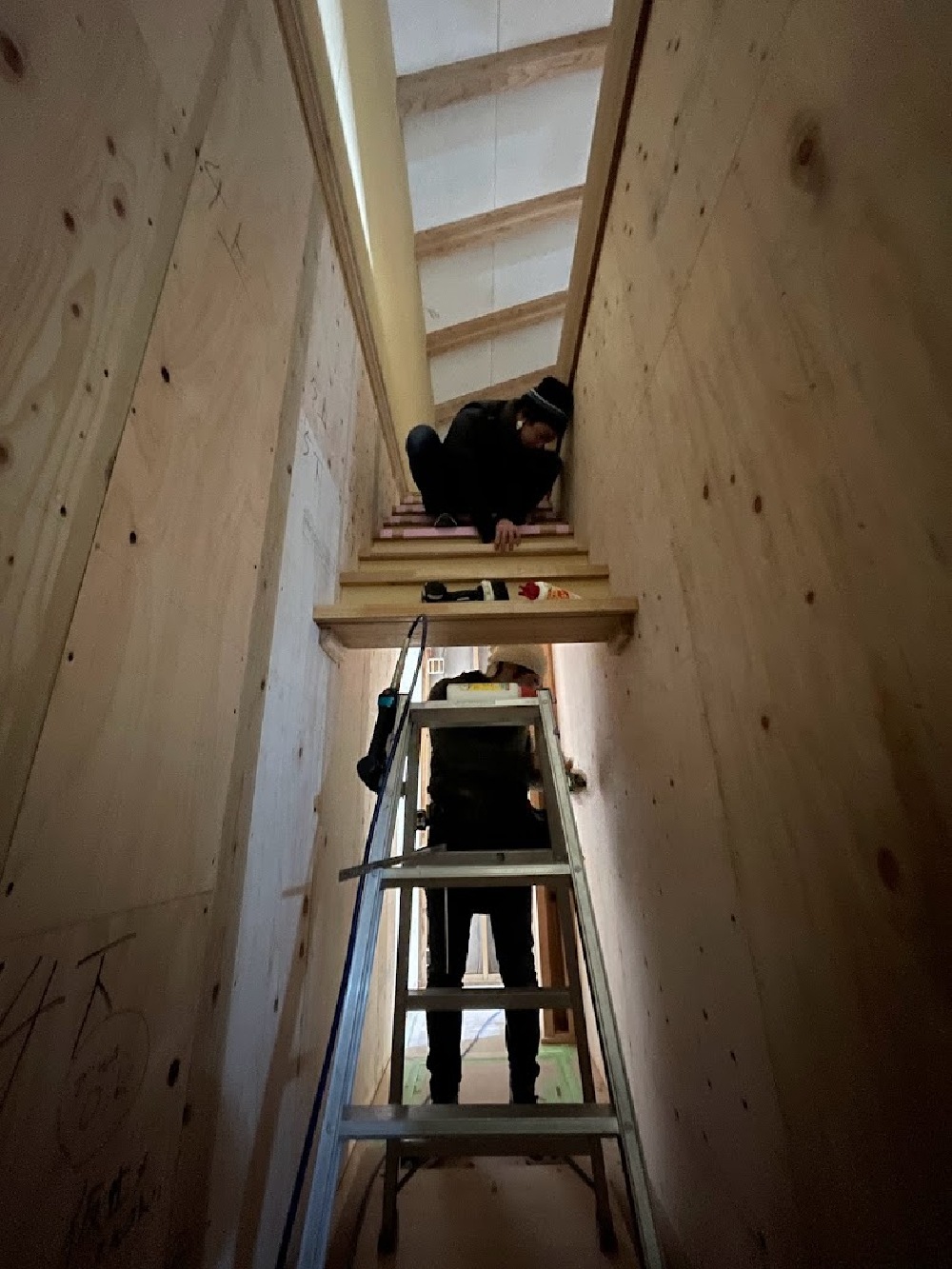

階段完成
壁の裏側に2階への階段が完成!
階段下には収納スペースや床下エアコンを置くスペースを。
詳しくはまた後日アップします。
- 29. 2022年01月28日
-
テレビの高さ決定
購入予定のテレビの大きさをかたどって、
テレビの取付高さを決めました!
ソファなどの目線や距離が分かっていれば、
より疲れない高さに設定できます!
- 30. 2022年01月27日
-
樋工事
雨どいの工事をしてもらいました。
- 31. 2022年01月26日
-
階段施工 part2
次にお弟子さんが養生をしていきます。
師弟の息の合ったコンビネーションで
あっという間に階段が出来ていきます!
- 32. 2022年01月26日
-
階段施工 part1
まずはお師匠さんが階段踏板を差し込んでいきます。

- 33. 2022年01月25日
-
テレビ壁あらわる!
あっという間にテレビ掛け用と、階段隠し用の壁が出来上がりました!
段取り8割、仕事2割!!
- 34. 2022年01月24日
-

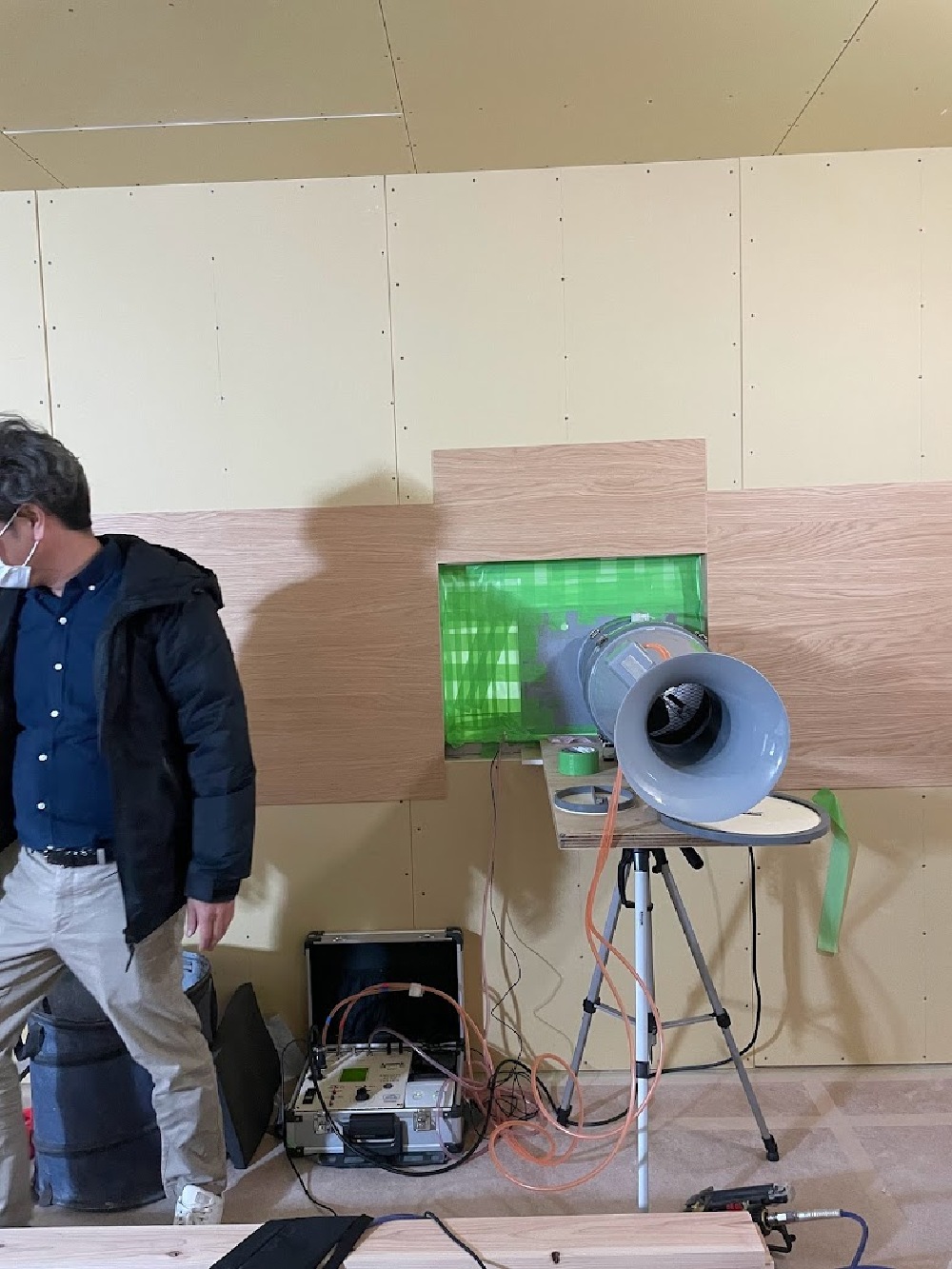

最終気密測定
窓回りの断熱対策も終わり、最終の気密測定を
換気メーカーのマーベックスさんに実施して頂きました。
結果はC値:0.45 !!
青柳所長の「許容範囲!!」を頂きました!
- 35. 2022年01月23日
-
造作ソファ台座
造作ソファの台座を設置してもらいました。
大工さんは既にくつろいでいます。

- 36. 2022年01月22日
-
犬部屋施工
永田家には小さいワンちゃんもいます。
留守番用の部屋を大工さんに作ってもらってます。
ペットシーツや散歩グッズを収納できる棚も忘れずに。
- 37. 2022年01月21日
-
造作洗面台下地
造作の洗面台の台や棚板を大工さんにつくってもらいます。
楽しみ!!
- 38. 2022年01月19日
-

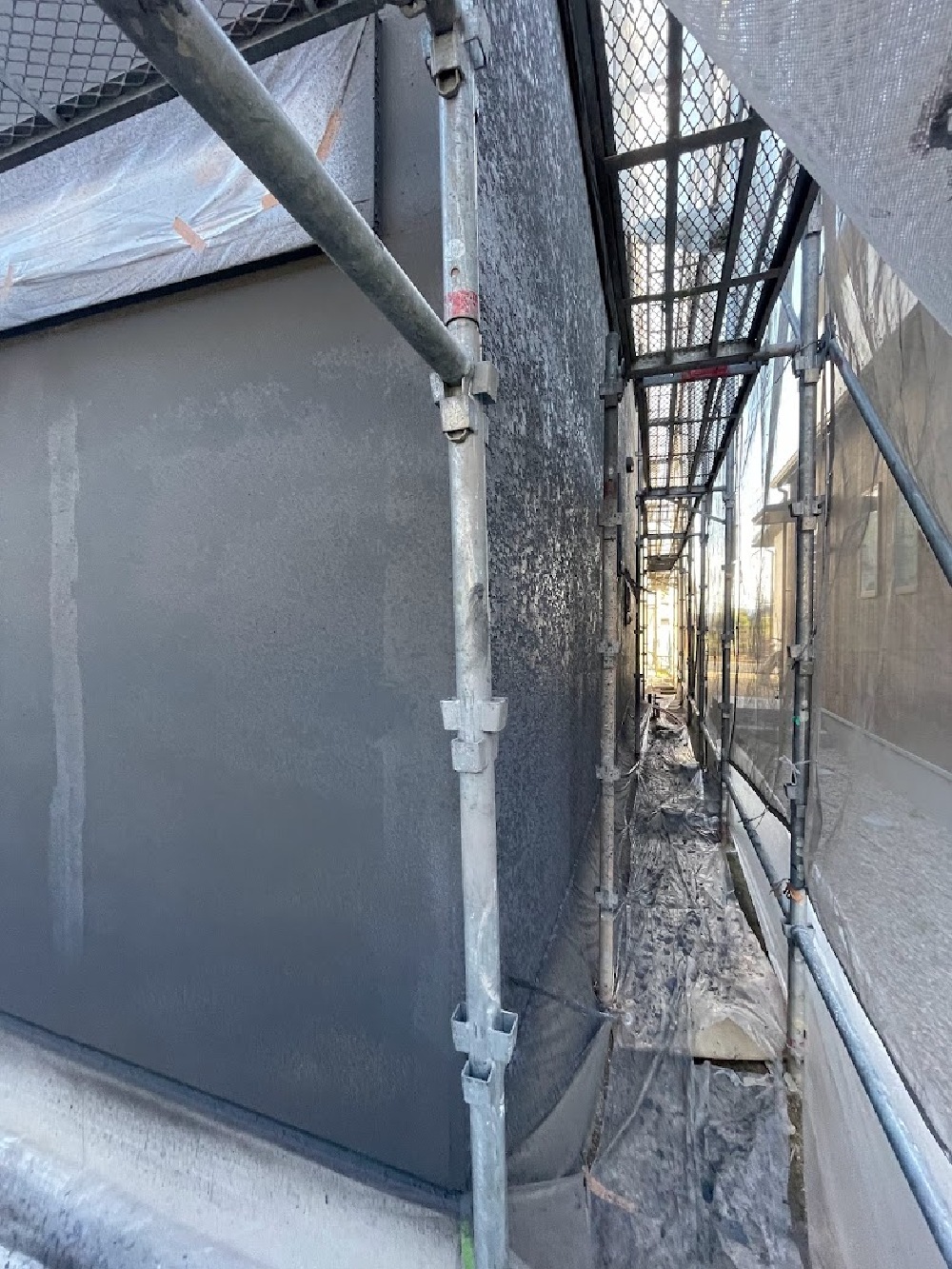

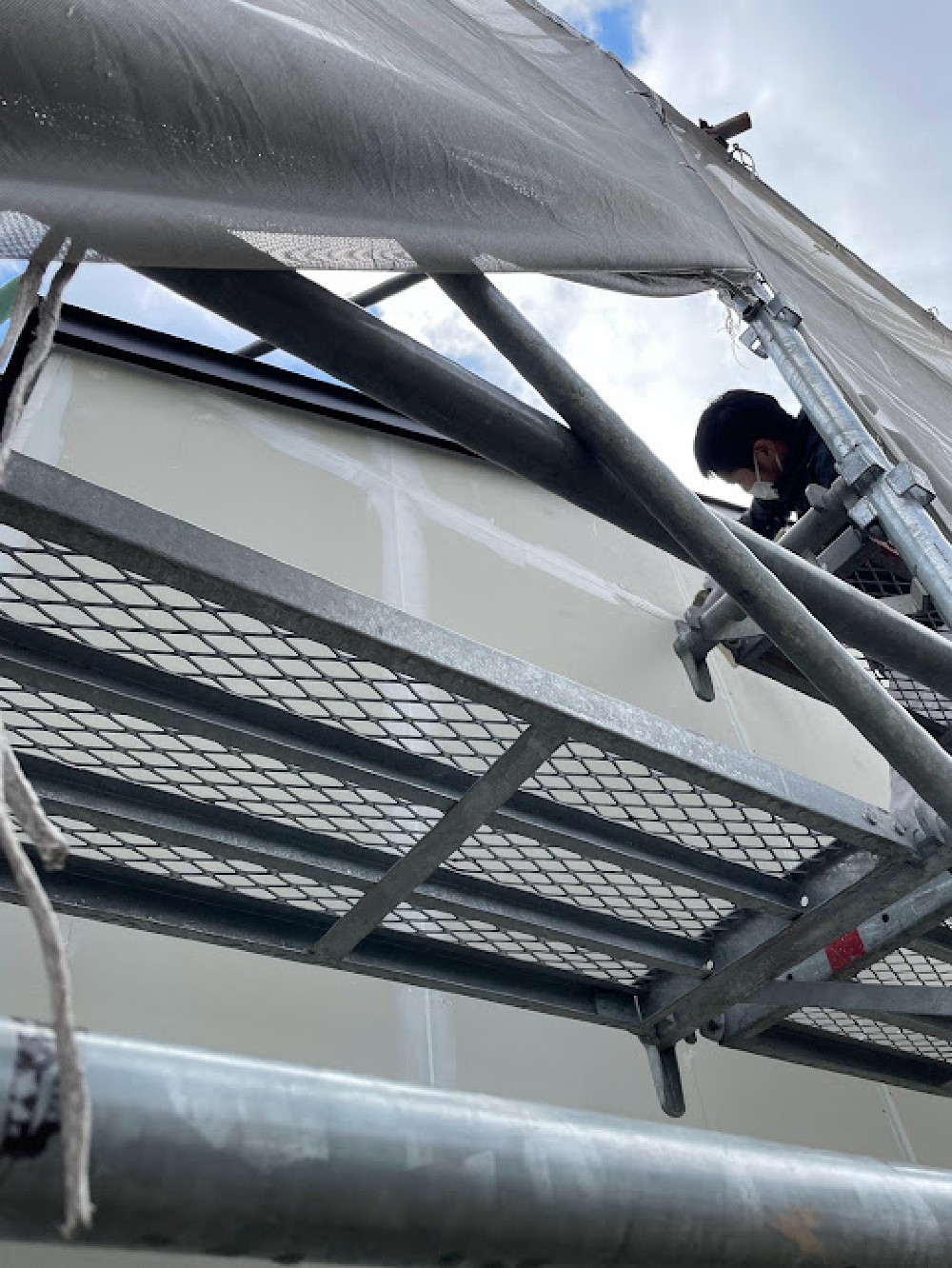

外壁塗り壁塗装工事
外壁の塗り壁は、ジョリパッドのミーティア仕上げです。
塗壁の質感が好き過ぎて、高額ですが頑張って採用しました!
- 39. 2022年01月15日
-
トイレに断熱材?
永田の家はトイレの壁隣に寝室がある間取り。
現場の萩尾さんと、大工さんのご配慮で、
断熱材をいれて防音対策をしてもらいました。
- 40. 2022年01月14日
-

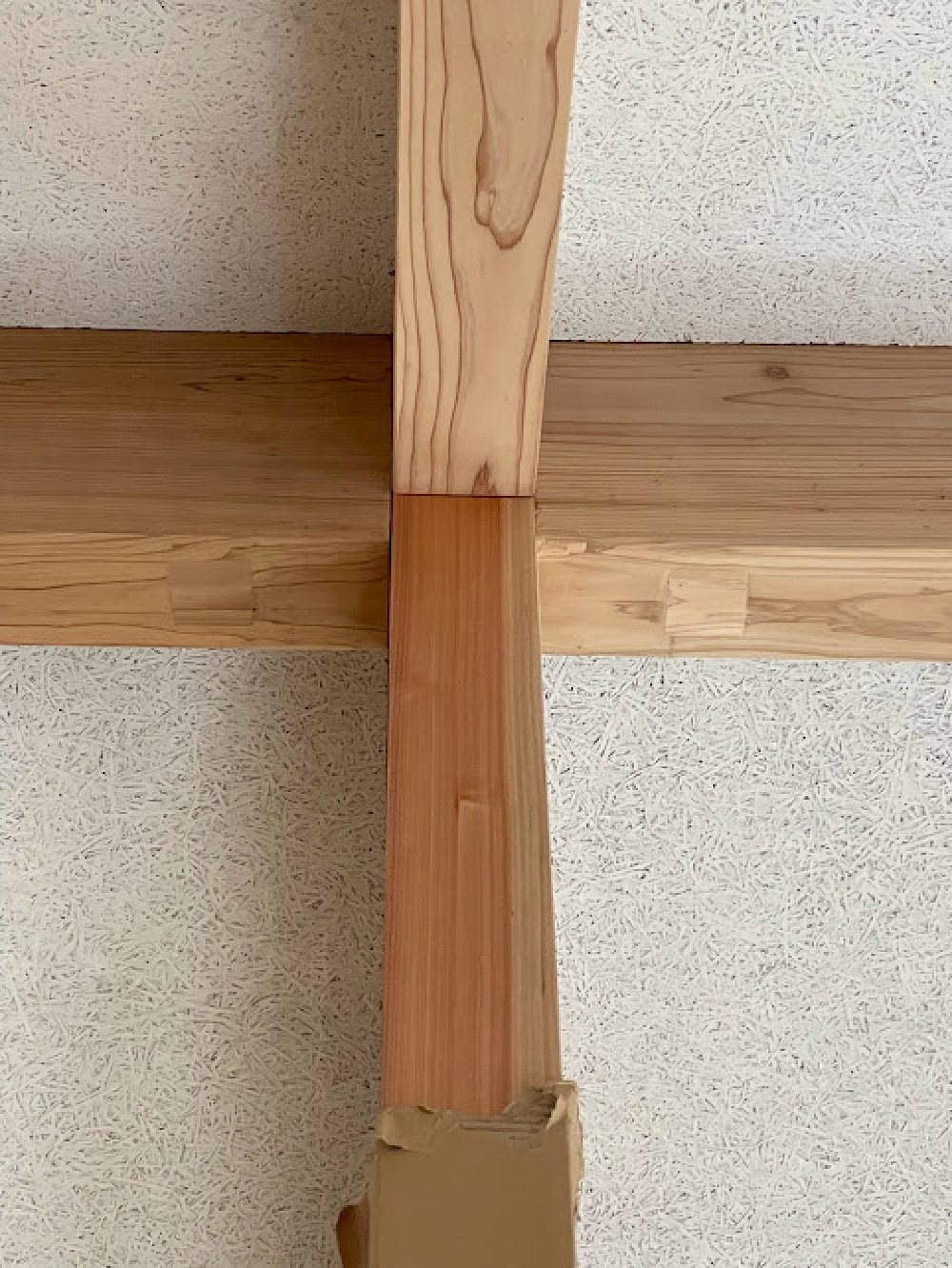

埋め木
構造上の強度を取る為、梁と柱の結合部に金物を使っているので、
ボルトが見えてましたが、大工さんに埋め木をしてもらいました。
極力おなじような色合いや木目を選んで埋めてもらっていて、
匠の技だなぁと感心します。
- 41. 2022年01月12日
-

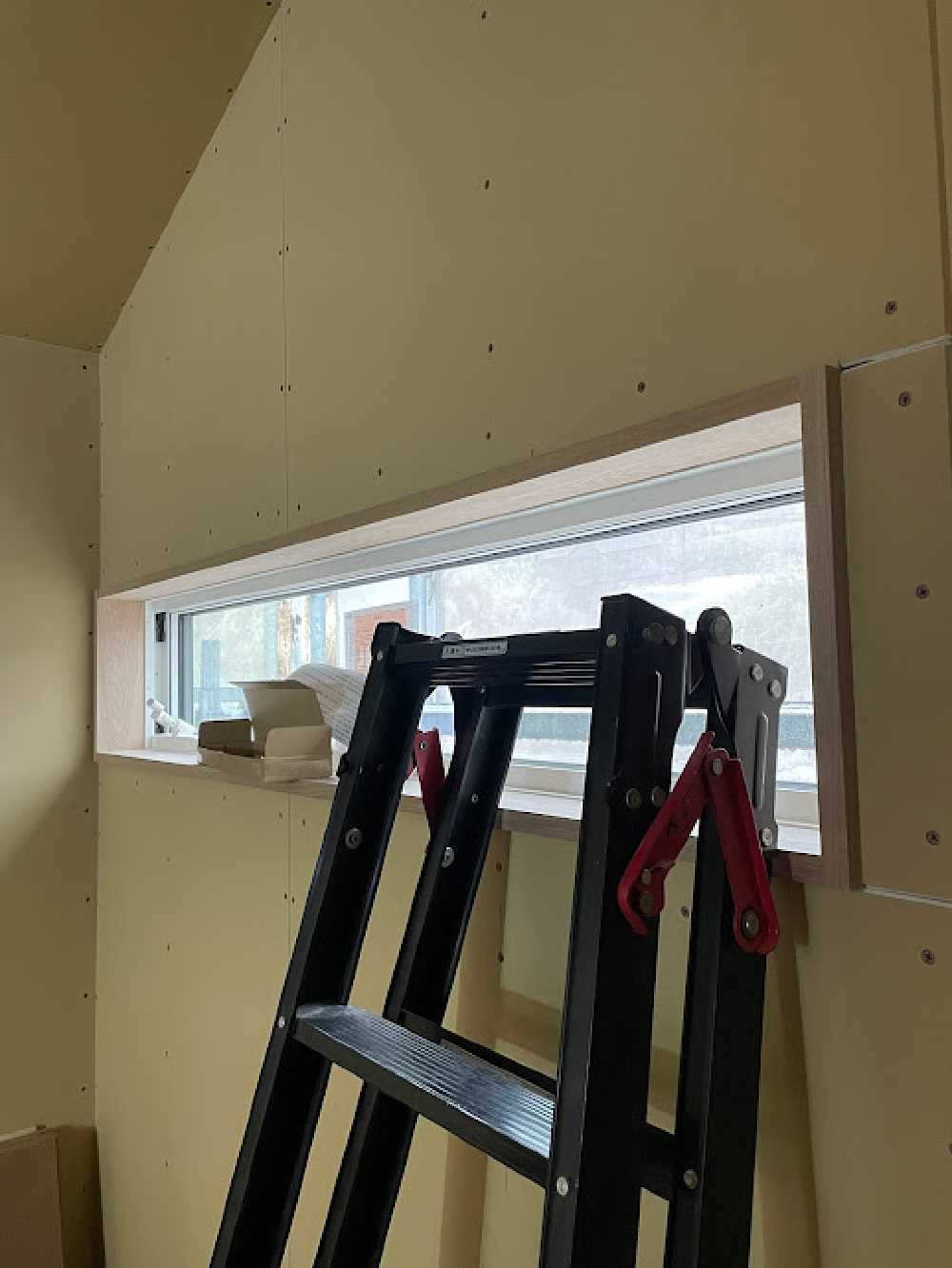

寝室窓
寝室の窓枠は四方を木で回してもらいました。
場所によっては、こういったアクセントの取り方も可愛いです。
- 42. 2022年01月12日
-

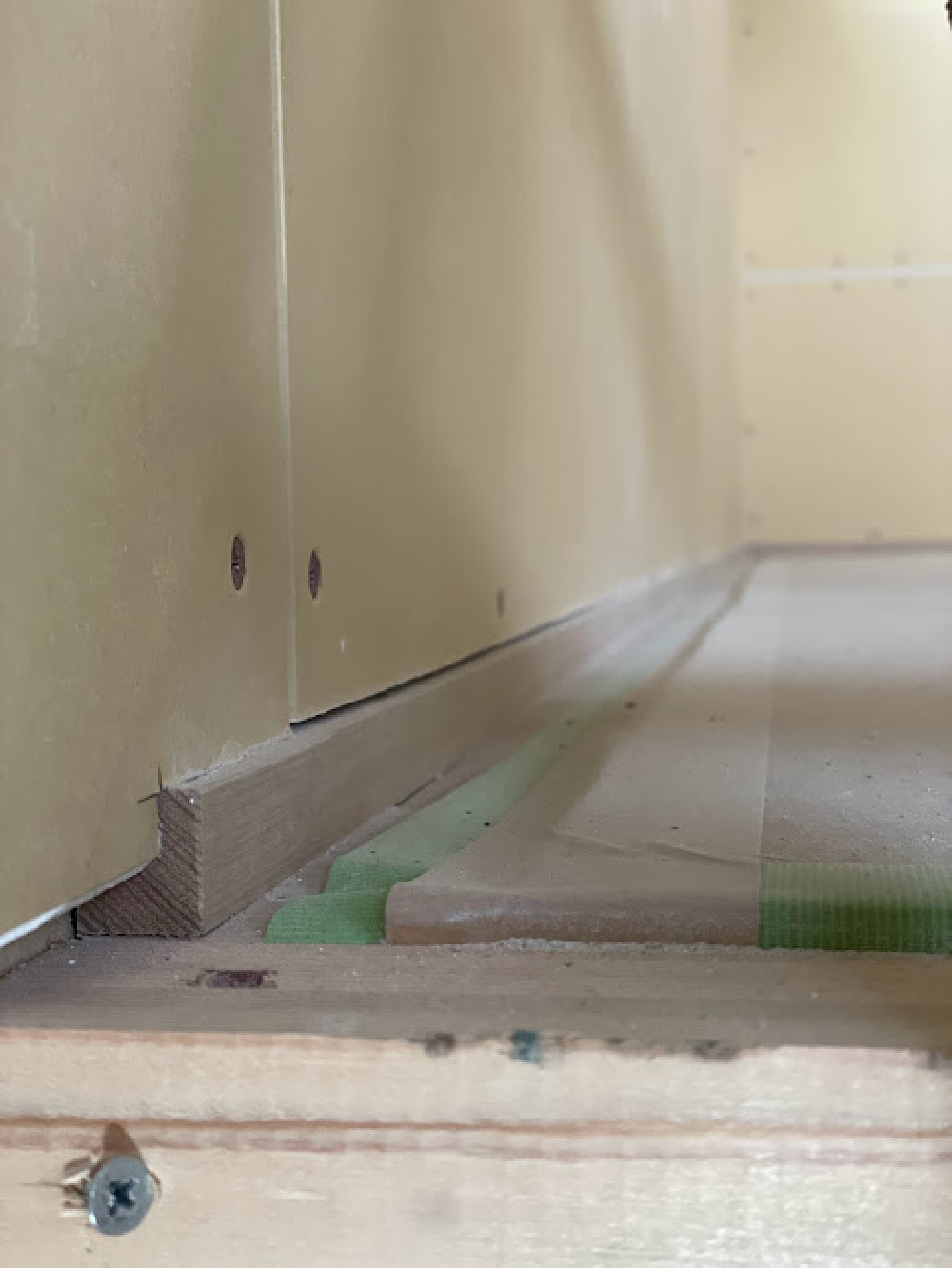

巾木施工
ボードを張る際には、巾木も施工します。
巾木は、主張しすぎると少し残念な印象になることもありますので、
高さや床との色のバランスは結構大事です。
ちなみに、巾木というのは、部屋の隅を掃除機で掃除する時にぶつけてクロスを汚さないようにしてくれたり、
壁と床の隙間を埋めてくれて、クロスがめくれないように守ってくれる役割があります。
- 43. 2022年01月11日
-

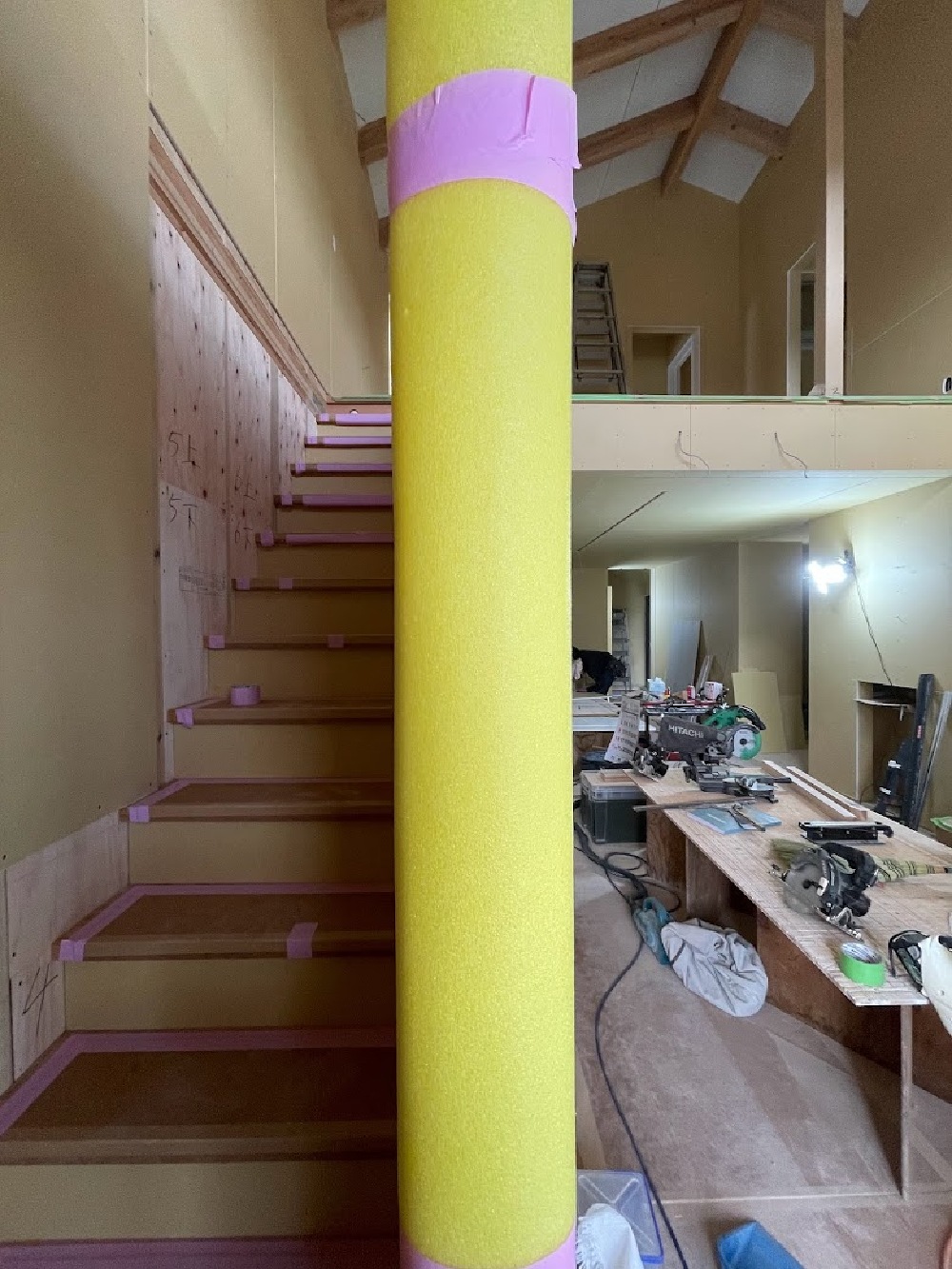

吹抜けお目見え
内部の足場が取れ、吹抜けの空間がつながりました。
明るく開放的な空間です。

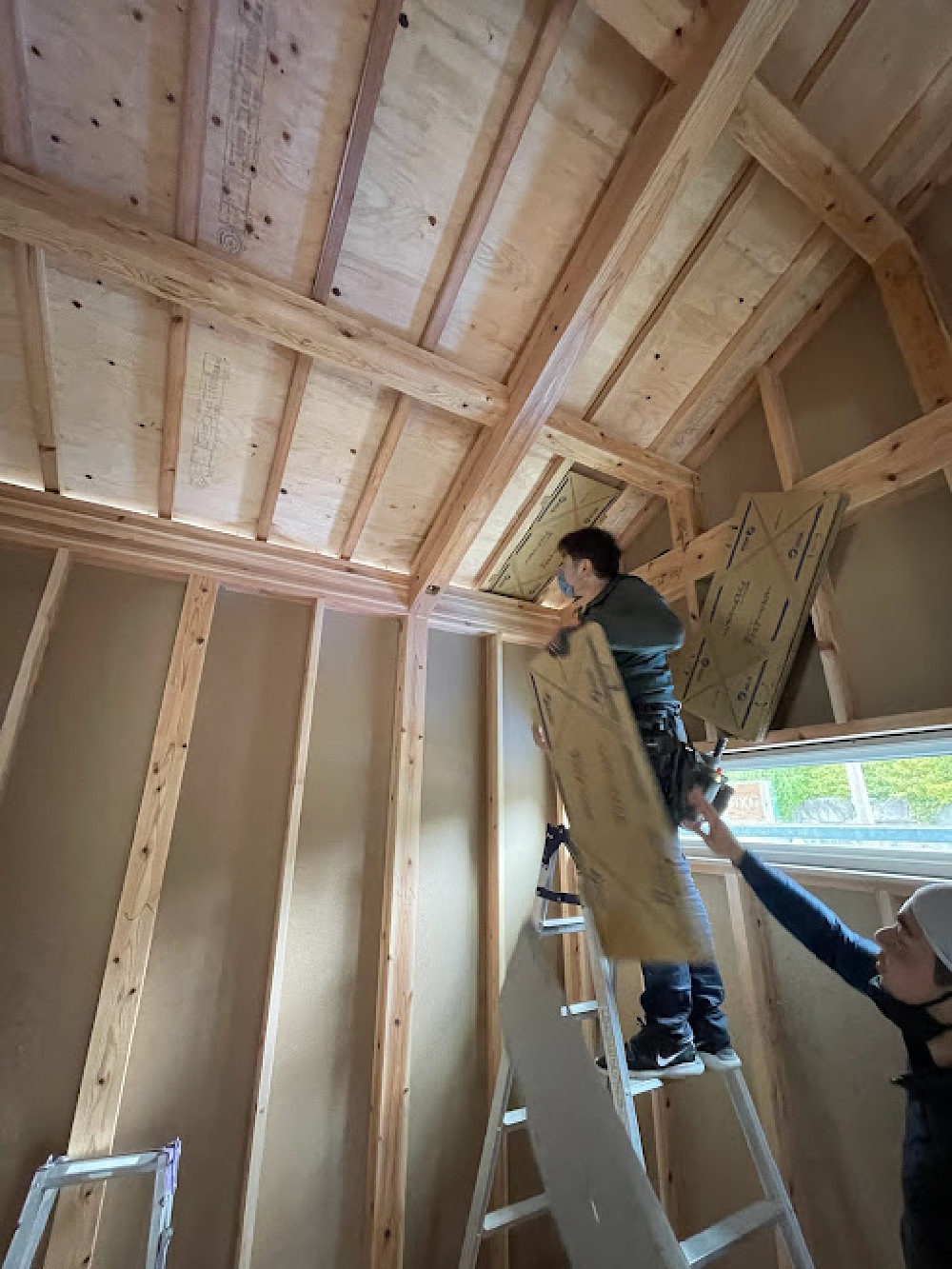

- 44. 2022年01月08日
-
玄関天井張り
勾配天井は、石膏ボードを持ち上げるのが本当に大変です。
大工さん曰く、長年やると力を使わないで良い方法もわかってくるとのこと。
- 45. 2022年01月08日
-
ハイドア枠埋め込み
1Fは天井高の2400埋め込みドアを採用。
その場合、枠は天井高よりも高くなりますので、
大工さんに埋め込んでもらいます。
- 46. 2022年01月07日
-

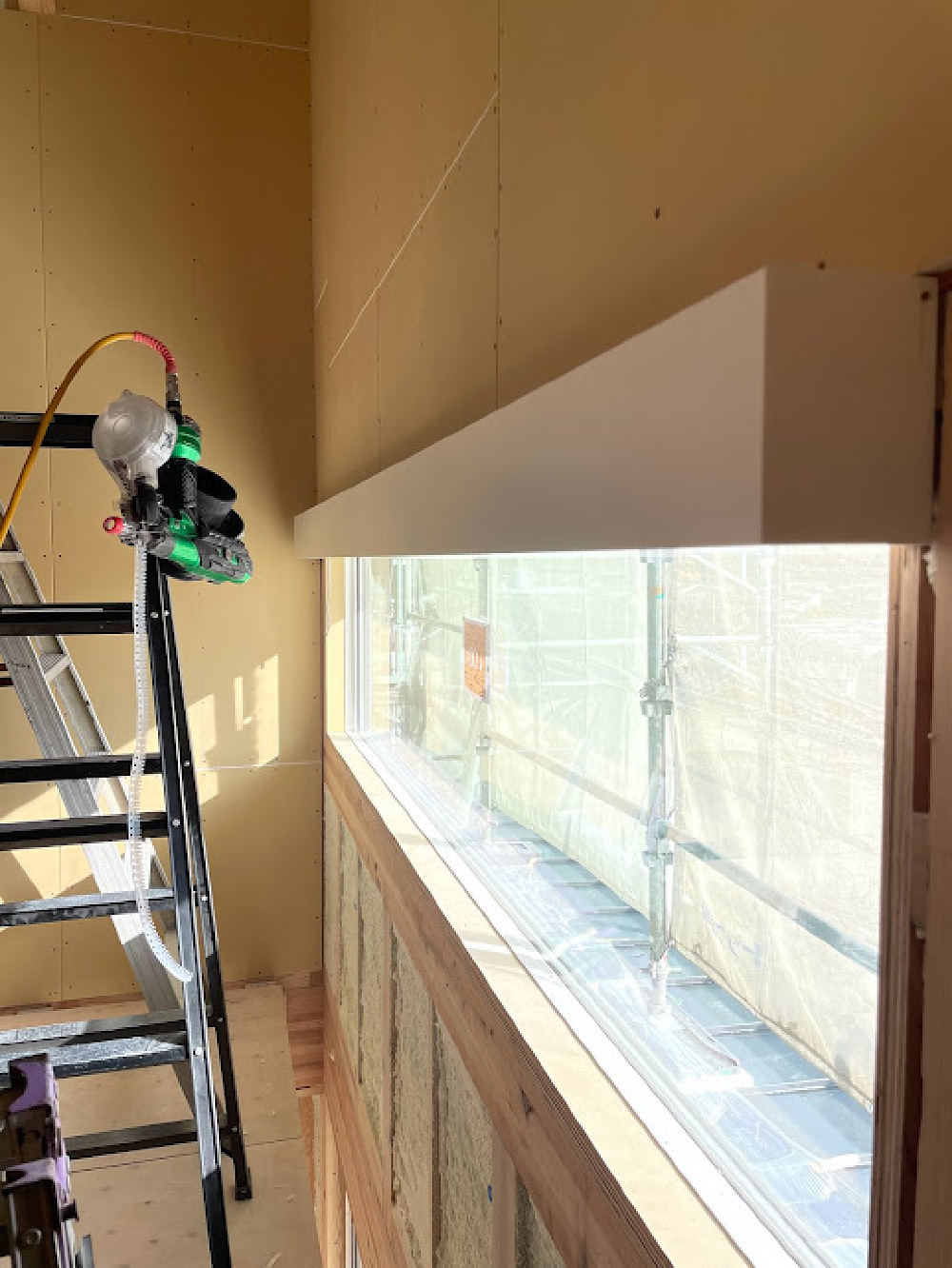

カーテンボックス設置
南の吹抜け窓には、ハニカムスクリーンを設置予定ですが、
窓の枠内に収まらないため、カーテンボックスを作ってもらいました!
これで、スクリーンを使わない時でも目立たないです。
- 47. 2022年01月07日
-
2F壁張り完了
2F部分の石膏ボード張り終わりました。
いよいよ足場を外して吹抜けが見えてきます!
- 48. 2022年01月06日
-
塗壁パテ施工
ながたのいえの塗り壁は、大壁工法で施工することが多く、
工程としては、サイディング→パテ施工→下塗り(吹付)→上塗り(吹付)→仕上げ抑えです

今回は、サイディングとサイディングの間の切れ目を無くすパテ施工をしています。
- 49. 2021年12月30日
-
天井施工
80センチ角の木毛セメント板を大工さん二人掛かりで、
天井に貼っていきます!
めちゃめちゃ仕上がりが楽しみです!
- 50. 2021年12月28日
-
木毛セメント版
永田の家の天井は、木毛セメント板という素材に
チャレンジしています。
隙間の目地を何ミリ取るかで見え方が全然違うと
大工さんからアドバイスを頂きました。我が家は3mm!!
(攻めもせず、守りもせず、、、)
- 51. 2021年12月23日
-
窓枠下地施工

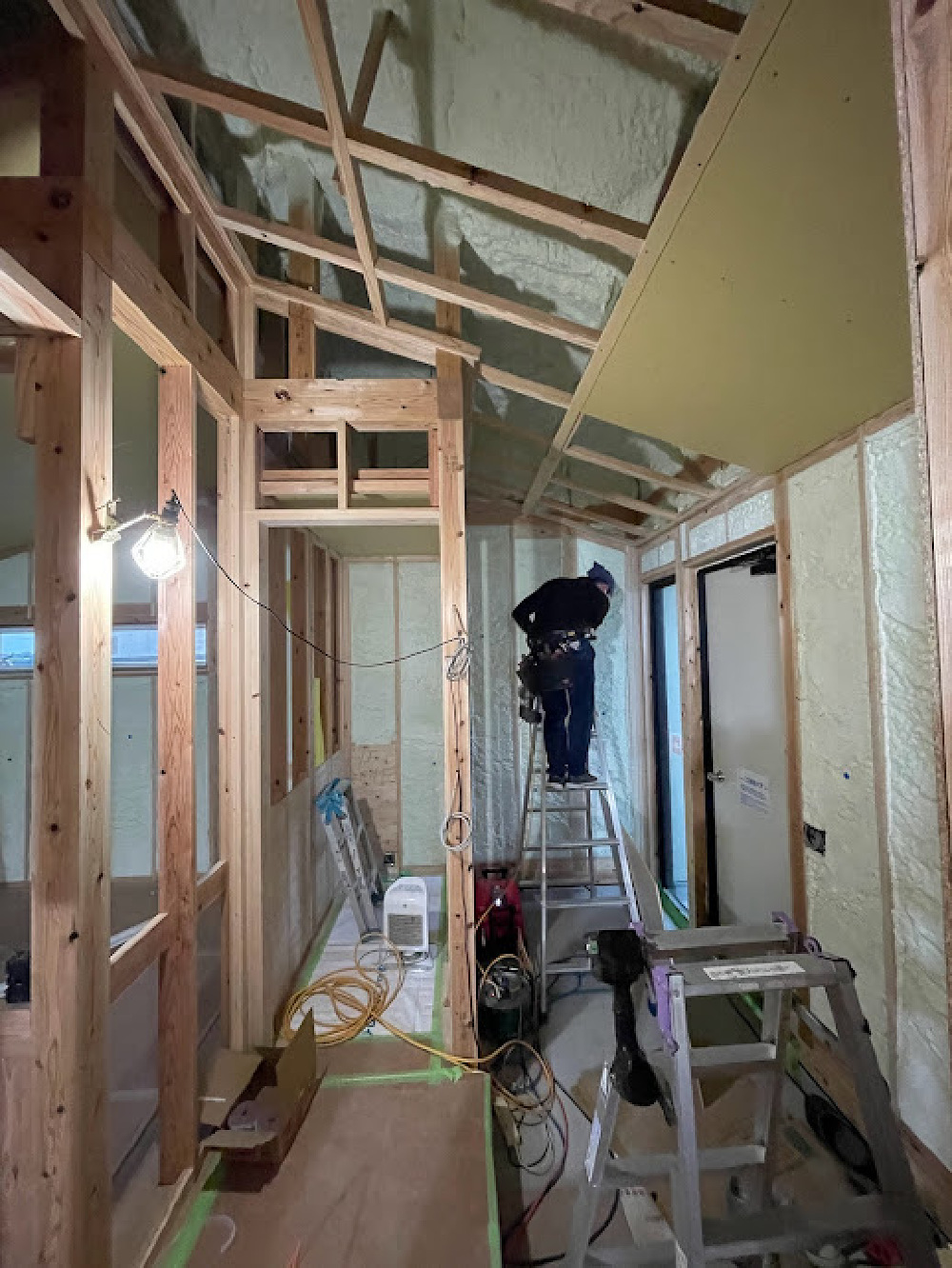

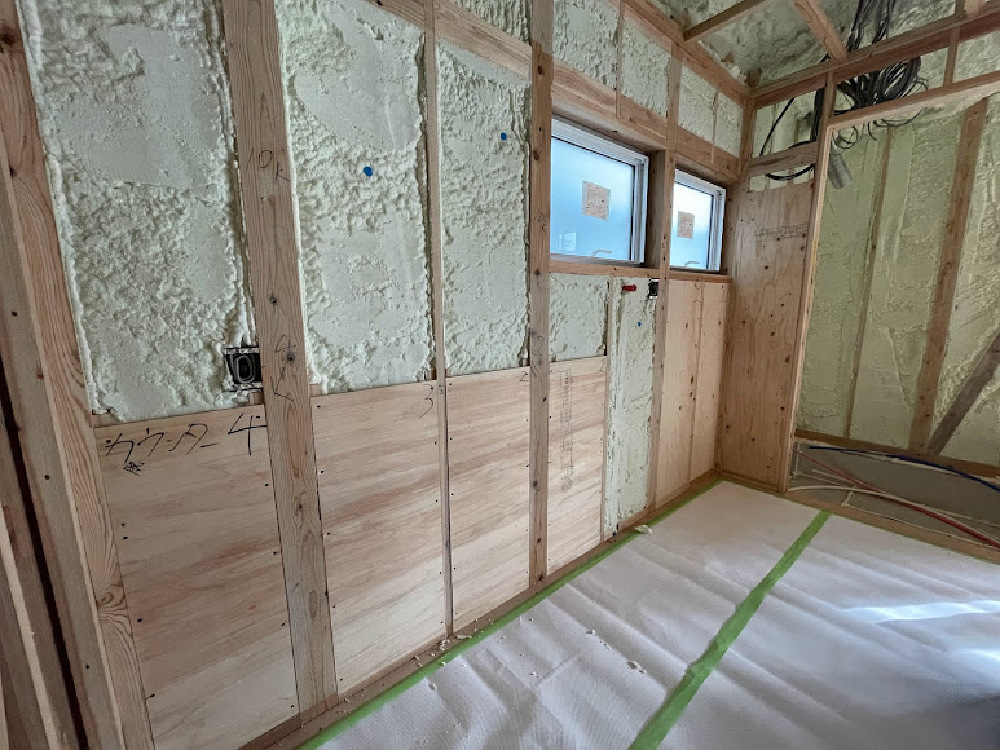

窓と壁との間の隙間は気密と断熱にとって重要です。
窓と枠との隙間にウレタン断熱材を大工さんが吹き付けて埋めてくれます。
- 52. 2021年12月22日
-

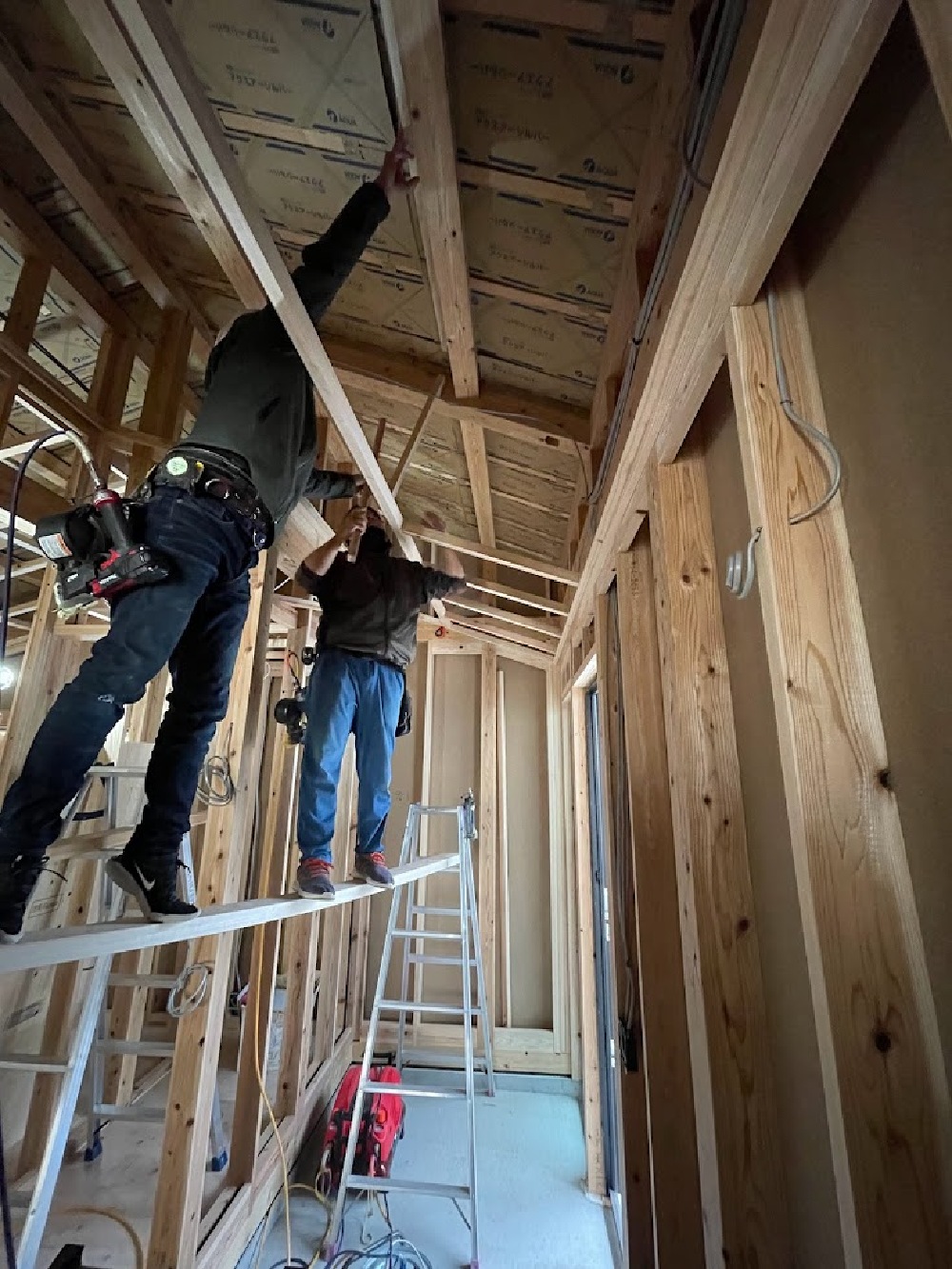

2F居室天井ボード張り
2Fから天井や壁の石膏ボードを張っていきます。
これがとにかく重い!
持って上がるのも一苦労です!
- 53. 2021年12月21日
-
造作パース
玄関のシューズボックスの詳細で悩んでいたら、

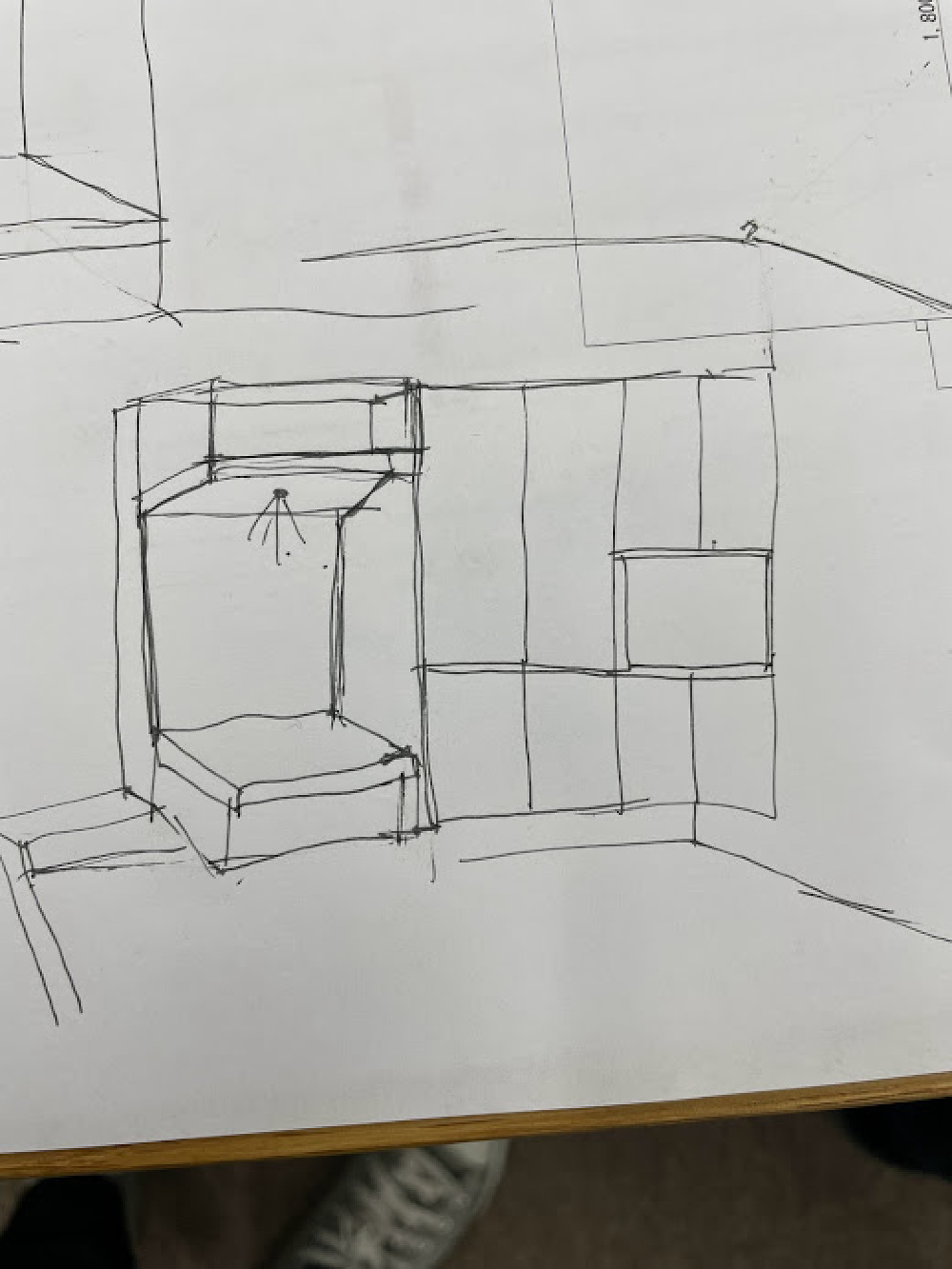

工務の萩尾さんがざっくりパースを描いてくれました!
絵があるとイメージが湧いてきます♪
- 54. 2021年12月17日
-

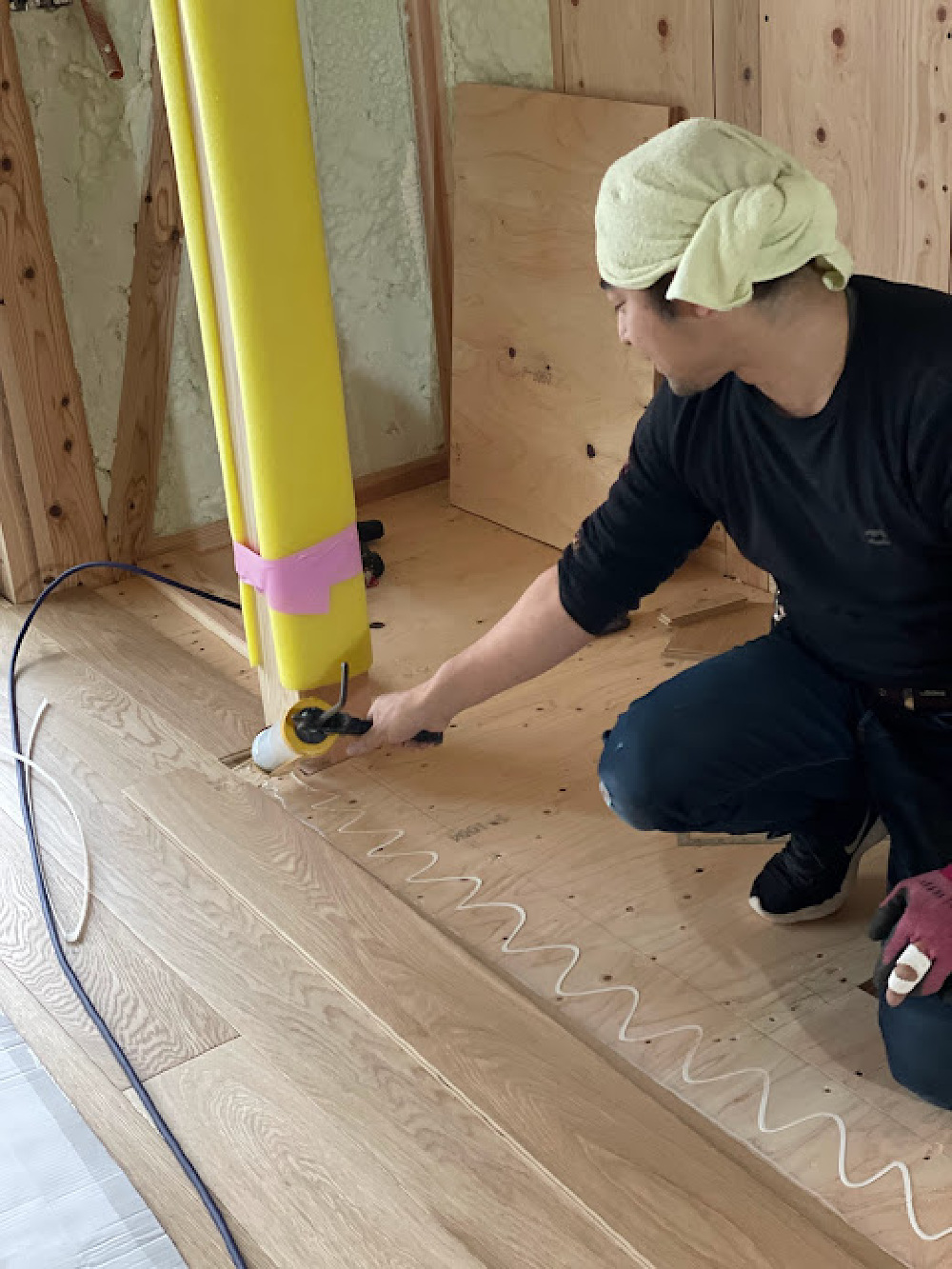

床貼り

床は、下地の上からボンドとフィニッシュを使って
張っていきます。板は、模様や色味が若干違うので、
大工さんが、物を選びながらバランスを見て張ってくれます。
- 55. 2021年12月16日
-

点検口開口
床貼りの際に、床下の点検口を合わせて開口してもらいます。
棟上げの際の雨など、床下がドキドキでしたが、
何ともなくて一安心!
- 56. 2021年12月12日
-
1F床材敷き

永田の家の1F床は、1818×150×15のオークの複合フローリング!
縦に長い間取りなので、映えると期待してます!!
キレイな木目にうっとり。
- 57. 2021年12月12日
-
外壁下地施工
永田の家は、塗壁と吹付塗装を面で分けますが、
下地はサイディングの3×10板です。これがとにかく重い!!
職人さんが2人がかりで施工してくれます。
- 58. 2021年12月11日
-
軒天にレッドシダー
何とか材料を確保できたレッドシダー。
ながたのいえのお客様が好んで採用してくれるアクセントになる木材です!
- 59. 2021年12月10日
-
現場打合せ(キッチン造作カップボード)
永田の家は、カップボード側の造作部分が見せ場になります。
奥行きや色味や素材感などのバランスをどうすればいいか現地で打合せ中。
棟梁からアドバイスをもらって、よし!これだ!!が決まりました☆
- 60. 2021年12月10日
-
吹抜け窓の庇
吹抜け窓の庇を大工さんが作ってくれています。
夏の直射を遮ぎる大事な役割をしてくれます。
- 61. 2021年12月10日
-

第一次気密測定
玄関しか塞がない状態で気密測定。
結果はC値(相当隙間面積)は 0.7㎠/㎡
上々の結果です。次は窓回りを塞いでから。
- 62. 2021年12月09日
-
上がり框完成!
2Fのフロアとの境目もピシャっと!
高さも色味も合っています!
- 63. 2021年12月09日
-

上り框
あがりかまちと読みます。2F床にあがる仕切りのようなものです。
タモ材が格好いいです!
- 64. 2021年12月08日
-
下地処理
棚板など付ける箇所には、石膏ボードで壁を作る前に下地を付けてもらいます。
写真はランドリーのカウンター下地
- 65. 2021年12月08日
-

吹付後(吹抜け)

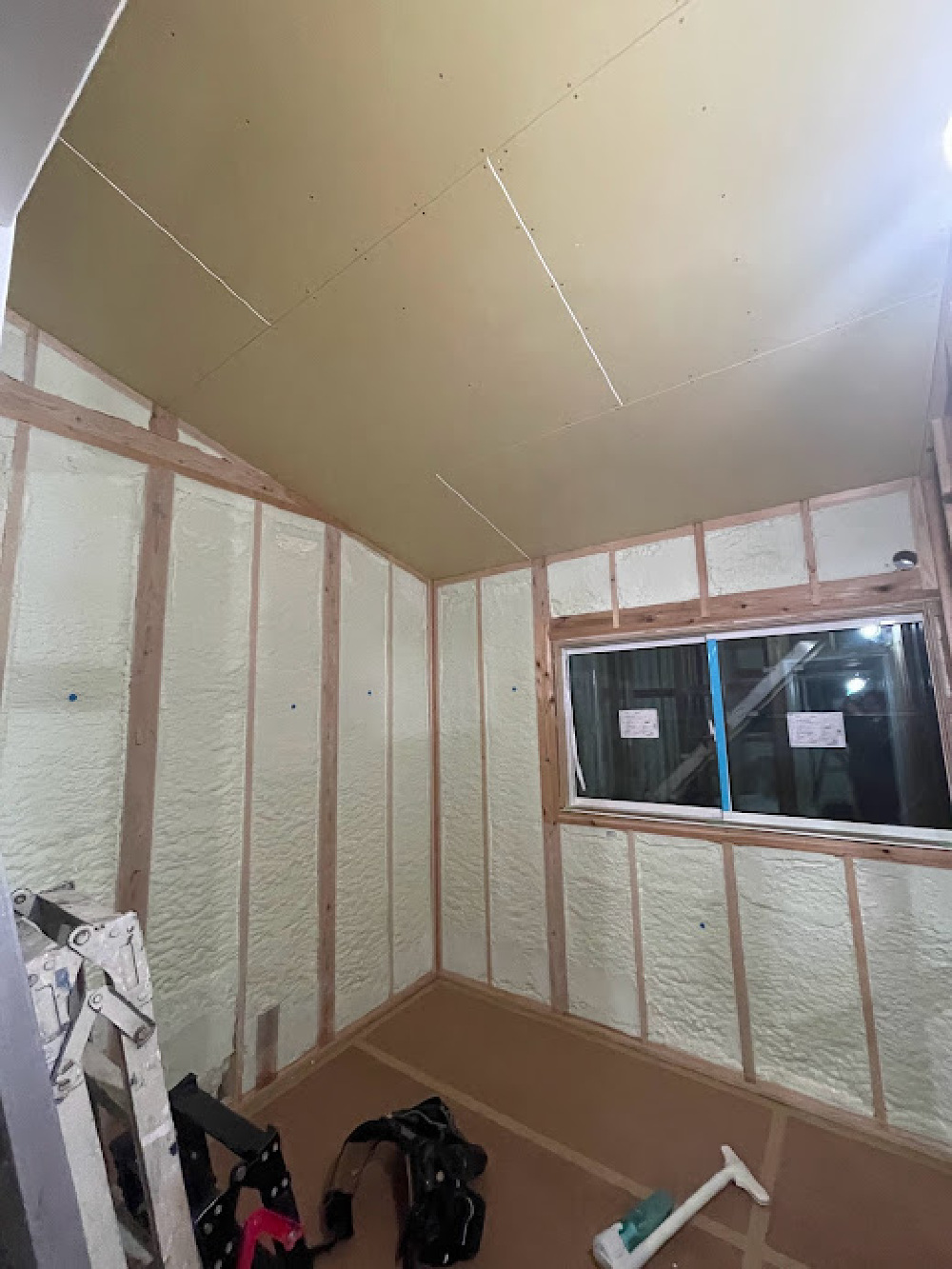

断熱材の吹付後の様子。
屋根までばっちり吹いてくれています。
これでもう寒さの心配をしなくてもよくなりました!
- 67. 2021年12月03日
-
玄関天井下地
勾配天井になっている玄関の下地を組んでくれています。
2人がかりで大変です!
- 68. 2021年11月29日
-
現場打合せ(エアコン取付位置)
現場での打合せ
エアコンの取付位置を現地で確認しました。
現地だとイメージもしやすいですし、
早い段階であれば、他の工事と干渉しないので変更もしやすいです。
- 69. 2021年11月27日
-

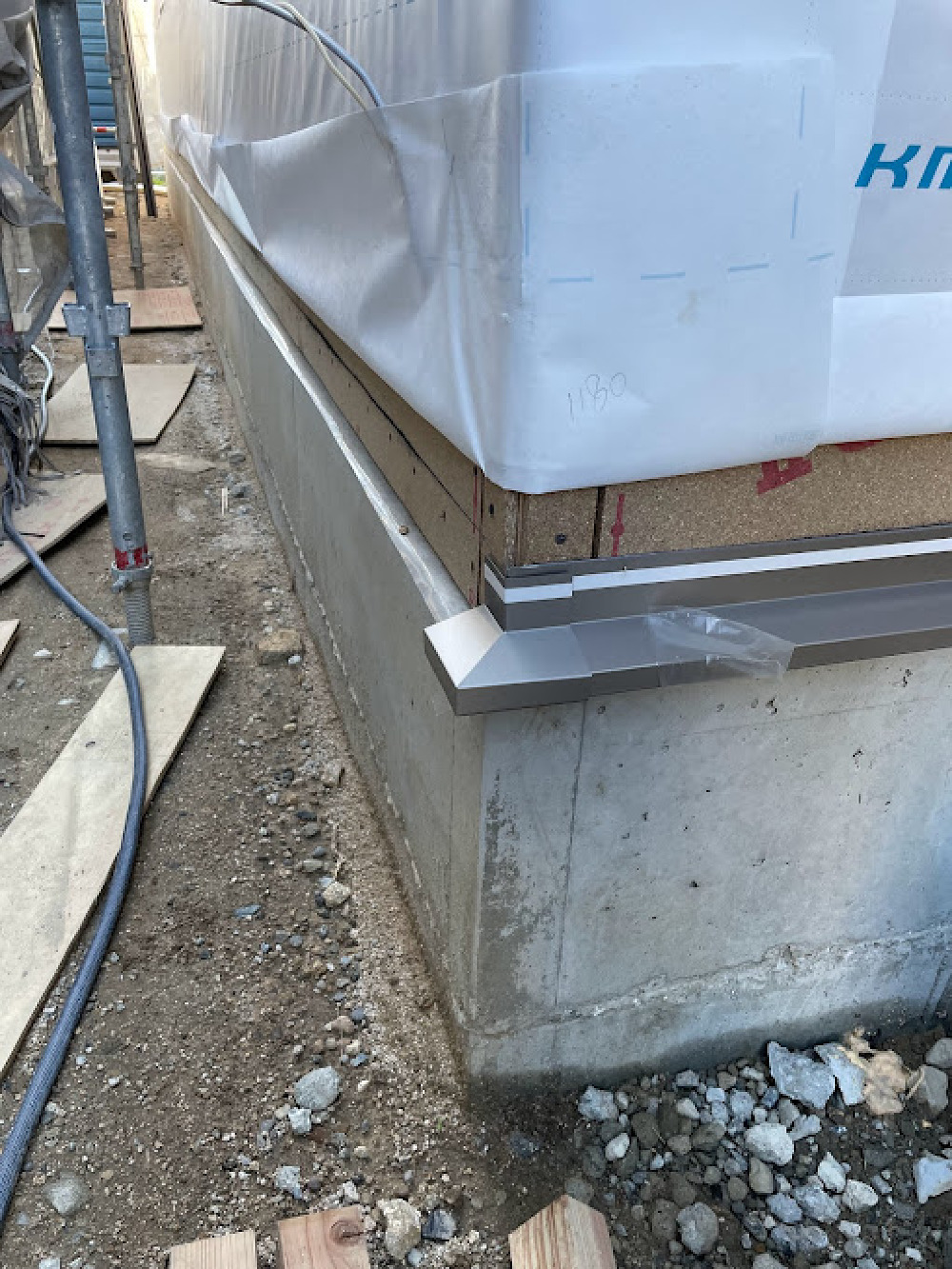

水切り施工
外壁の一番下にある水切り。
雨水が壁を伝って、土台や屋内に侵入しないためのものです。
- 70. 2021年11月25日
-
電気配線(外部)
基本的には、断熱材の吹付までに電気配線は完了しておくのがベストです!
外周部など特に、断熱材なども絡んでくるので、入念にシュミレーションをして、
コンセントや照明の位置は決めておきたいです!

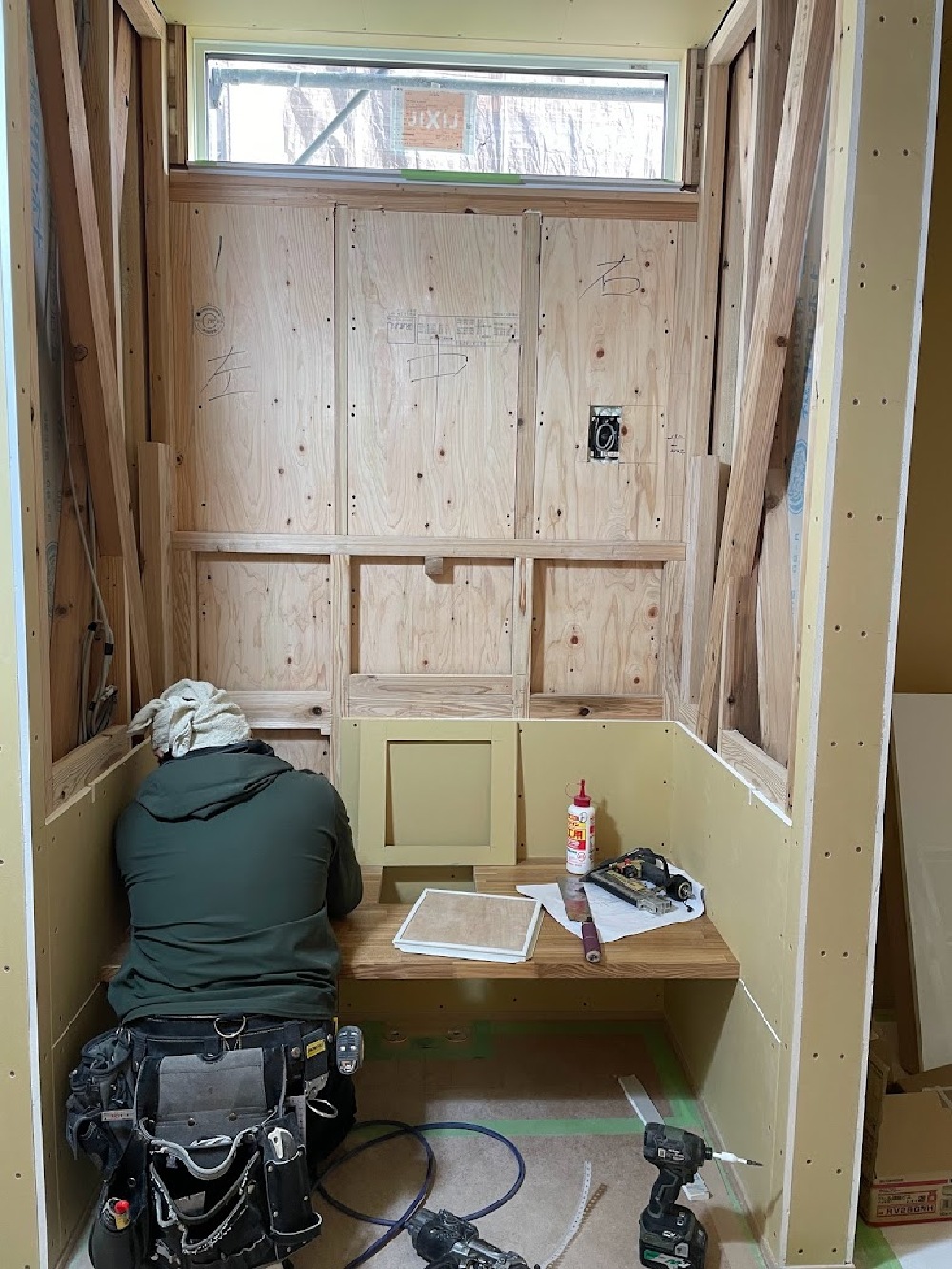

- 71. 2021年11月25日
-
電気配線開始!
実は、電気配線の施工は、こんな早いタイミングでやっています!
- 72. 2021年11月25日
-
天井下地施工
天井の下地となる木枠を施工してくれてます。
- 73. 2021年11月24日
-

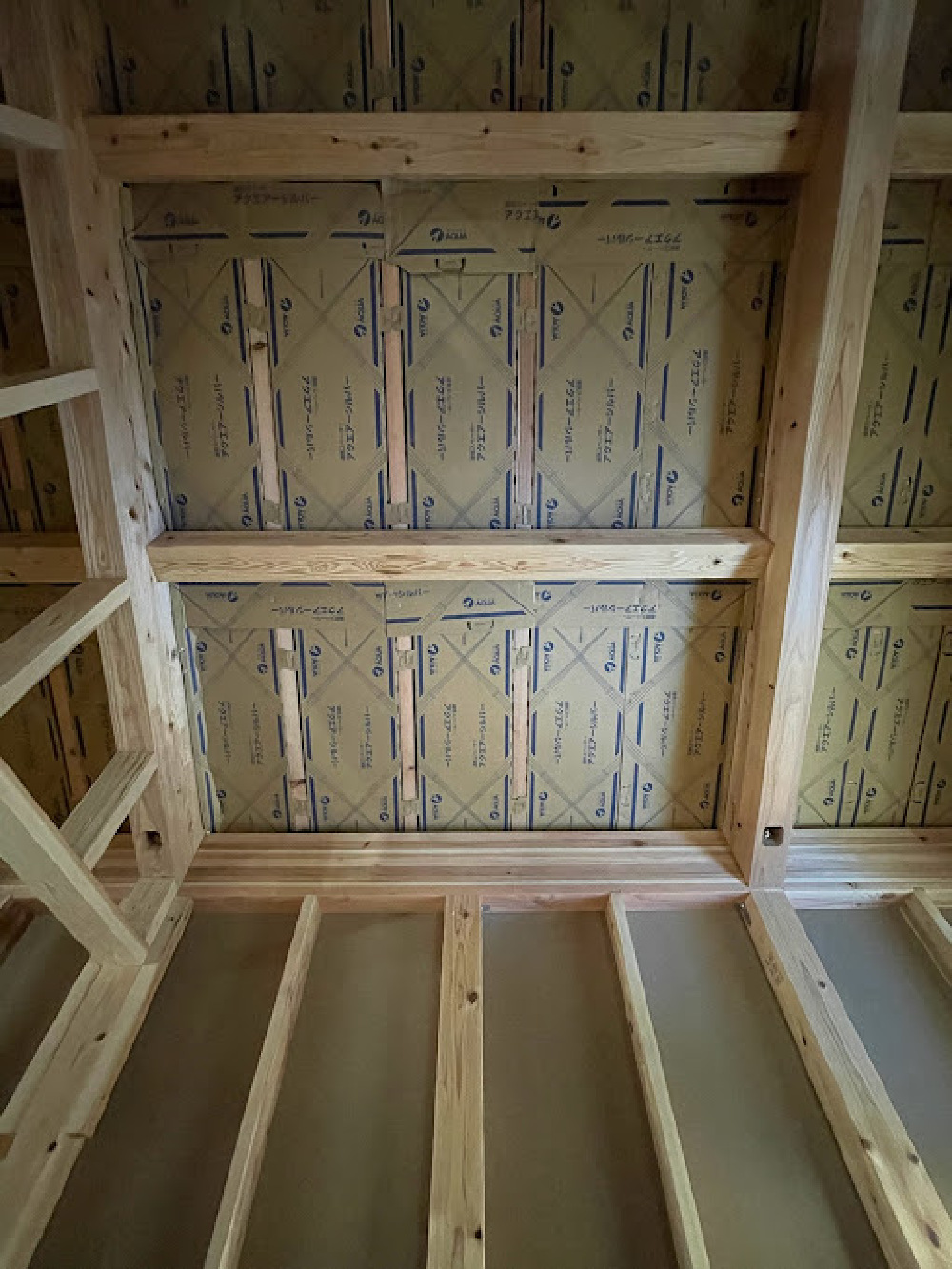

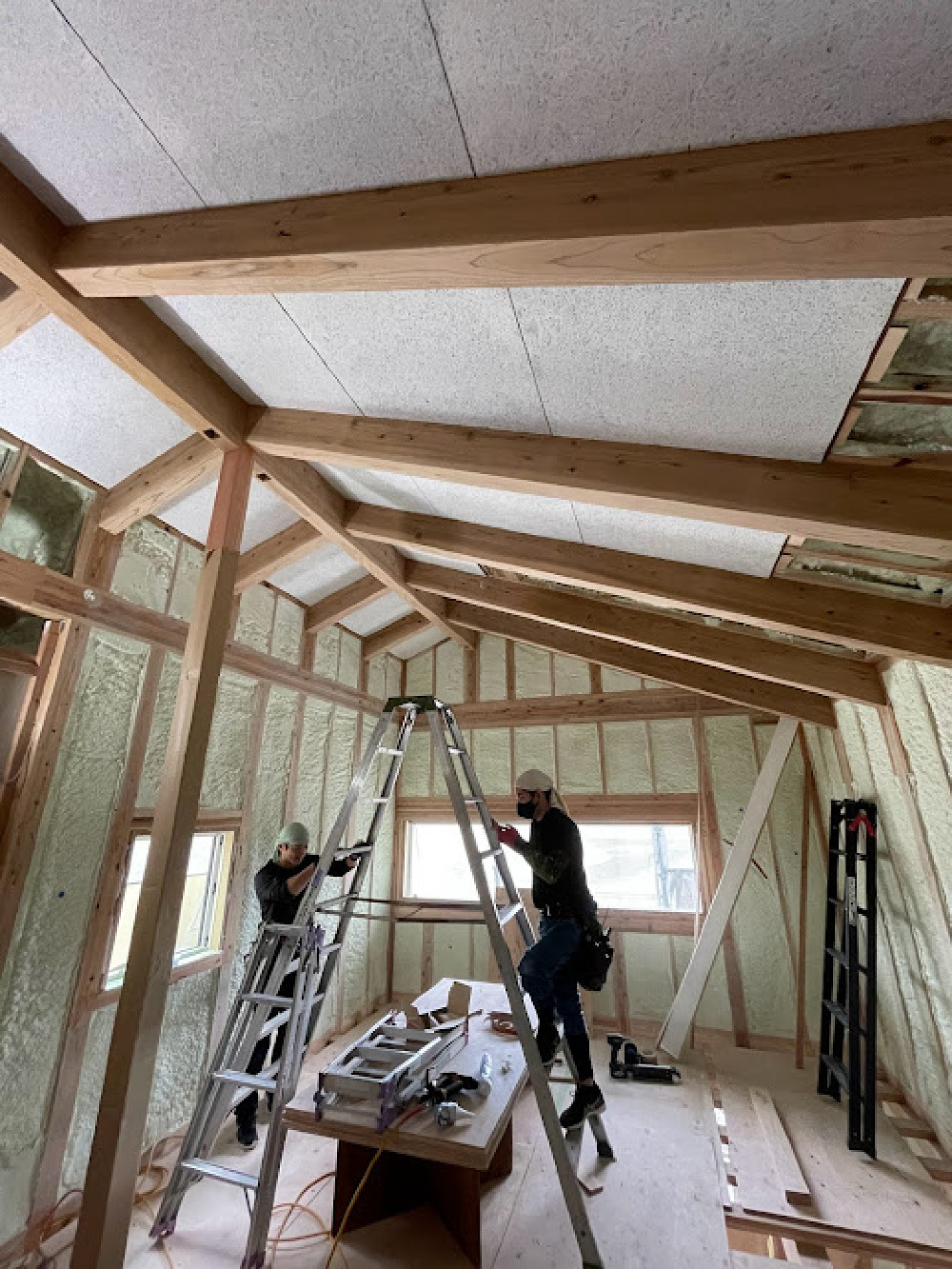

天井施工完了(通気スペーサー)
これがあることで、屋根材と断熱材の間に通気層を作ることができます。
屋根通気は屋根から受ける熱と湿気を外に逃がす大事な役割があります!

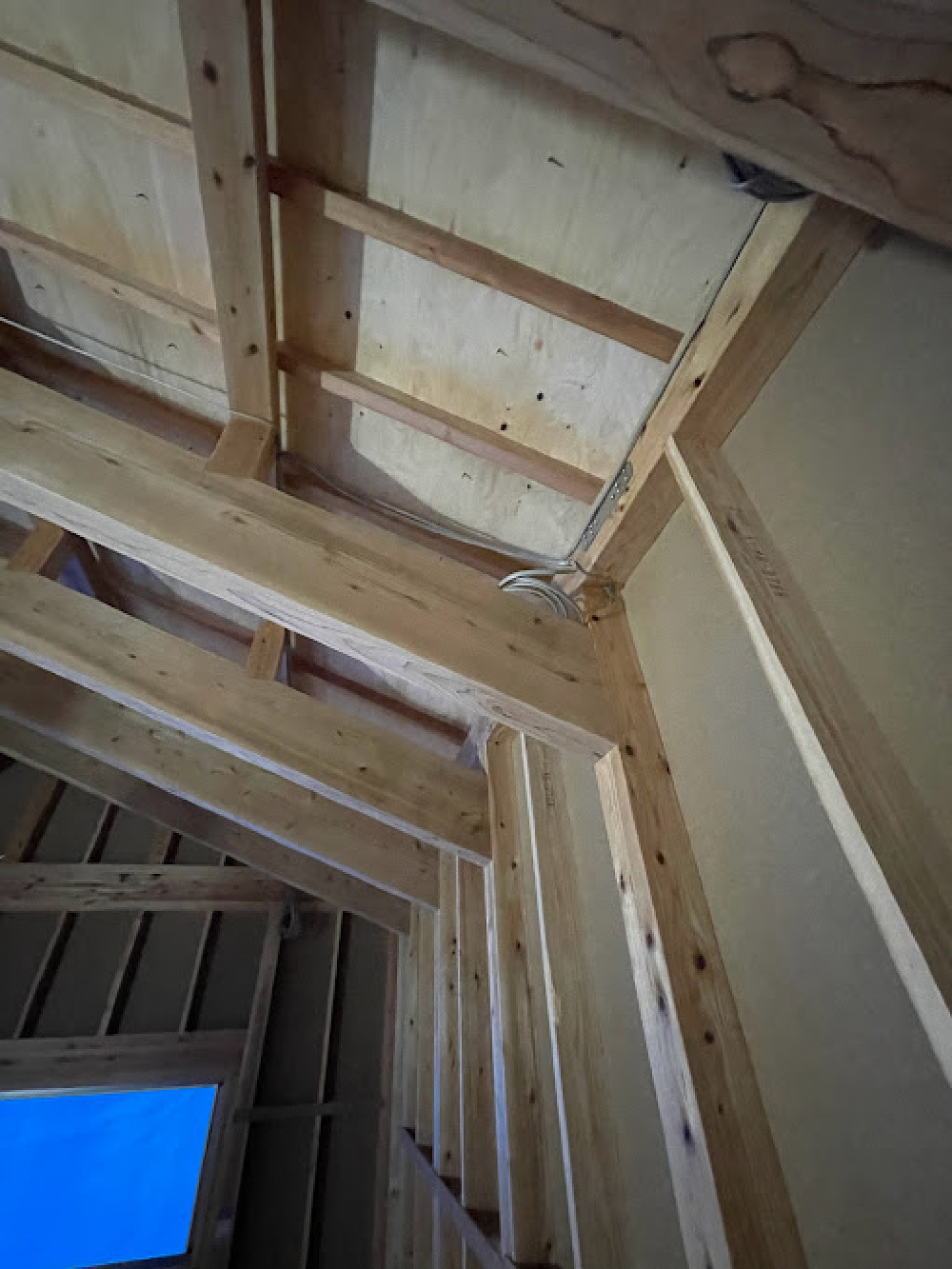

- 74. 2021年11月23日
-

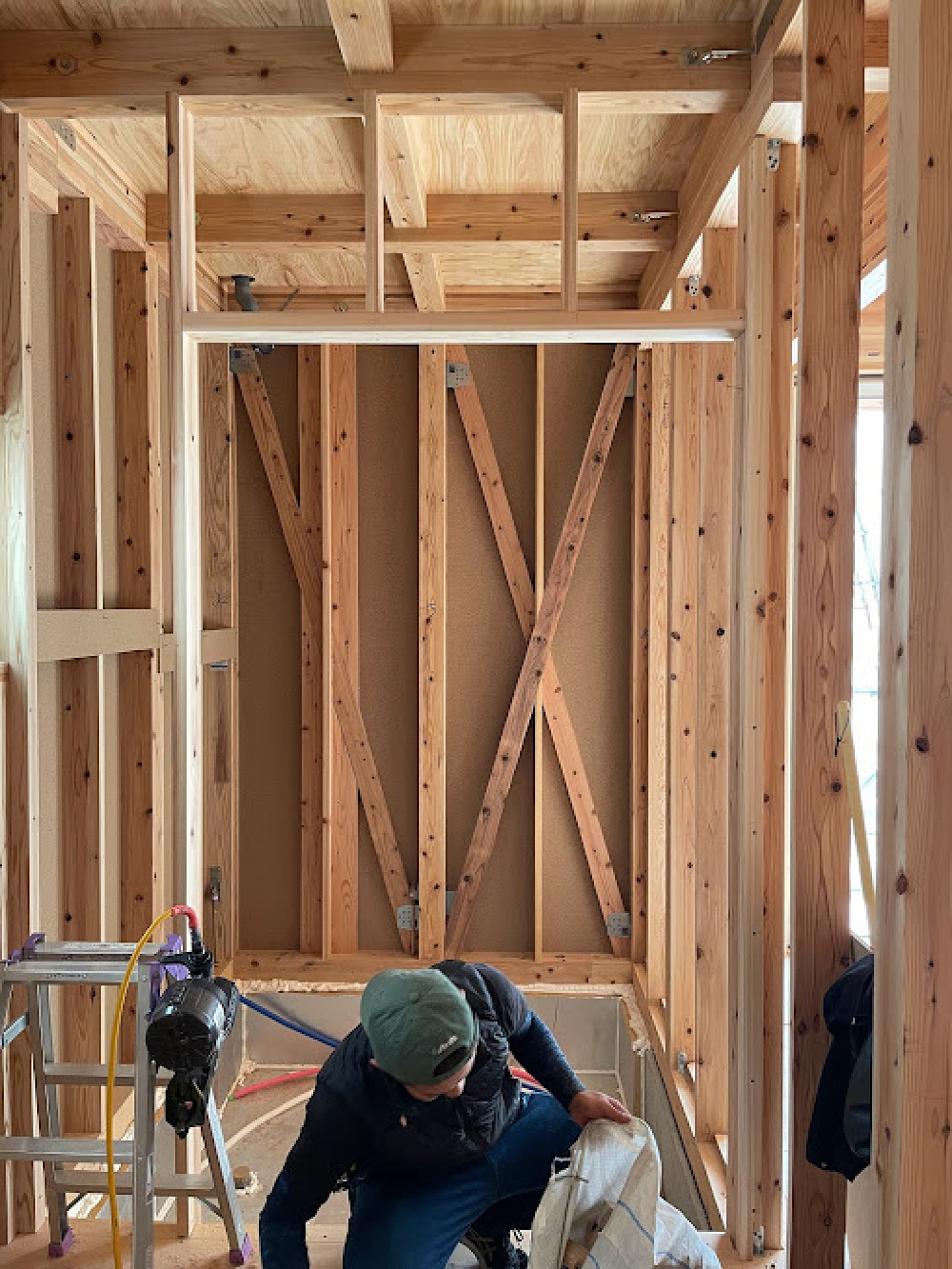

間柱施工

大工さんが間柱を作ってくれています。
柱と柱の間の壁を補強するためのばってんです。
- 75. 2021年11月23日
-

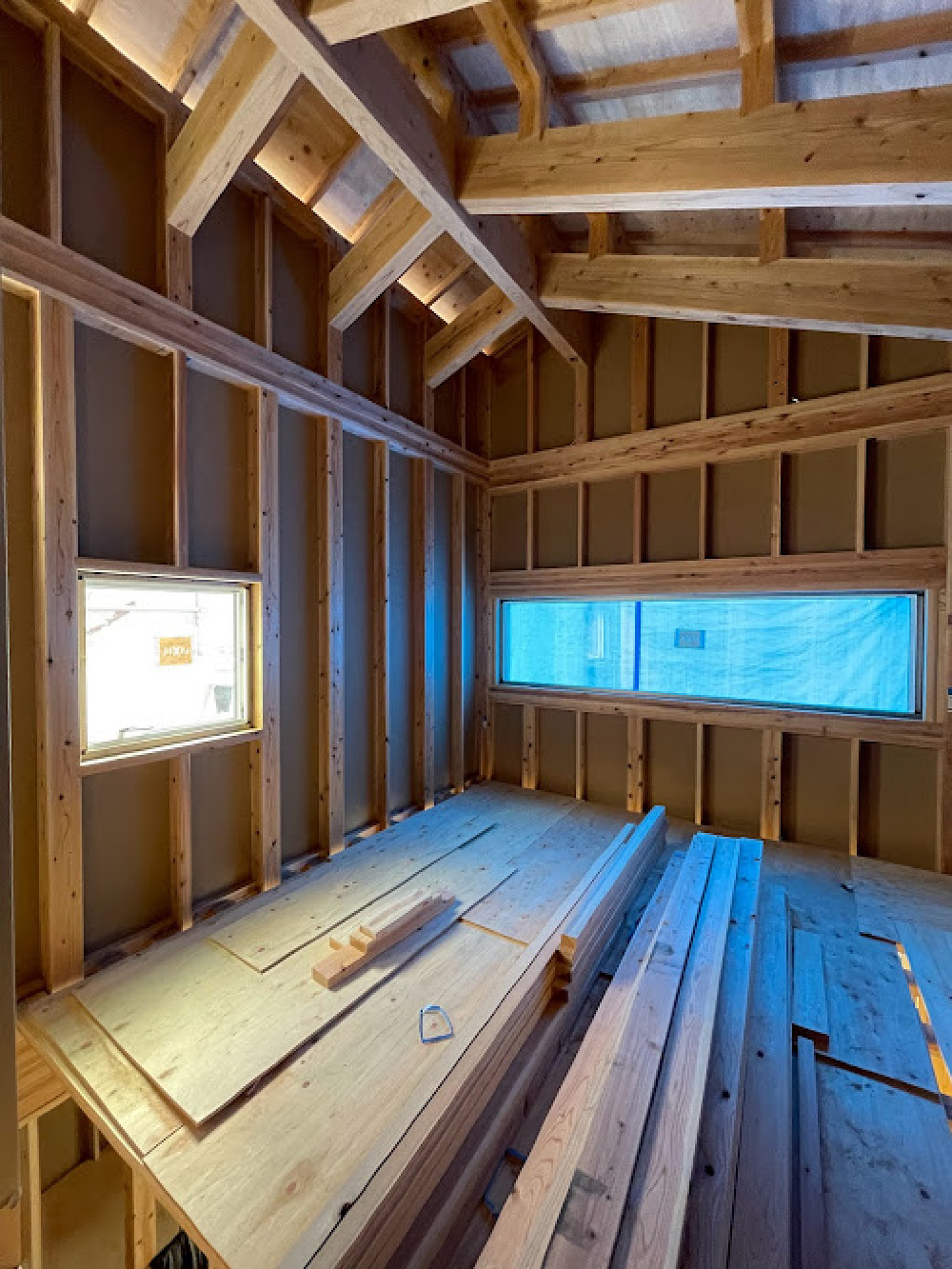

吹抜け窓設置
吹抜けの窓が付いてる!!と思ったら、
一瞬にしてブルーシートでベールに包まれました。
実際の明るさを実感するのはもう少し先ですね。
- 76. 2021年11月23日
-
天井施工(通気スペーサー)
天井と断熱材の間に通気層を取るために、
通気スペーサーを施工していきます。
- 77. 2021年11月20日
-

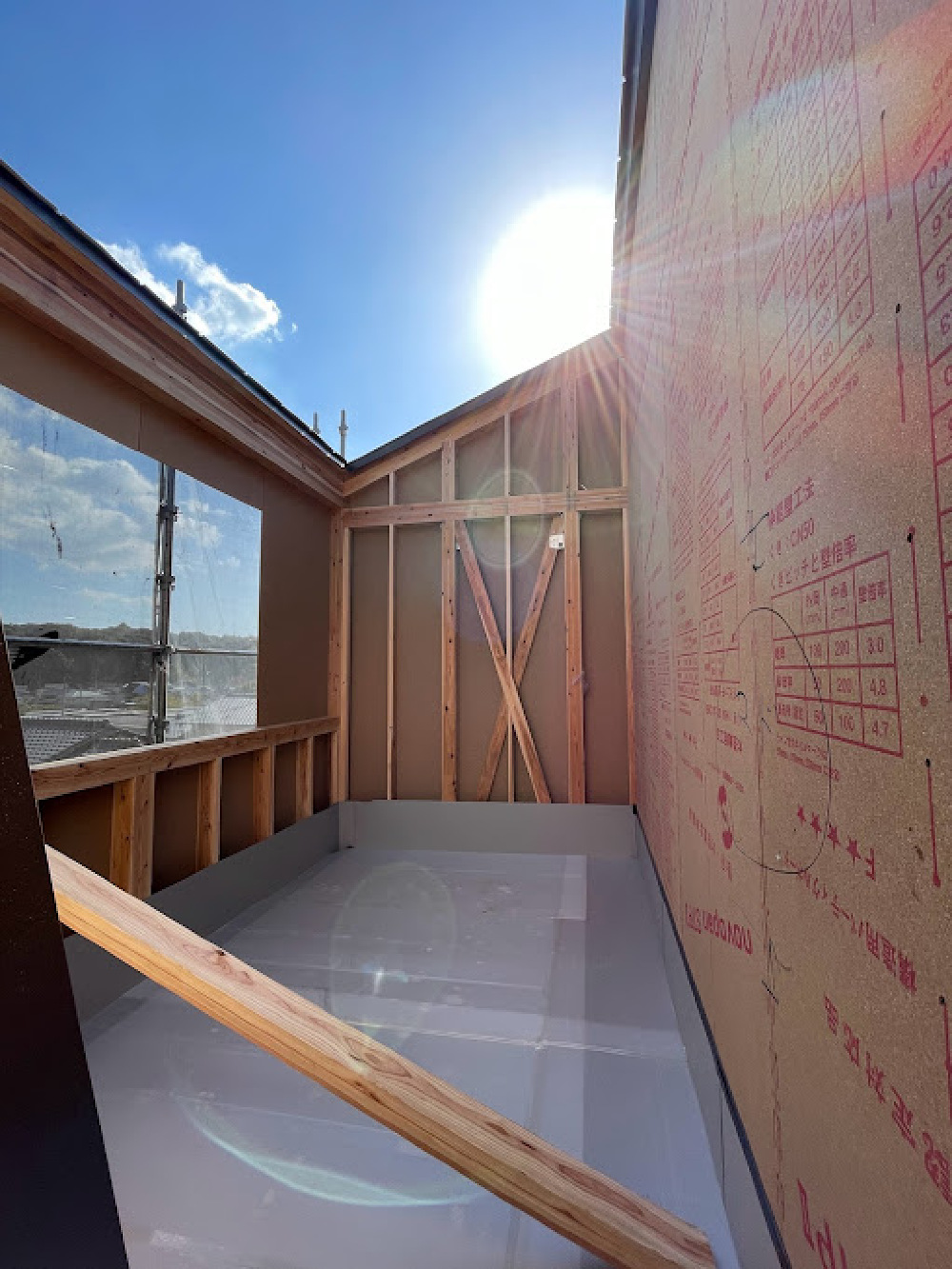

透湿防水シート施工完了
少しずつ、外観が形になってきております。
- 78. 2021年11月19日
-
玄関枠設置完了
玄関の枠が収まりました。
中と外がつながるような仕上がりになる予定です!
- 79. 2021年11月19日
-

透湿防水シート施工

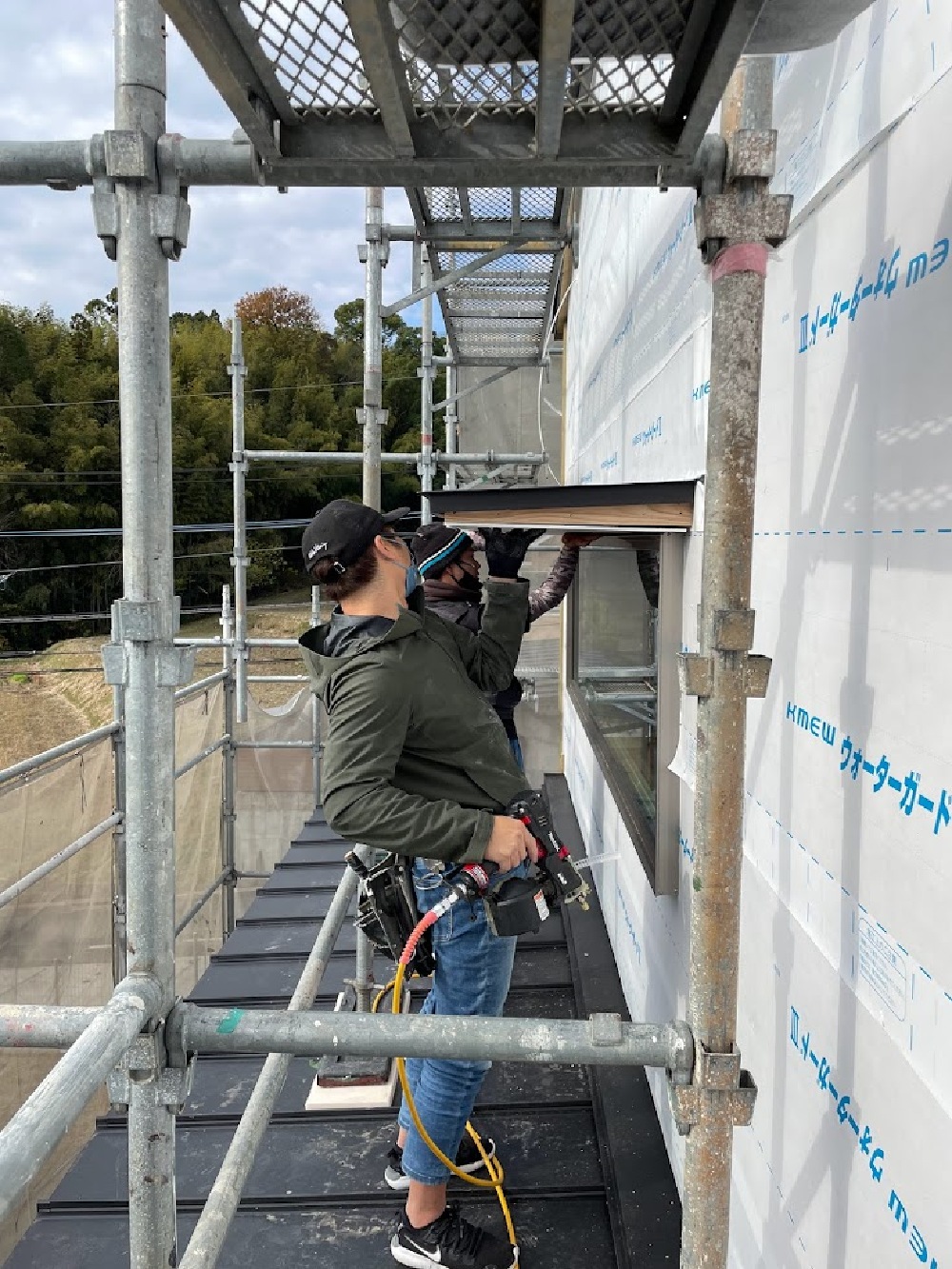

外壁の一番初めの施工として、透湿防水シートを張っていきます。

いよいよ雨の心配が無くなりました!
- 80. 2021年11月18日
-
打合せ(造作建具・電気配線)
モデルハウスにて、電気配線や造作家具についての打合せ。
実際のサイズやサンプルを確認しながら決めていきます。
木下さん、萩尾さんありがとー。

- 81. 2021年11月18日
-
玄関窓枠
玄関の窓枠が入りました!
- 82. 2021年11月17日
-
バルコニーが出来てる
内部ばかり気を取られていたら、
バルコニーの下地が完成していました!
これでベランダからの雨漏りの心配がなくなりました!
- 83. 2021年11月17日
-

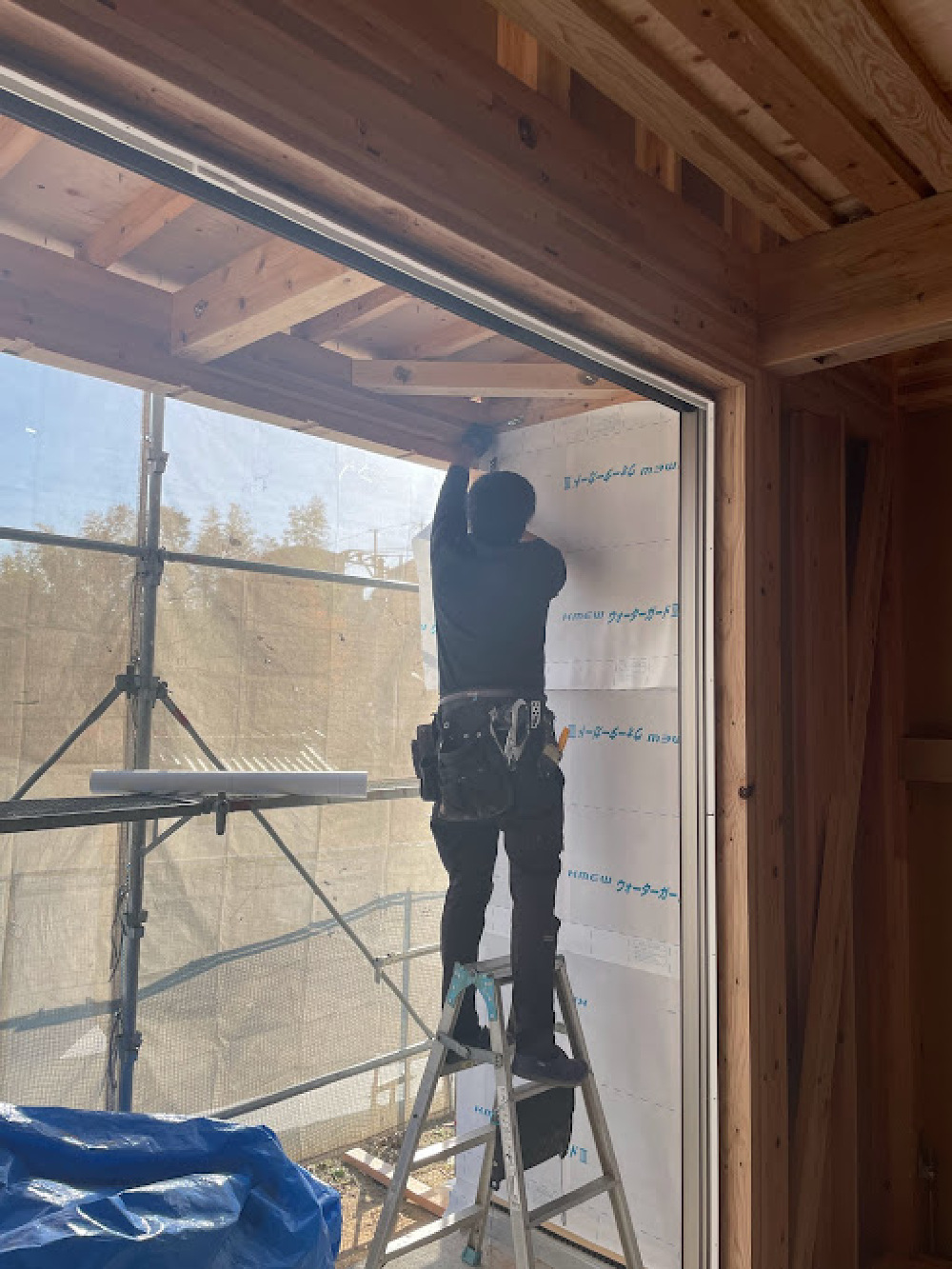

窓設置
まぐさ・窓台の間にサッシが入ります!
すこしずつ、図面が形になってきてワクワクします!
- 84. 2021年11月15日
-
リビングサッシ登場!
永田の家の南側の大部分の光を取り込む大きな窓!
枠だけでもワクワクです!。。。ワクワクです!
- 85. 2021年11月15日
-

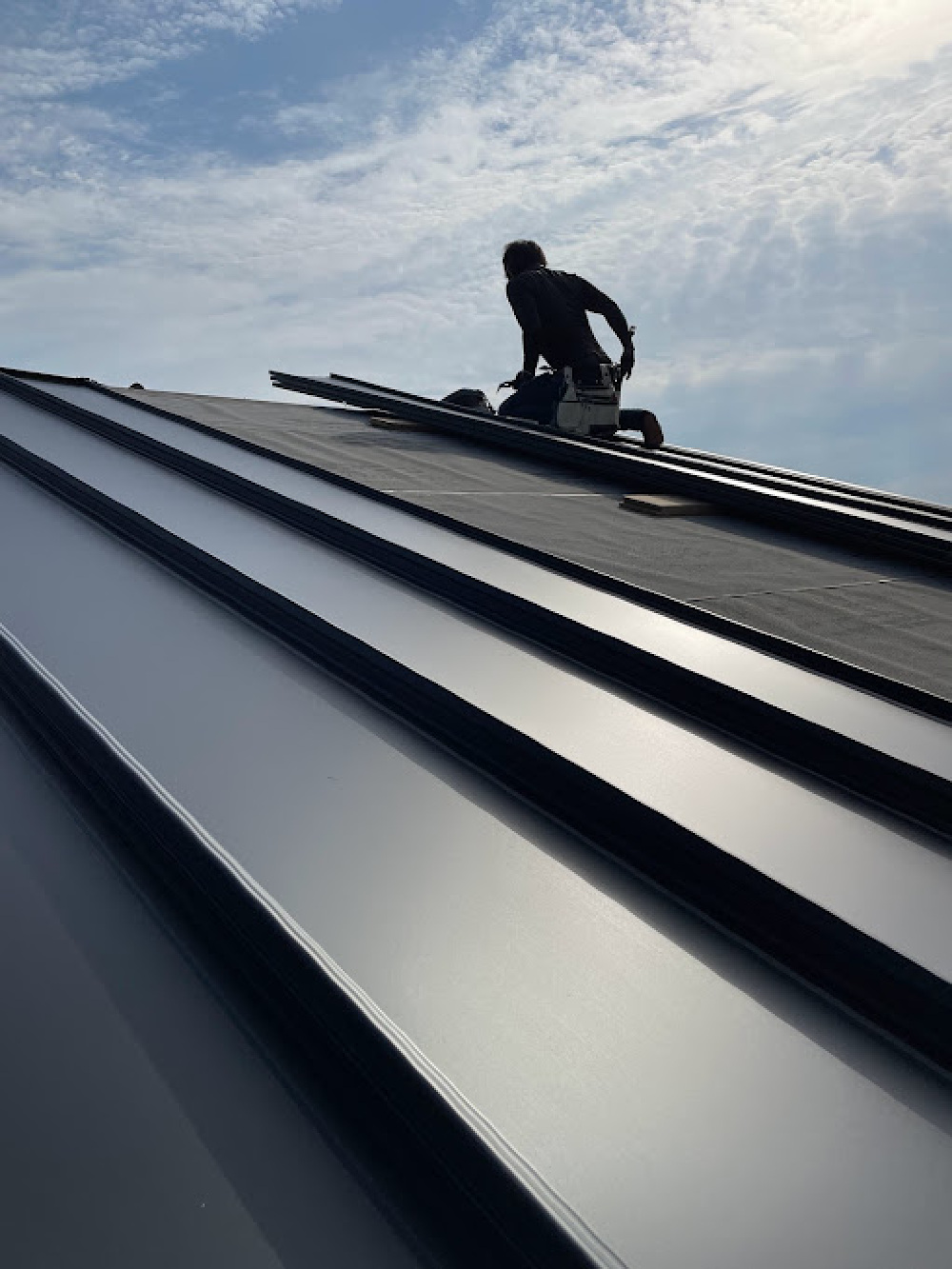

屋根板金工事
ルーフィングの上から、ガルバニウム合板を施工してもらっています!
屋根は軽くて経年劣化には強いガルバが主流です。
ただ、傷やもらい錆には弱いので、周辺の住宅環境も鑑みて採用するのが良いと思います!
- 86. 2021年11月13日
-

窓台・まぐさ施工
窓の下地となるまぐさと窓台を施工してもらってます!
ここにサッシが入っていきます!
- 87. 2021年11月13日
-
耐力壁施工
ながたのいえでは、耐力壁(ノボパン)を標準仕様としてます。
建物を面で支える効果はもちろん、雨風を防ぐ効果や内部の施工性をよくする効果もあります。
- 88. 2021年11月11日
-
化粧柱も大丈夫!
前日の雨が心配でしたが、
化粧柱(木材が壁などでふさがれずそのまま出てくる部分)も
染みなどにならずに済みそうです!
- 89. 2021年11月11日
-
屋根 ルーフィング施工
屋根の板金などは、もう少し先ですが、
下地のルーフィングまでは、しっかり施工してもらってます。
これで多少の雨が降っても家の中には入ってきません!
- 90. 2021年11月10日
-

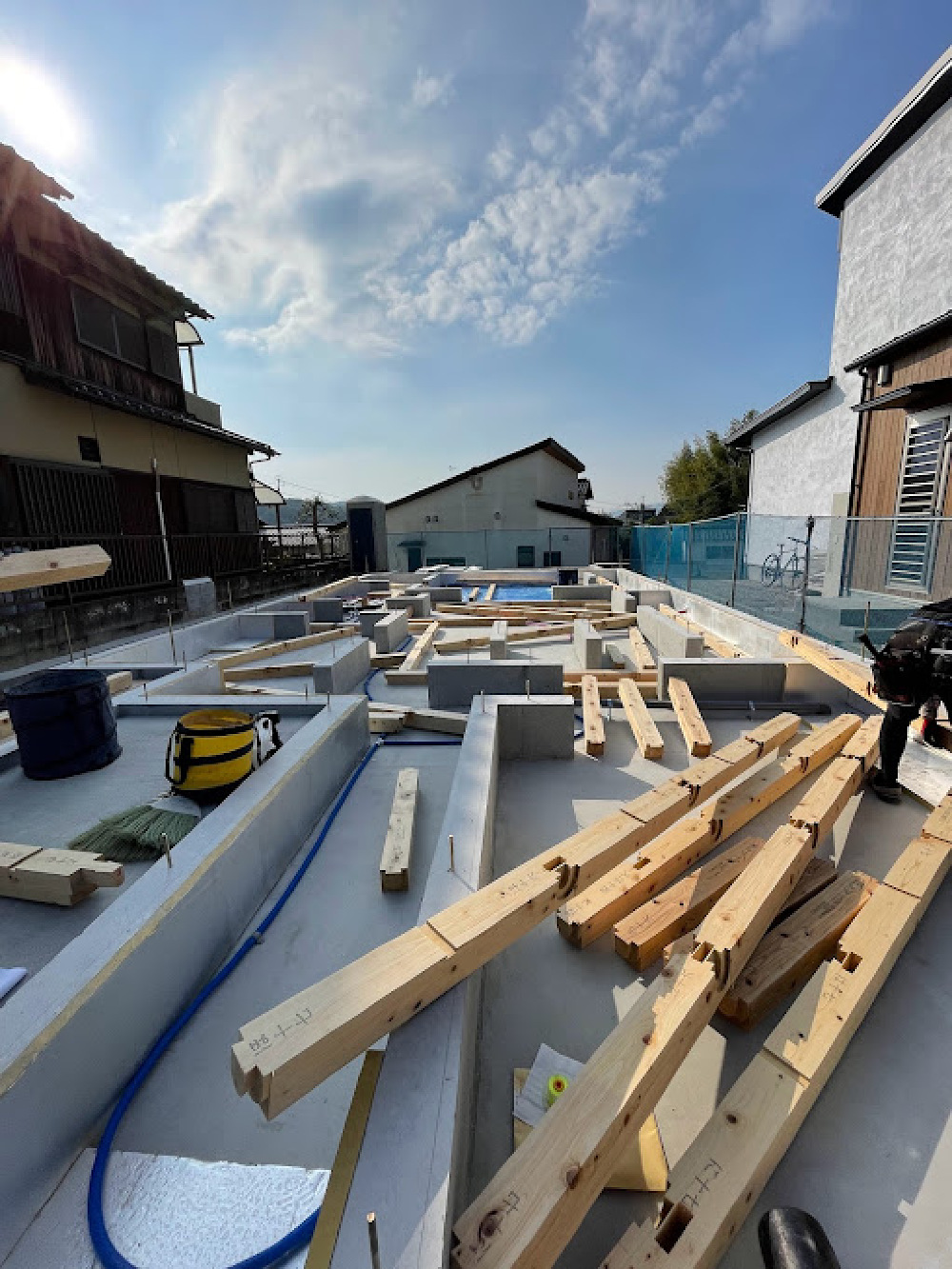

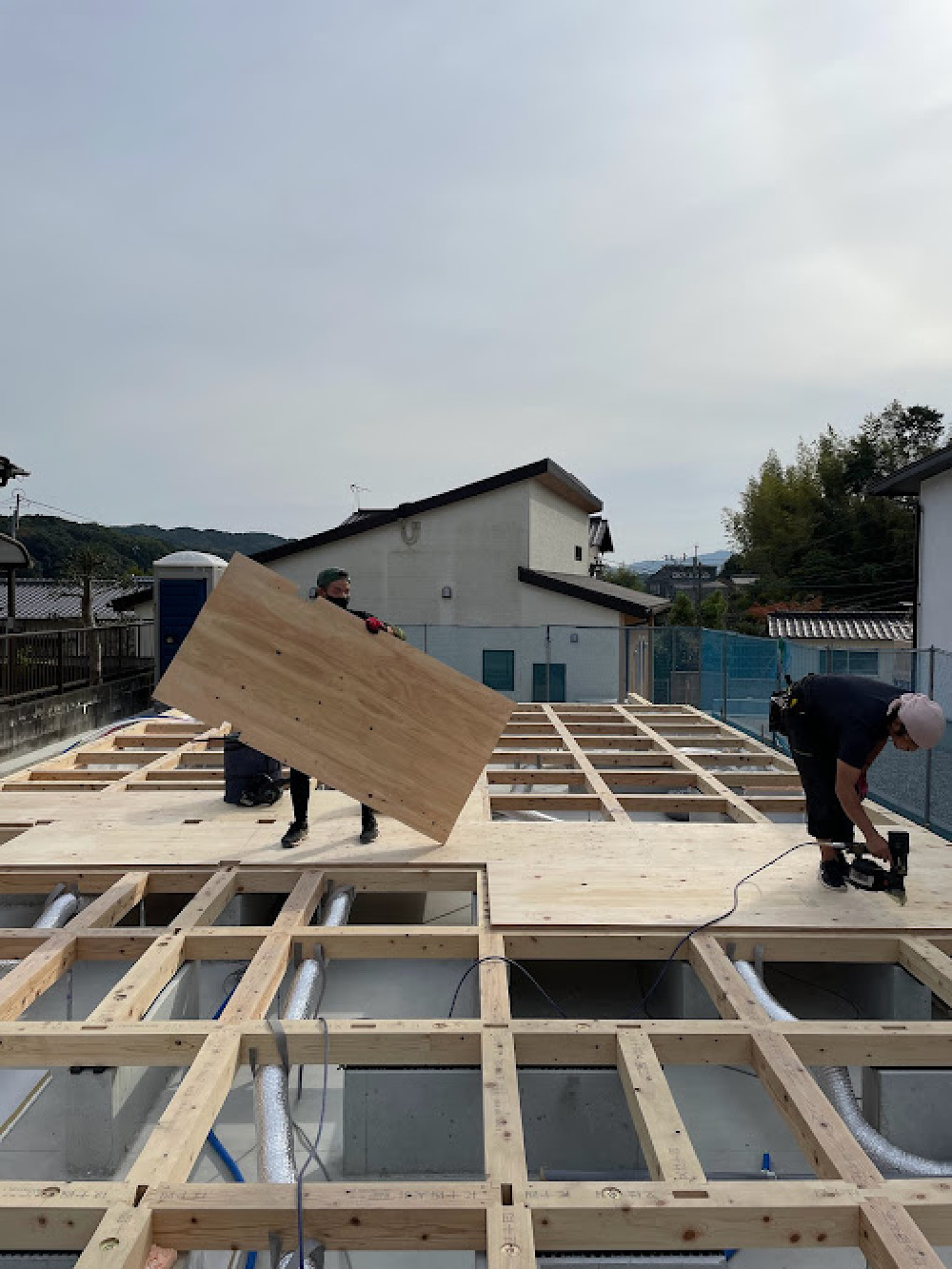

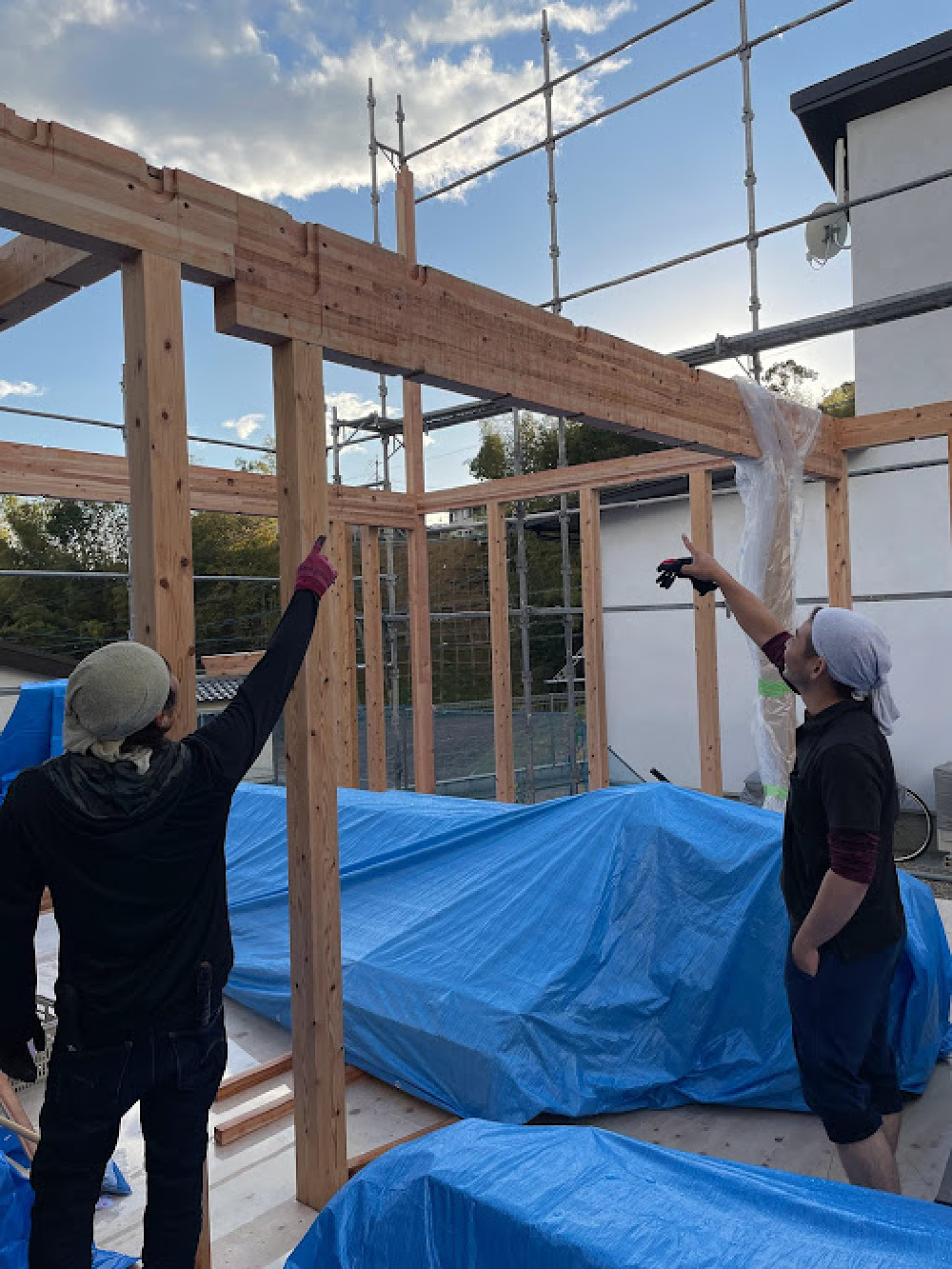

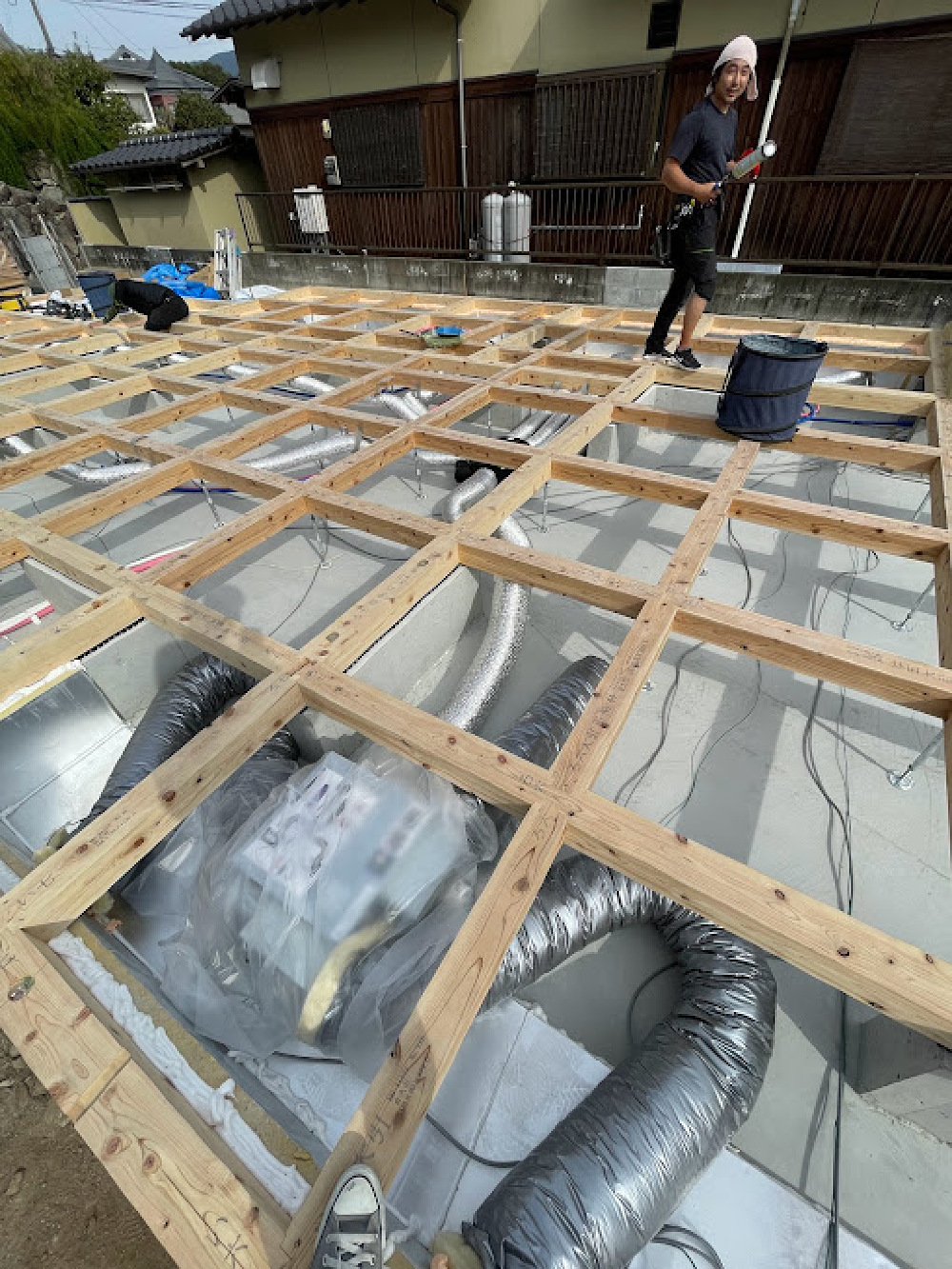

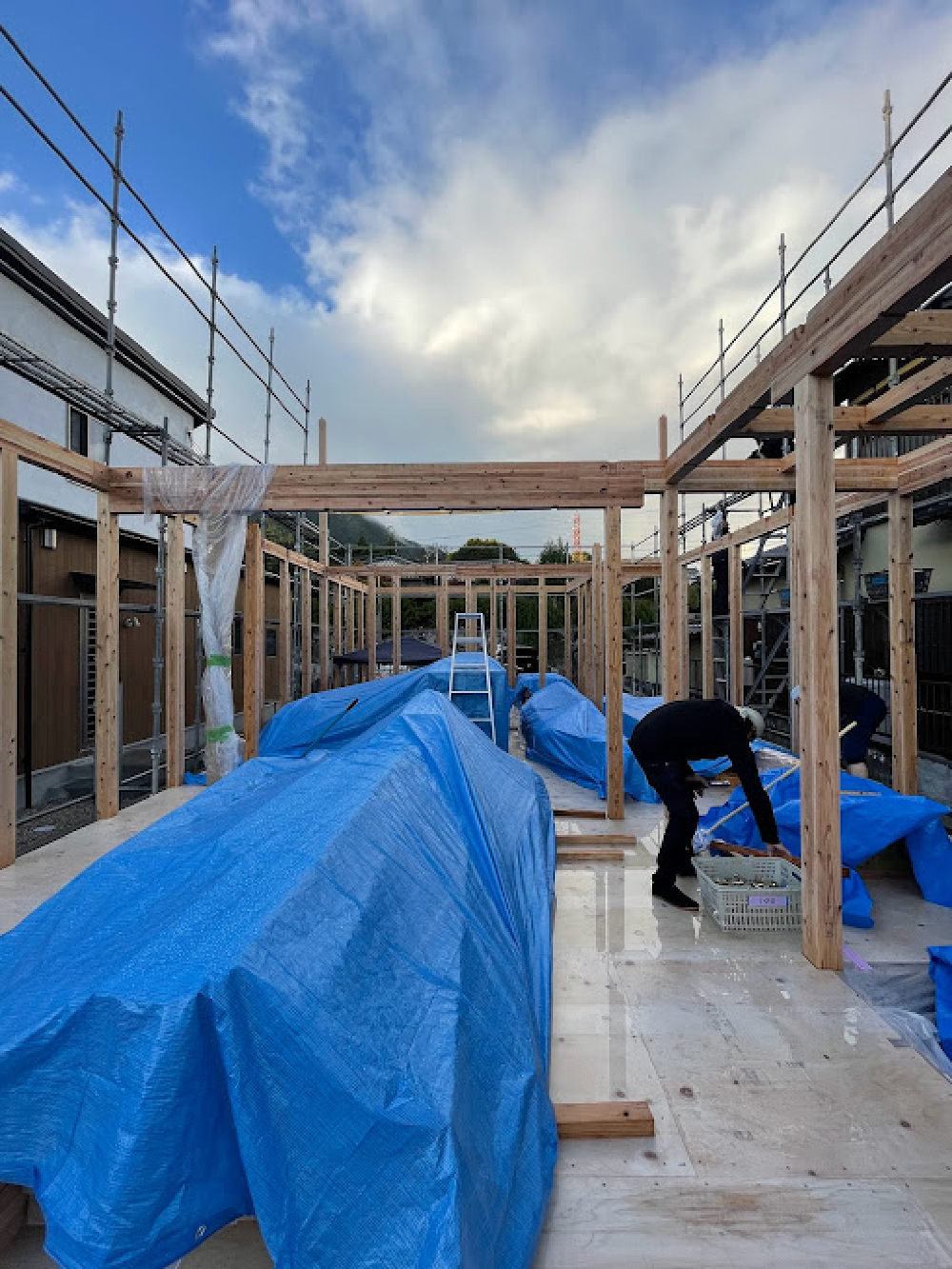

祝☆上棟
本日の天気予報は
「晴れ時々止む」
そんな予報初めて聞きましたが、ドンピシャその通り、
降っては止み、晴れては降り、の繰り返しで、
大工さんやナガタスタッフも心が折れ掛けながら、
ピシャっと棟上げをしてくれました!
本当に感謝感謝の一日でした。
一日で屋根まで仕上げて頂いたので、少し濡れた部分も、
風を通して乾かした上で、壁を塞いでいきます。
- 91. 2021年11月09日
-
上棟準備
当日雨が降る可能性が高いため、できる限りの準備を進めてもらっています。
- 92. 2021年11月09日
-
上棟準備
これこれ!
これが重かったのよ!と。
- 93. 2021年11月08日
-
足場工事
足場を組んでいきます!
外壁が仕上がるまで、建物と職人さんを守ってくれます!

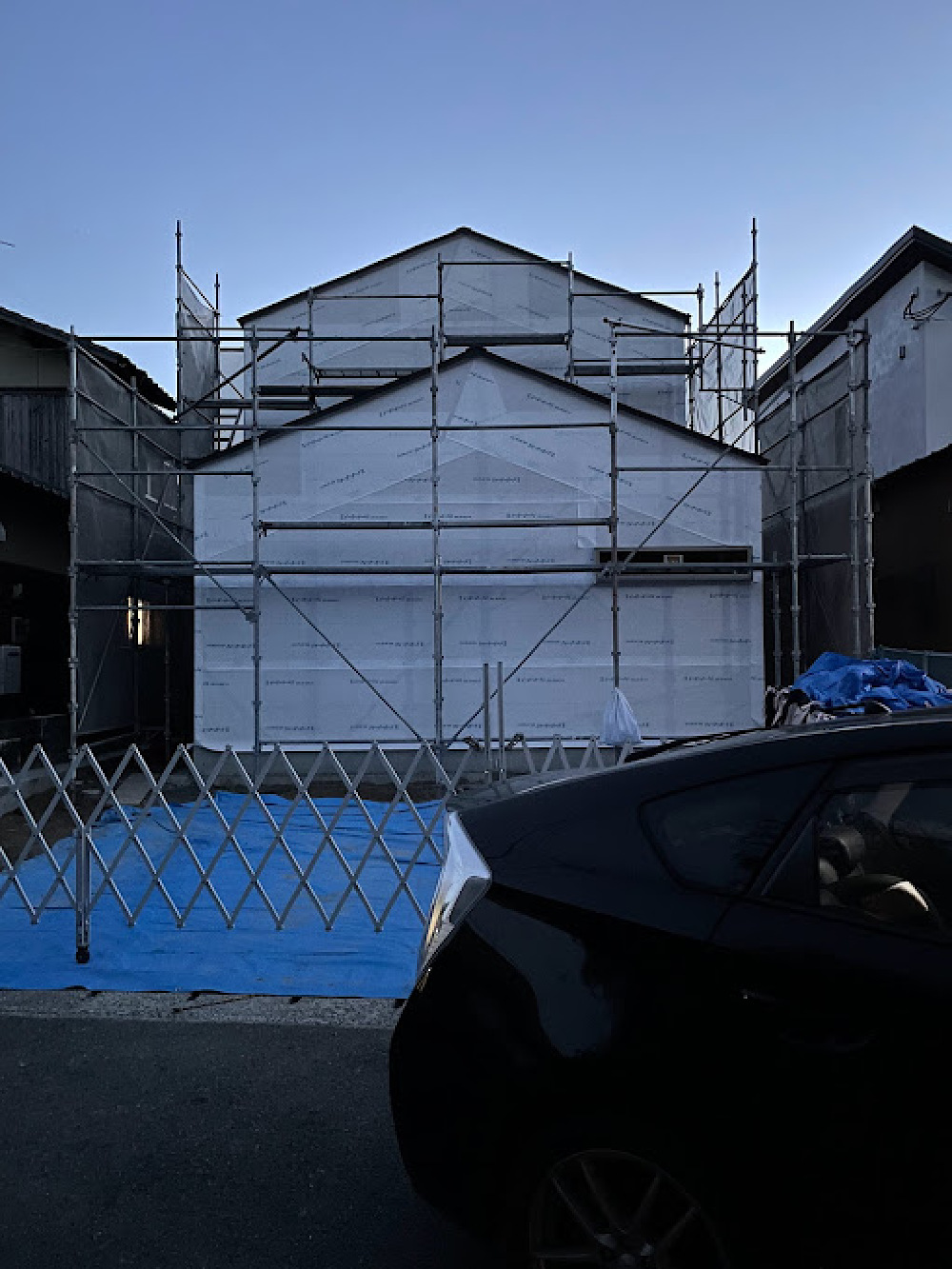

- 94. 2021年11月06日
-

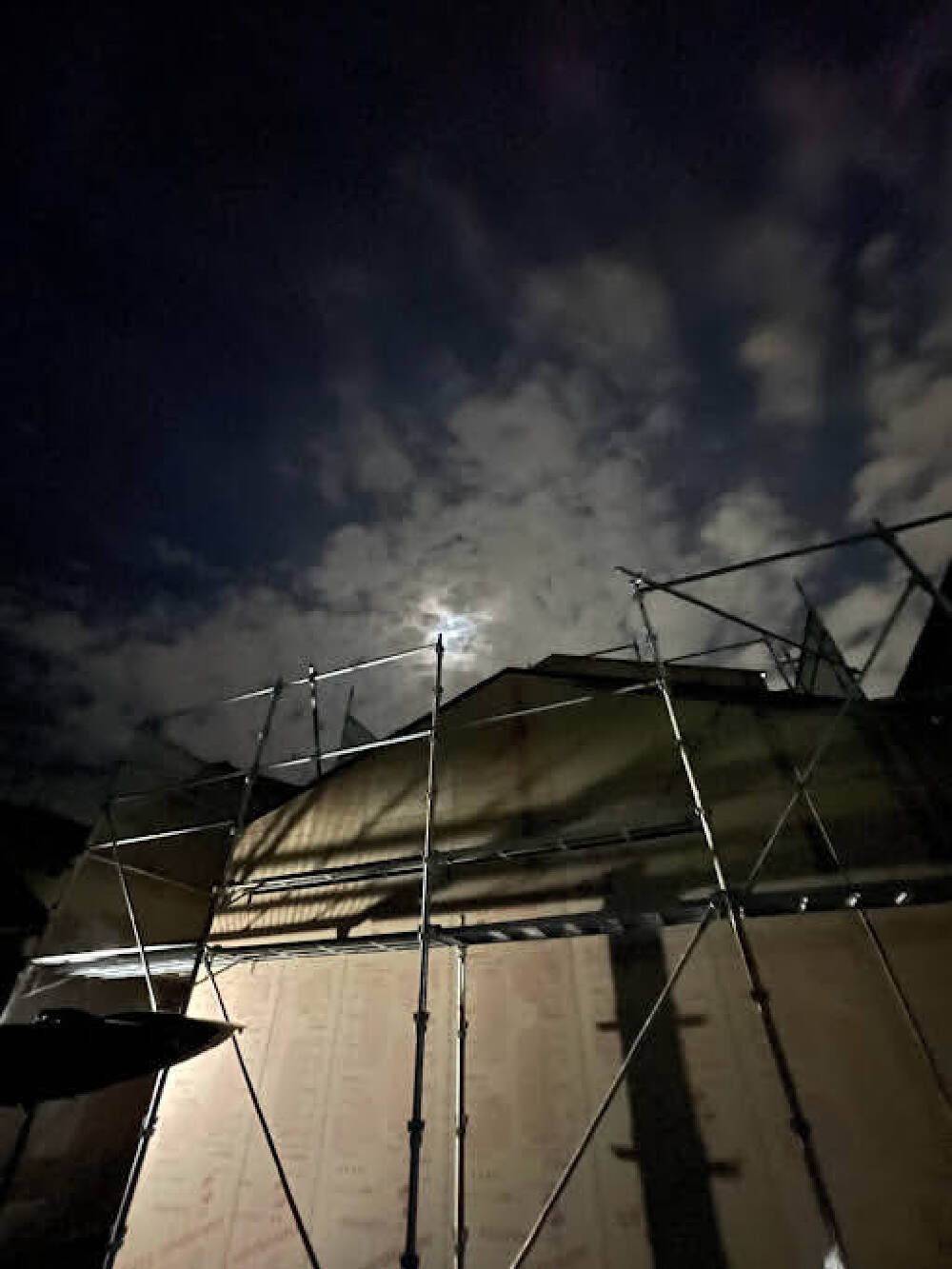

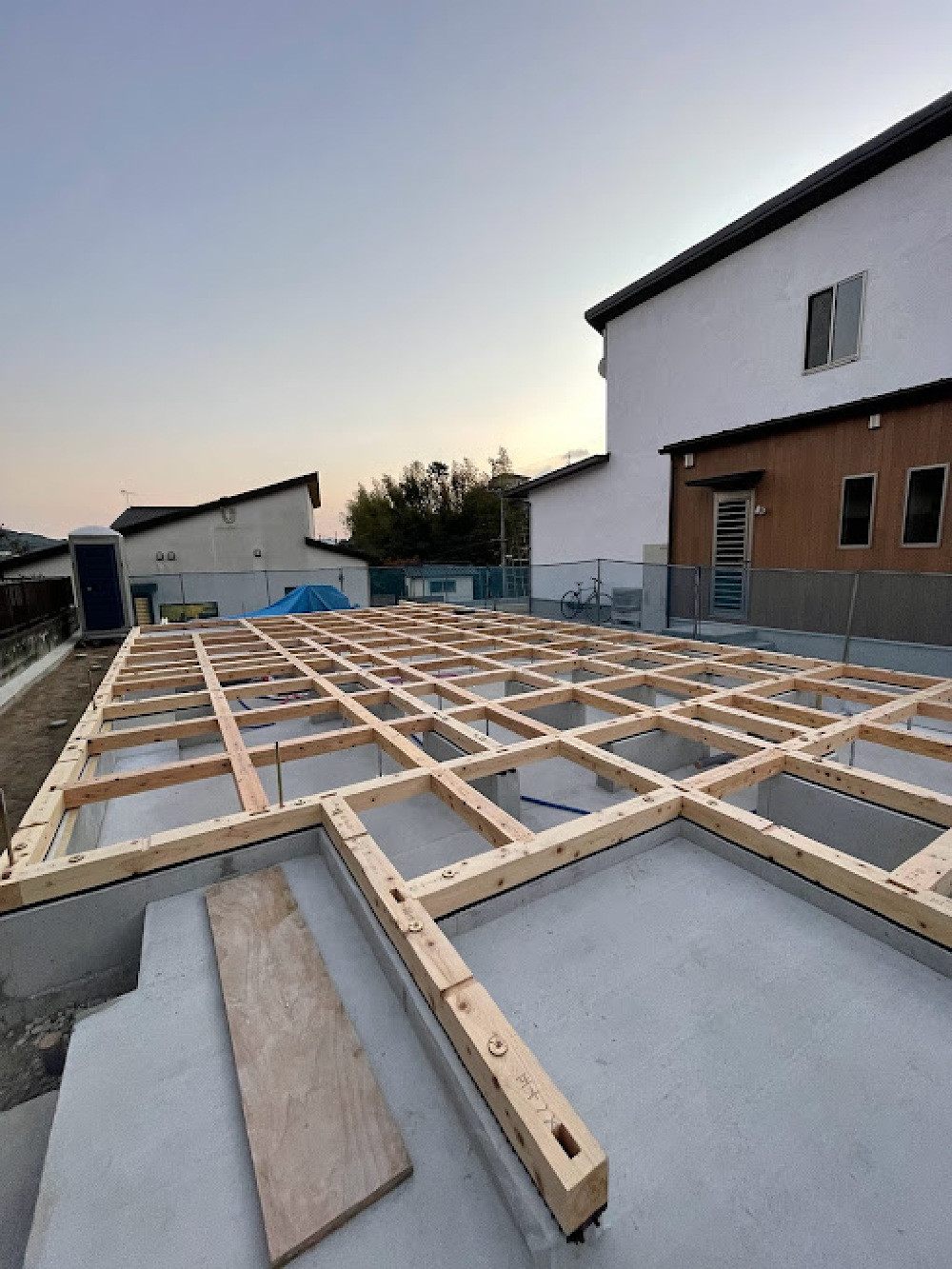

土台敷完了
雨が降り込まないように、養生をしてくれています!
当日が楽しみです!
- 95. 2021年11月05日
-
換気システム配置
土台を敷いたら、換気システムを配置していきます。
永田の家では、床下エアコンも採用するので、大事な工程です。
- 96. 2021年11月05日
-
1F床材敷き
1Fの床を敷いてくれています。
こちらもピシャっと。
- 97. 2021年11月04日
-
土台敷完成
基礎パッキンの上に土台を敷いて、次は床を敷いていきます
- 98. 2021年11月03日
-
土台敷開始
大工さんの登場です!
棟上げに向けて、事前に土台となる部分を
敷いていきます。

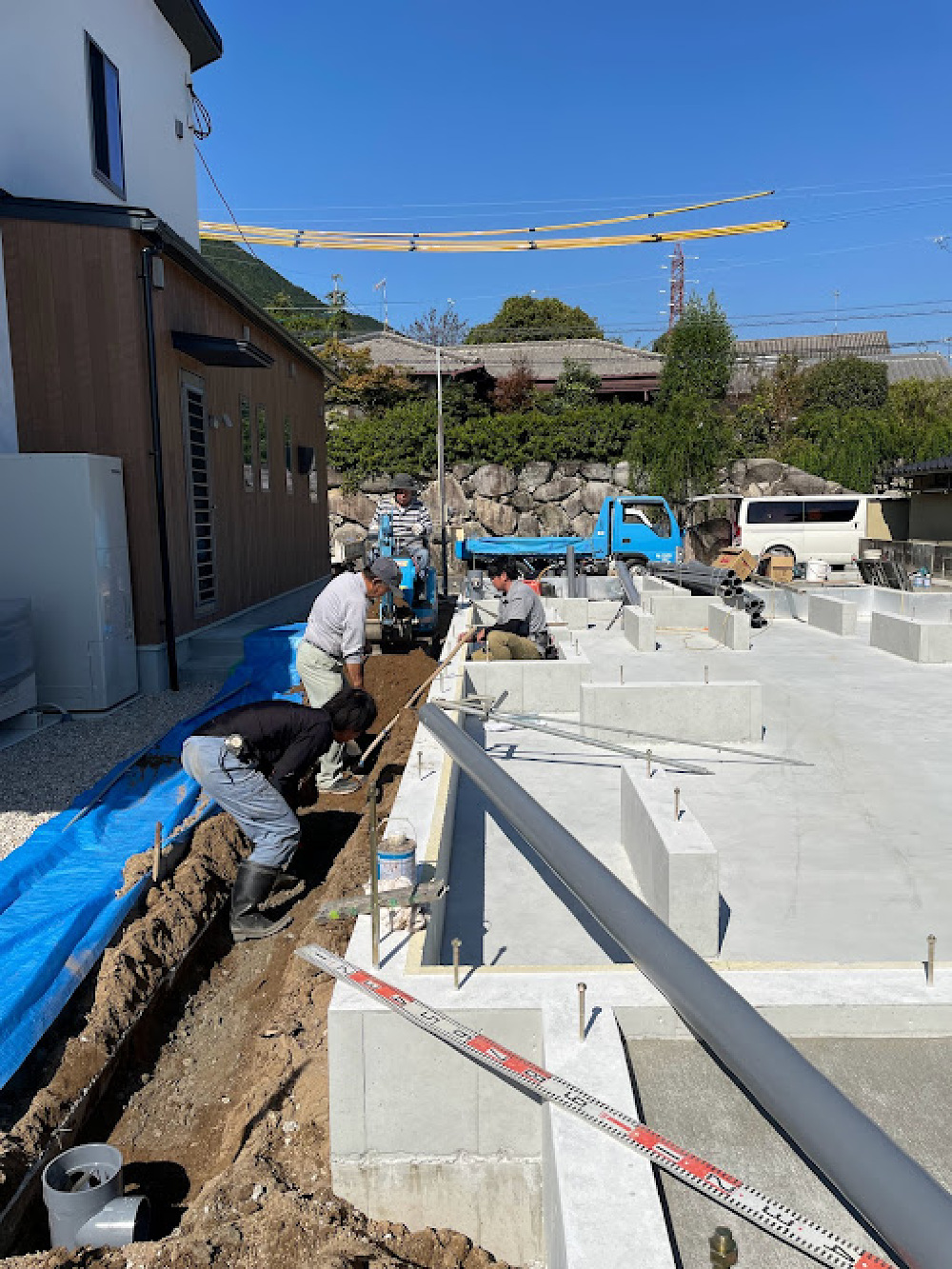

- 99. 2021年10月29日
-

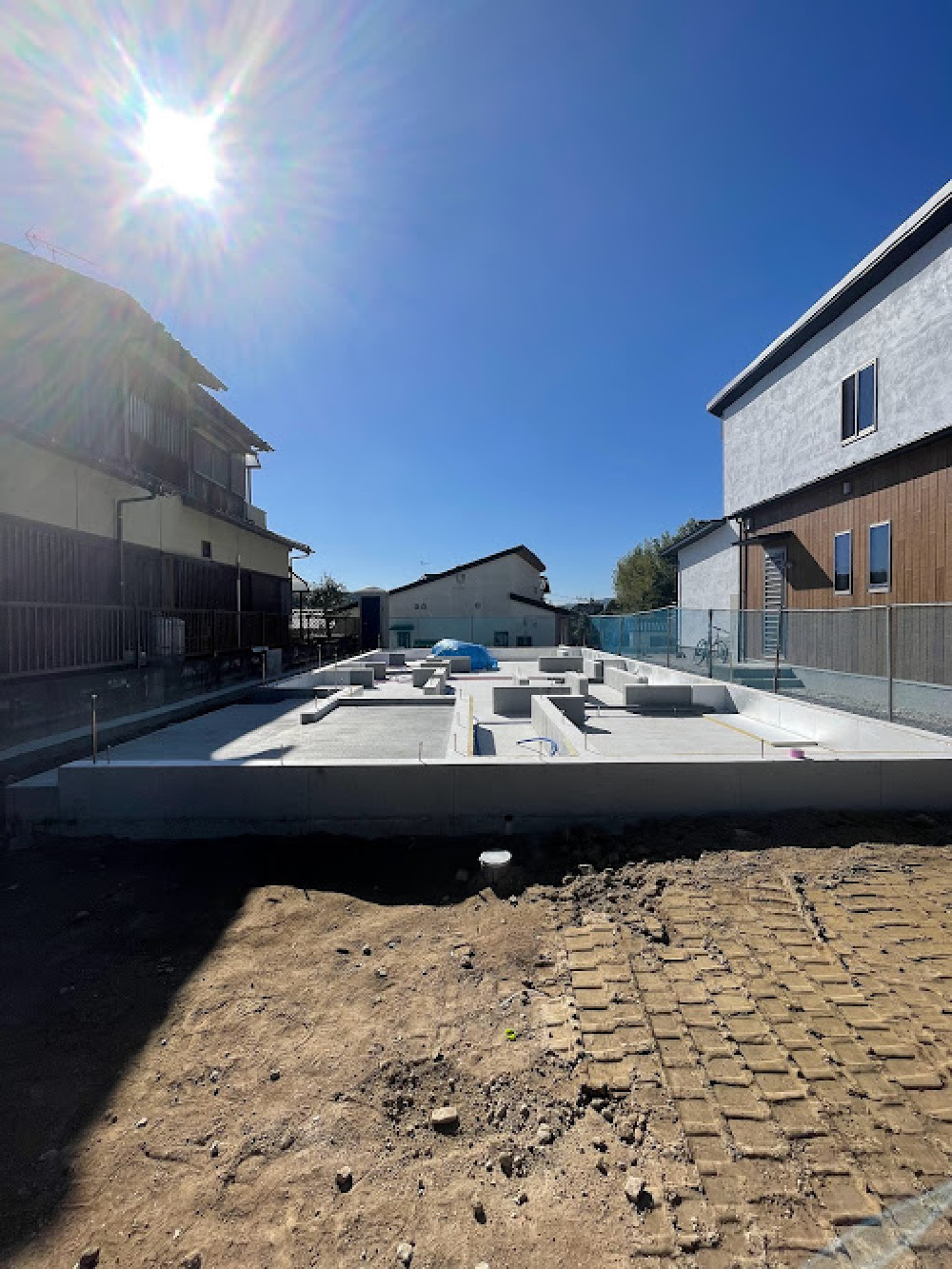

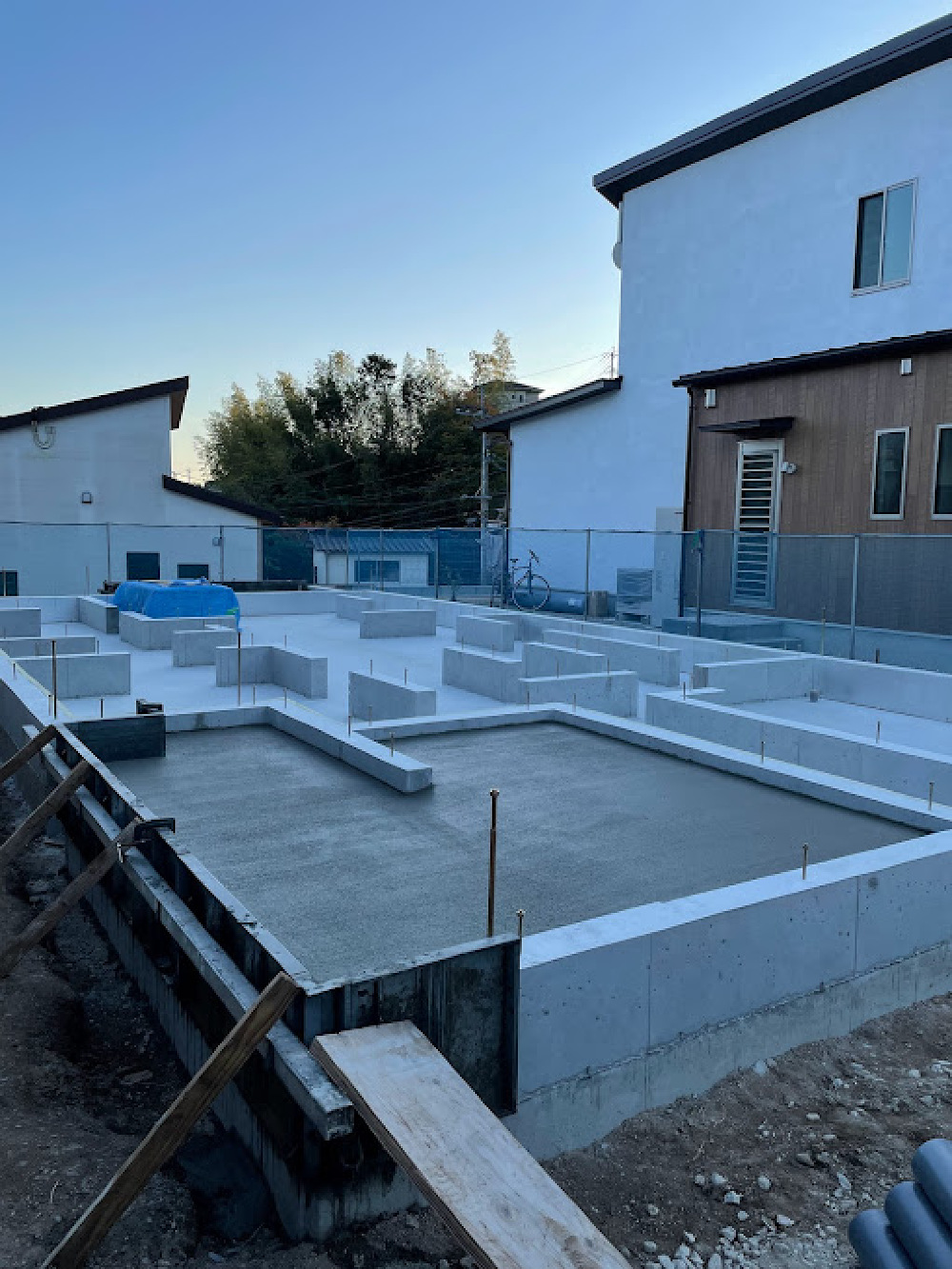

基礎工事完成
ピシャっと基礎工事が完成しました!
ご近隣の住人の方々からも、職人さんの仕事ぶりをほめて頂きました!

- 100. 2021年10月28日
-
水道引き込み工事
市の許可ももらい、水道管の引込工事を実施しています。
水が使えるようになりました><
- 101. 2021年10月27日
-

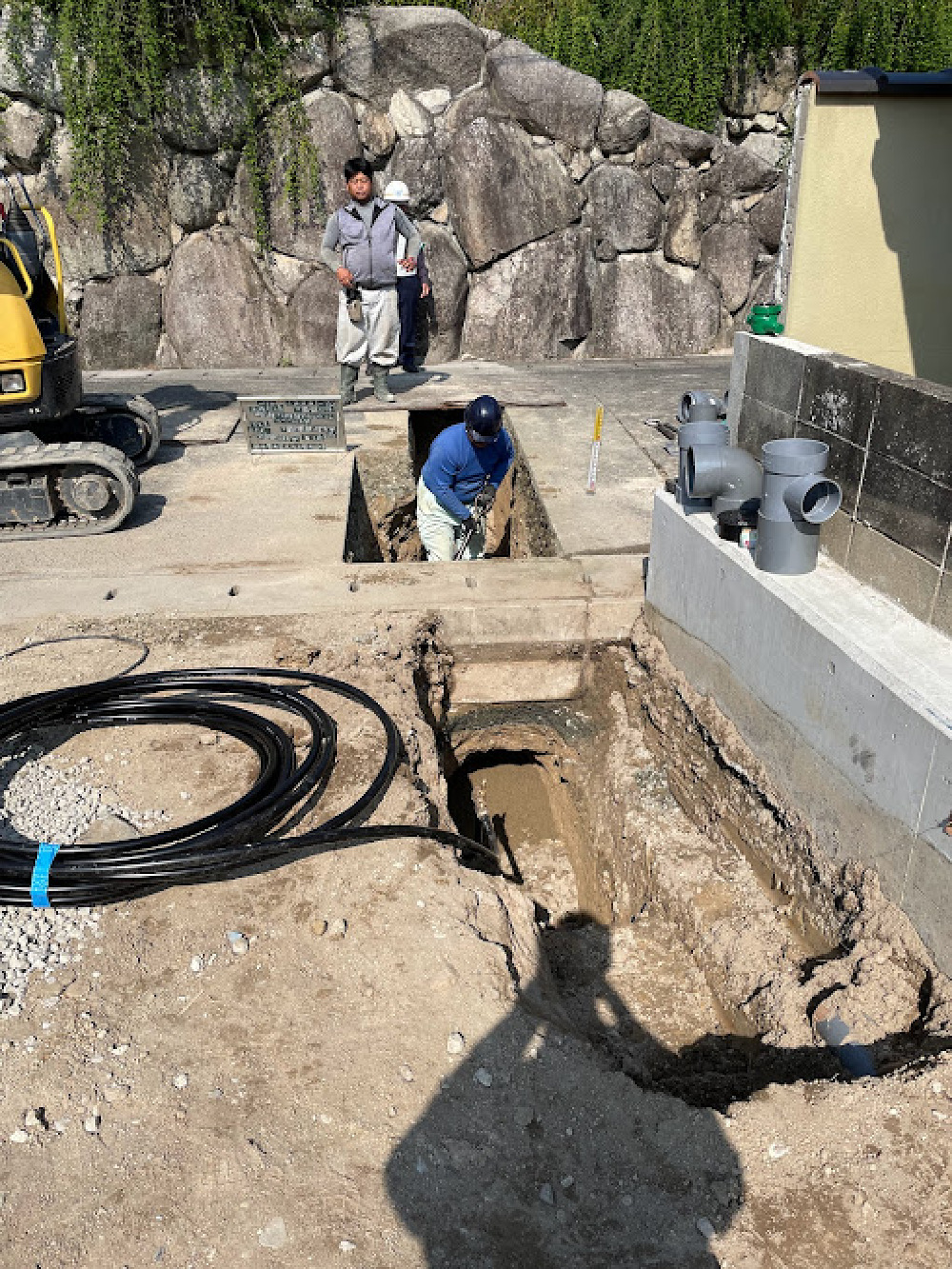

設備工事
基礎が終わり、給排水の配管工事をしてもらっています。
- 102. 2021年10月26日
-
増しコン施工

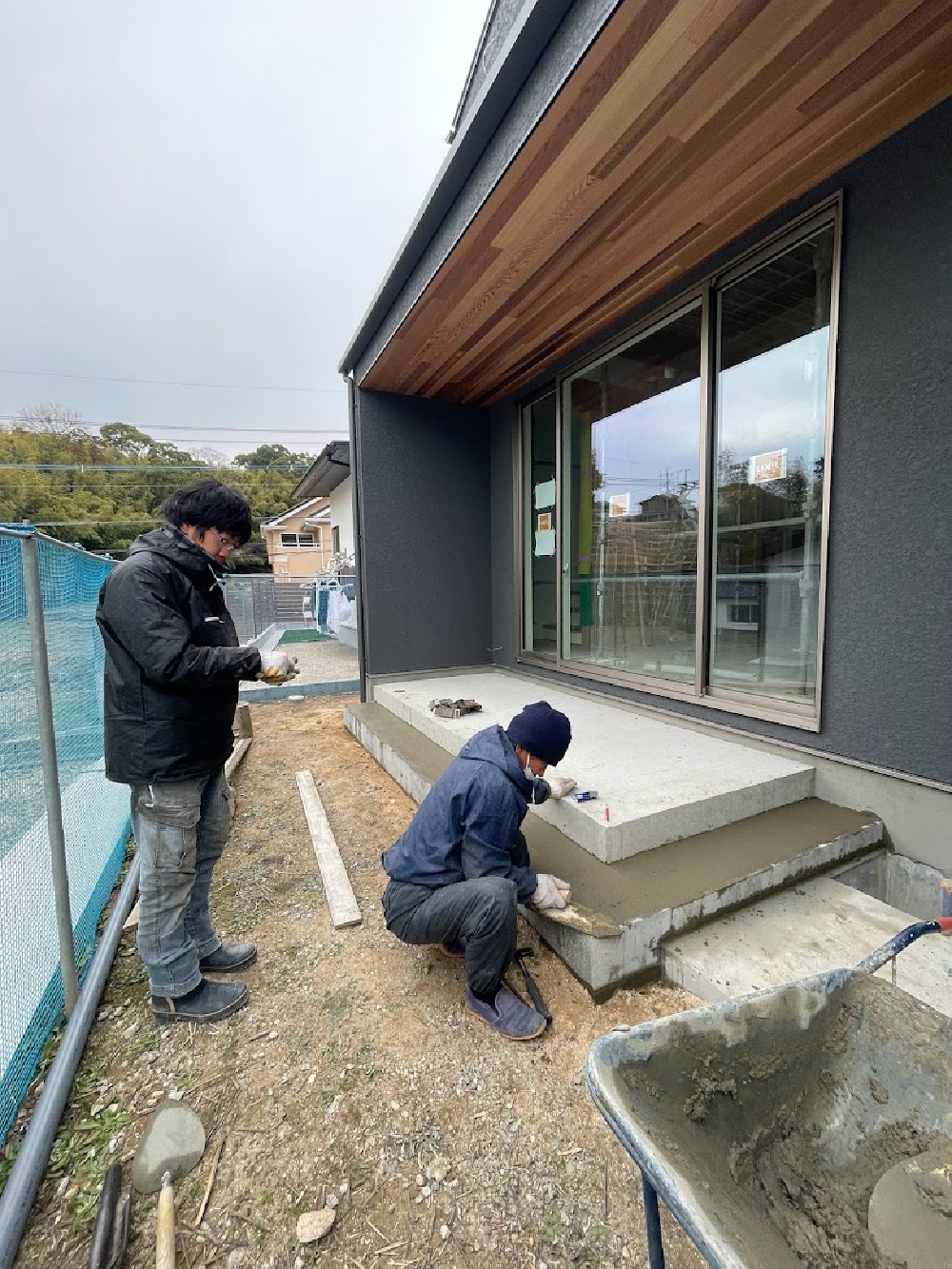

玄関部分とテラス部分の増しコンクリート施工です。
本当にきれいに施工して頂いて感謝!
- 103. 2021年10月25日
-
コンクリート立上り型枠ばらし
立上りのコンクリートを固定していた型枠を外します。
- 104. 2021年10月22日
-
プレカット加工中
プレカット工場の原田木材さんに
工場見学をさせて頂きました!
木材を機械でカットしていきます。
自分の家の柱がカットされる様子。
永田感動です。
- 105. 2021年10月22日
-

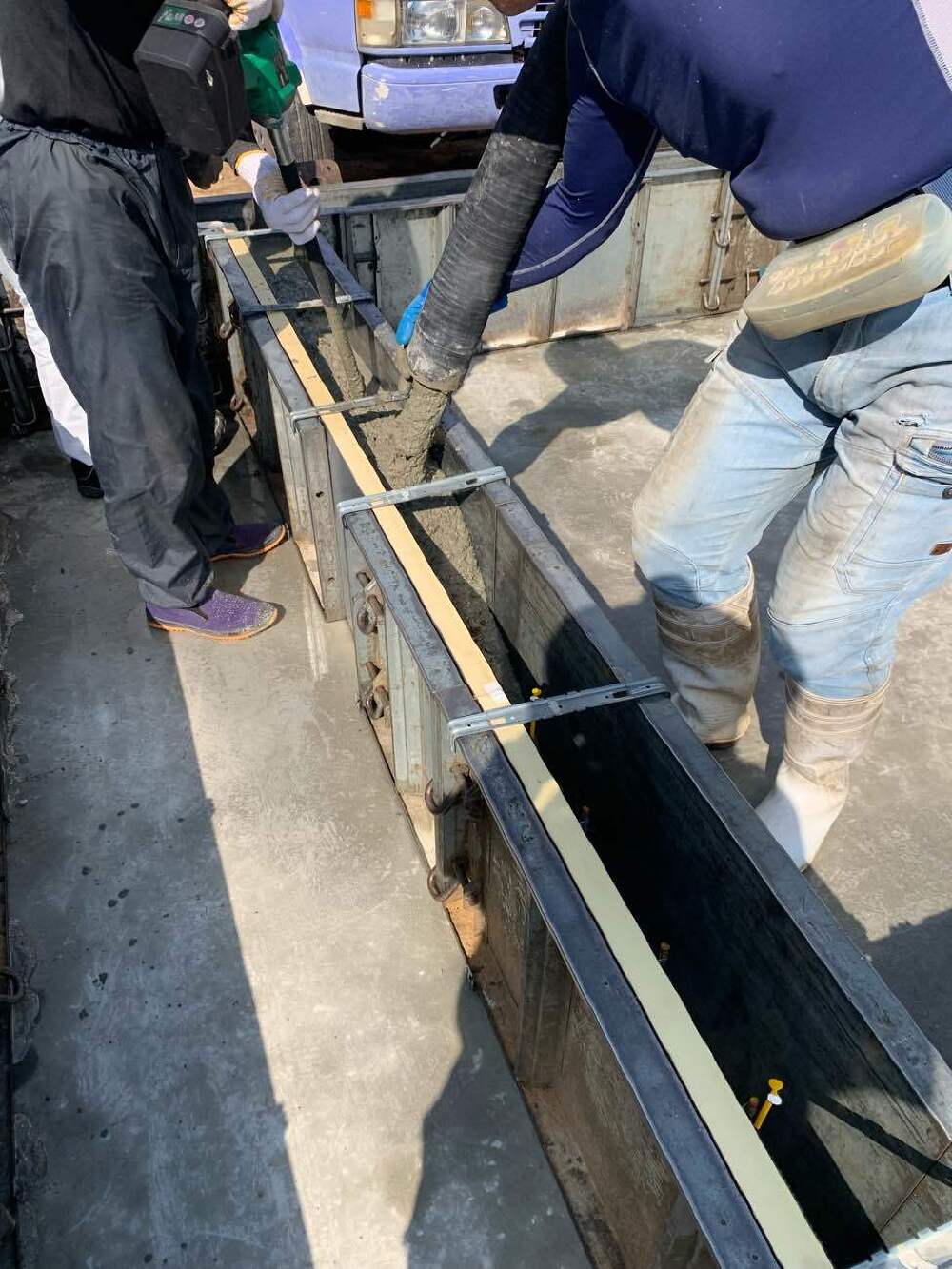

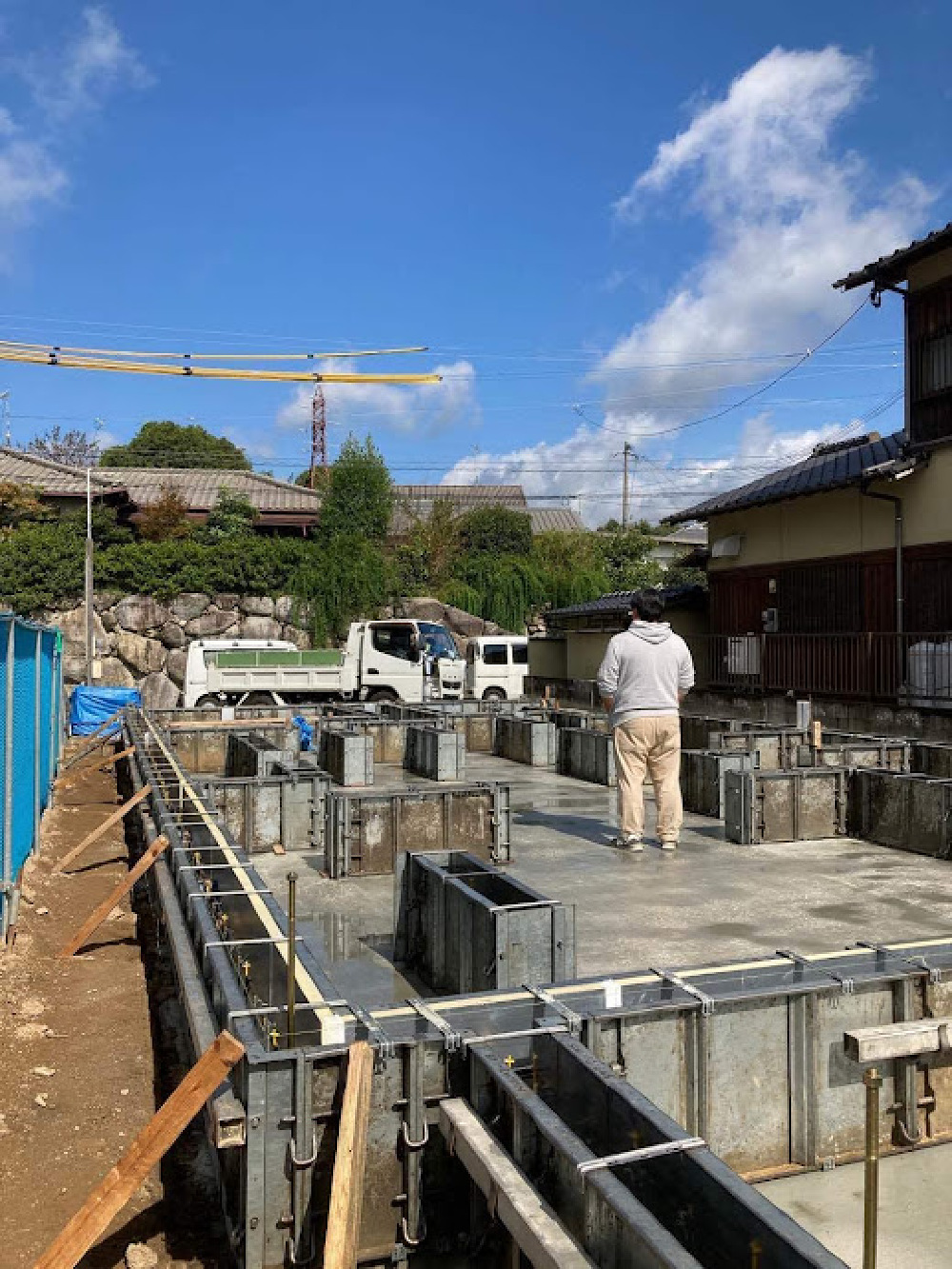

基礎工事(立上り生コン打設)
型枠の中に生コンを入れていきます。
少し時間を置いて、型枠を外すと、基礎の完成です!
- 106. 2021年10月21日
-
基礎工事(立上り型枠工事)
基礎の立上り部分の型枠工事です。
大石さんの目がキラリ☆
- 107. 2021年10月19日
-

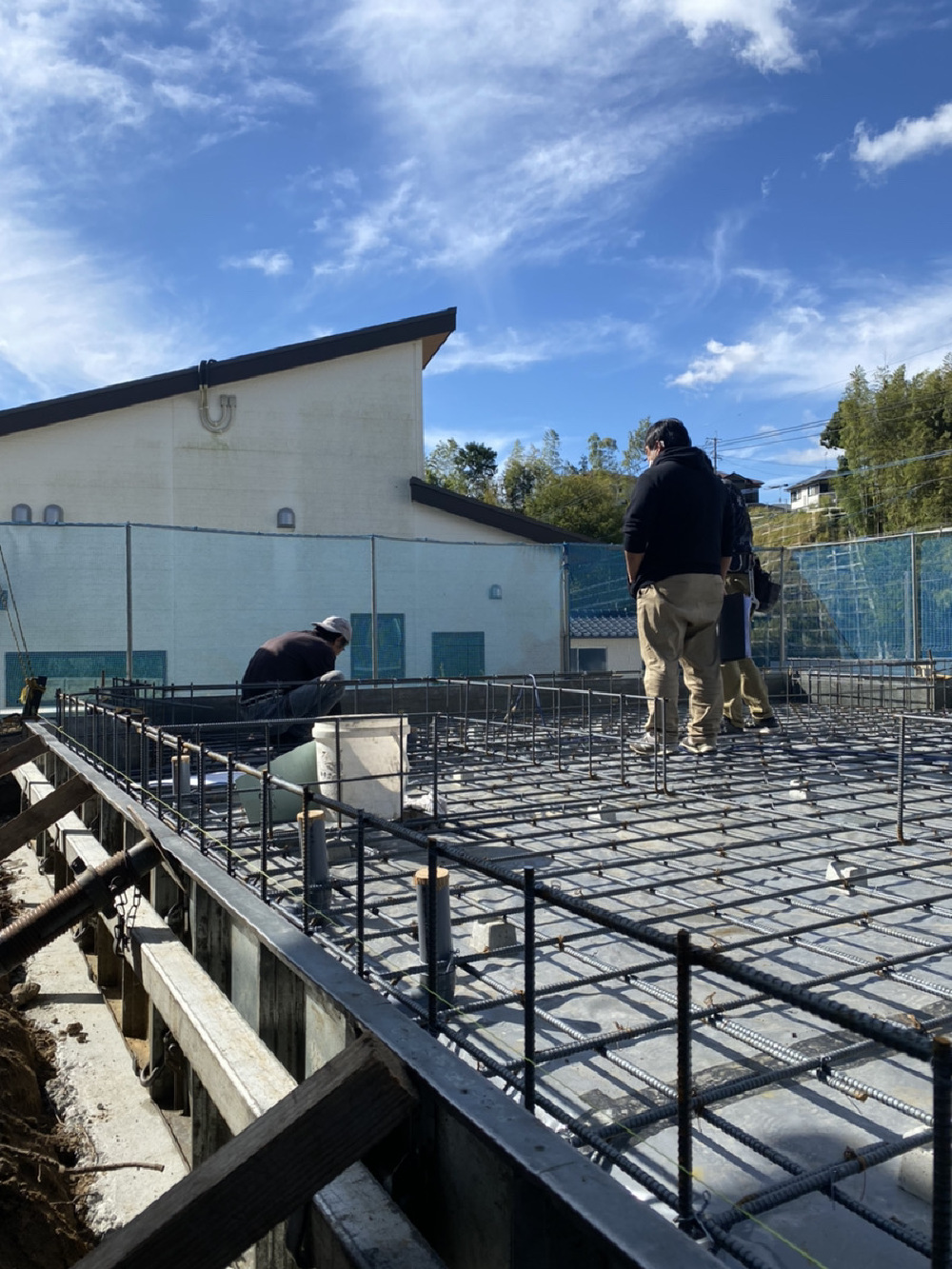

配筋検査
本日は配筋検査の日。
配筋検査とは、図面通りに基礎の鉄筋が組まれているかどうかを
検査することです。基礎は建物を支える大事な構造なので、重要な検査です!
- 108. 2021年10月18日
-
基礎工事
現場監督の厳しい視線の中、基礎配筋工事を進めています。
- 109. 2021年10月14日
-

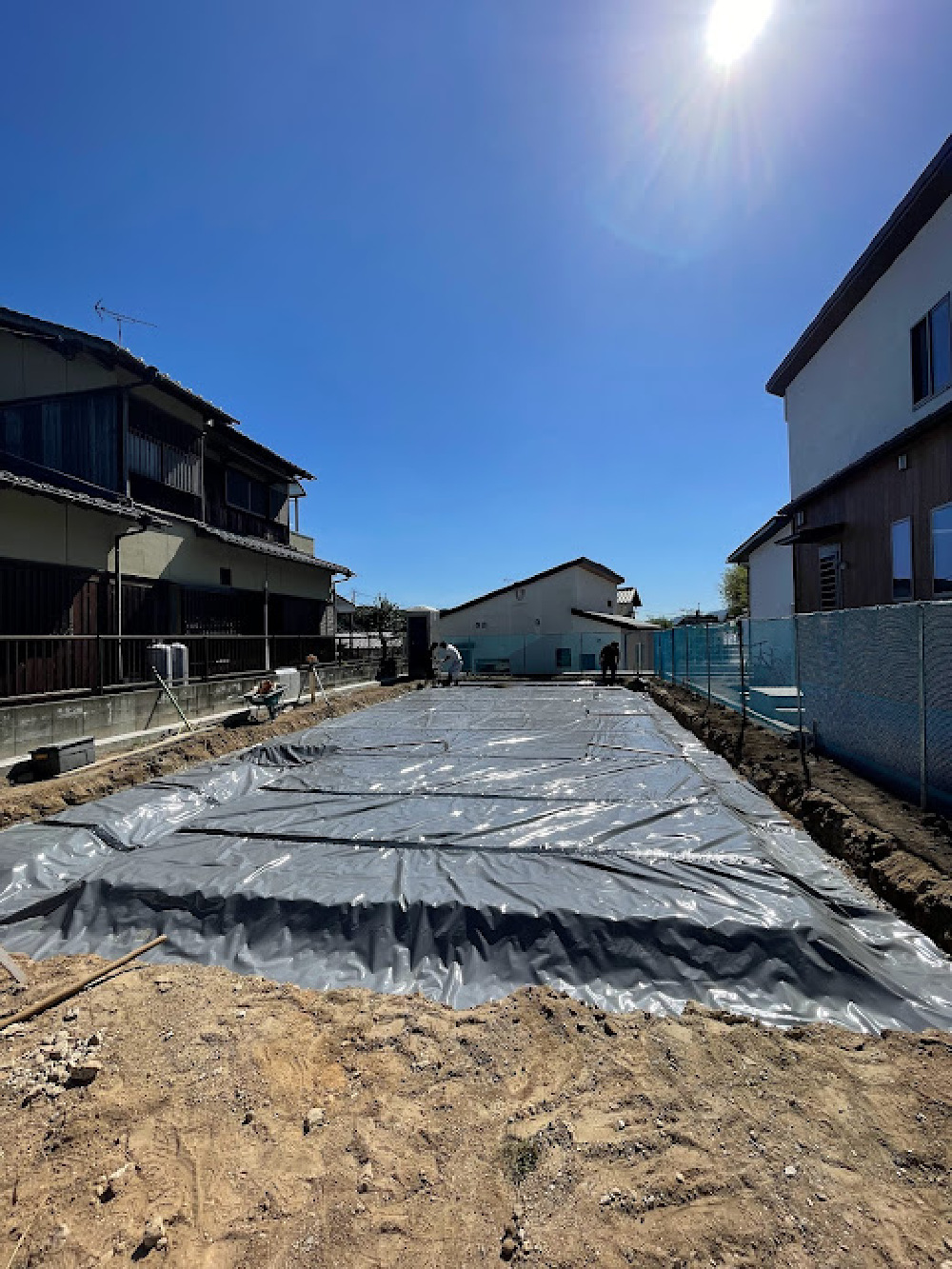

防蟻シート埋設
防蟻シートを施工します。
ナガタ建設のシロアリ対策は、
今回の防蟻防湿シート+基礎上に虫返し+配管などへの防蟻フォームで
10年保証がついています。
- 110. 2021年10月13日
-
基礎工事着工
いよいよ基礎工事着工です!
待ちに待った工事スタート、長男も喜んでます!
- 111. 2021年10月04日
-
職人さん会議
現場監督さんと電気屋さん、基礎屋さん、設備屋さんで
工事スタートの現地打合せ。
大石さんの目がキリリ
- 112. 2021年09月25日
-
境界ブロック施工
お隣さんとの境界にブロックを敷いていきます。
- 113. 2021年09月22日
-
地鎮祭
晴天にも恵まれて、
地鎮祭の日を迎えることができました。
子供たちだけではなく、親族にも来てもらったら、
喜んでもらえると思います。
- 114. 2021年09月15日
-
草刈り
地鎮祭に向けて、伸びてきた雑草を草刈り
いつもはお施主様に気持ちよくご参列頂けるように
ナガタのスタッフがやっています。
今回は永田の嫁も強制参加。
- 115. 2021年09月10日
-
建物契約
具体的な建物の間取りと中身の仕様が決まったら、
工事請負契約を結びます。
慣れているはずの契約も、
自分のこととなるといつもと違う緊張感が、、、
- 116. 2021年08月11日
-
床材検討
鷹野材木店さんにお邪魔して、
床材を検討しています。
材の色合いや良し悪しを聞いて、
家全体の雰囲気に影響する大事な仕様です。
- 117. 2021年06月02日
-
大川家具ツアー
家具の聖地、大川に家具ツアーに行ってきました。
プランが決まり、更にイメージが膨らみます。
ナガタ建設の紹介でご購入頂くと、家具屋さんの仕入れ値近くで
素敵な家具が購入できますので、めっちゃお得です!
- 118. 2021年05月27日
-
ショールーム見学
キッチンやお風呂などの住宅設備
窓や玄関ドアなどをショールームで見学して
積算を取るための製品選定を行います!
魅力的な商品は金額も・・・
ここは、予算との戦いです!!
- 119. 2021年05月09日
-
プランとテーマとロゴが確定!
間取りが確定し、住宅テーマを「永田の家」に決定しました。
ナガタ建設のながたのいえのスタッフ永田が建てる「永田の家」
ロゴは建物のフォルムにしました!
- 120. 2021年04月01日
-
打合せスタート
ナガタ建設スタッフ、永田剛の自宅プロジェクトがスタートしました。
設計の日野さんと打合せ。
ワクワクしながら楽しく、格好いいお家を目指します!
- 121. 2021年01月28日
-
土地決定
本格的に土地を探しだして2年、
価格と大きさ、周辺の静かで緑豊かな環境が気に入って、
土地を決定しました!!
ようやく巡り合った土地で、いよいよ家づくりがスタートします。
